Duża instalacja fotowoltaiczna – definicja, która ułatwia start inwestycji

Nasza ekipa audytwodorowy Aktualizacja: 9 lipca 2026 r.

Kiedy instalacja PV zaczyna się uznawać za dużą?

Polskie prawo nie definiuje „dużej instalacji fotowoltaicznej" jednym zdaniem, lecz operuje progami mocy, które uruchamiają konkretne reżimy administracyjne. Kluczowy prób to 1 MW mocy zainstalowanej elektrycznej, powyżej którego inwestor wchodzi w pełny system aukcyjny Urzędu Regulacji Energetyki. Drugą istotną granicą jest 2 MW, oddzielającą mikroinstalacje i małe instalacje od segmentu wymagającego koncesji. Poniżej 50 kW mówimy o mikroinstalacjach, od 50 kW do 1 MW o małych instalacjach, a powyżej 1 MW o instalacjach dużych, inaczej wielkoskalowych. Ta kategoryzacja wynika z art. 2 pkt 18 ustawy Prawo energetyczne i ma bezpośrednie przełożenie na obowiązki sprawozdawcze, podatkowe oraz taryfowe.

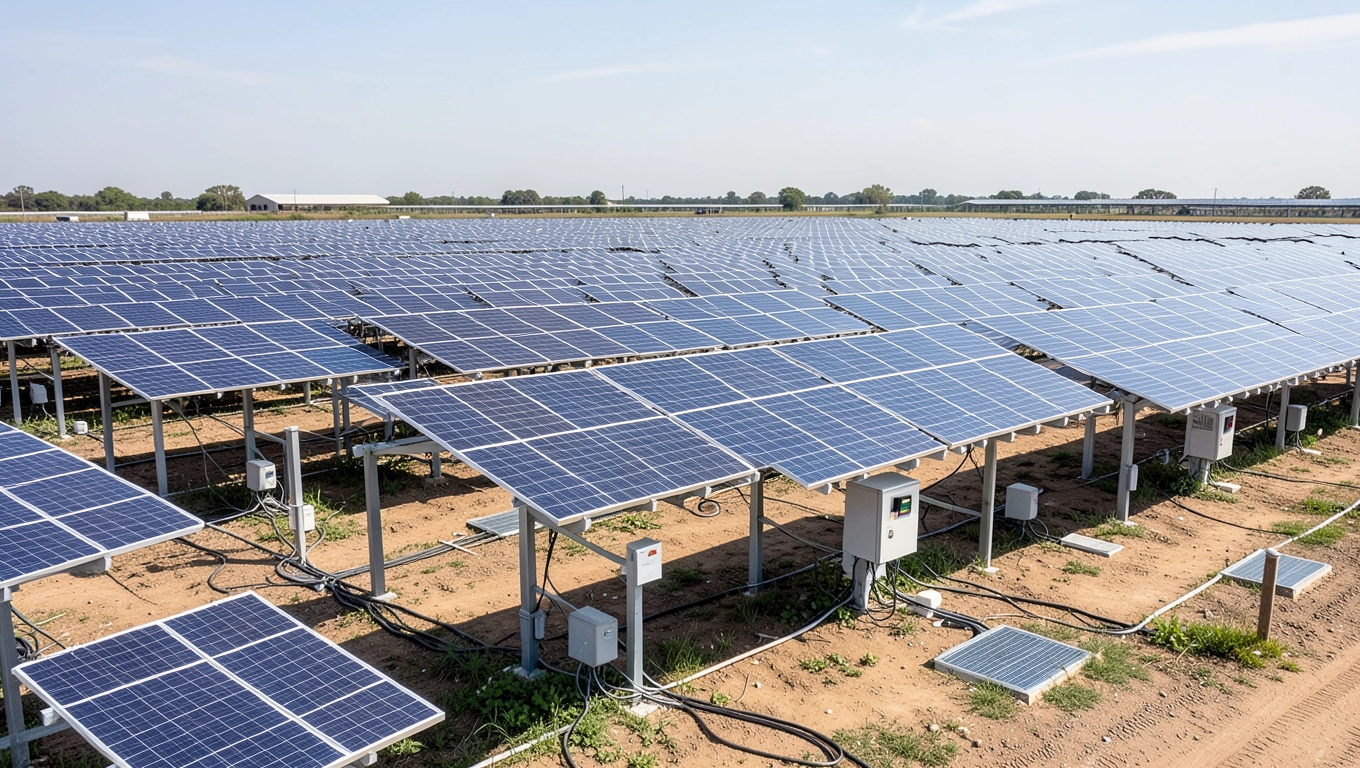

Duża instalacja fotowoltaiczna definicja

Moc zainstalowana to suma mocy nominalnych wszystkich modułów wyrażona w warunkach STC (1000 W/m², 25°C, AM 1,5), a nie realna produkcja w danym momencie. Moduł o mocy 550 Wp zajmuje około 2,6 m², więc sama powierzchnia paneli nie determinuje klasyfikacji. Farma o mocy 2 MWp zajmuje zwykle 2 do 3 ha gruntu, ale zależy to od rozstawu konstrukcji, kąta nachylenia i mocy konkretnego modelu paneli. Decydująca jest suma mocy paneli z tabliczki znamionowej, zsumowana dla wszystkich stringów przed inwerterami.

Progi mocy w polskim prawie mają charakter sztywny. Przekroczenie 1 MW choćby o 10 kW oznacza wejście w reżim aukcyjny i pełną ścieżkę administracyjną. Nie ma tu marginesu interpretacyjnego, inwestor musi to uwzględnić już na etapie doboru modułów.

W praktyce inwestorzy planujący farmy celują w moce 1 MWp, 2 MWp, 5 MWp albo 10 MWp, ponieważ takie wartości dobrze wpisują się w dostępne moce przyłączeniowe typowych stacji średniego napięcia. Farma 1 MWp potrzebuje transformatora 1250 kVA, farma 5 MWp to już GPZ lub wyższe napięcie. Operator sieci dystrybucyjnej (OSD) odmówi przyłączenia, jeśli planowana moc przekracza przepustowość danego ciągu sieciowego. Dlatego w pierwszej kolejności składa się wniosek o warunki przyłączenia i dopiero potem finalizuje projekt techniczny.

Rozróżnienie „duża instalacja" nie pokrywa się z pojęciem „instalacja przemysłowa". Instalacja 5 MWp na dachu hali logistycznej i farma 5 MWp na gruncie mają tę samą moc, ale zupełnie inne uwarunkowania: konstrukcyjne, przeciwpożarowe i środowiskowe. Dach wymaga dodatkowej analizy nośności (zwykle 15-25 kg/m² dla paneli plus 10-15 kg/m² dla konstrukcji), grunt wymaga badań geotechnicznych i raportu oddziaływania na środowisko. Dlatego definicja mocy to dopiero punkt wyjścia, kolejnym krokiem jest zawsze odpowiedź na pytanie, gdzie i jak instalacja powstanie.

Jakie formalności czekają inwestora przy dużej instalacji fotowoltaicznej?

Procedura dla instalacji dachowych o mocy 1-2 MWp przebiega najszybciej, ale tylko wtedy, gdy dach ma nośność i nie wymaga wzmocnień. Pierwszym krokiem jest wypis i wyrys z miejscowego planu zagospodarowania przestrzennego (MPZP), który ustala, czy PV jest dopuszczone na danym terenie. Jeśli planu brak, konieczna jest decyzja o warunkach zabudowy (WZ), a jej uzyskanie trwa od 8 do 16 tygodni. Standard PN-EN 1991-1-1 i Eurokod 1 definiują obciążenia, jakie dach musi przenieść w strefie wiatrowej i śniegowej określonej dla lokalizacji.

Po uzyskaniu WZ (lub gdy plan na to pozwala) inwestor składa wniosek o pozwolenie na budowę do właściwego starostwa powiatowego lub prezydenta miasta na prawach powiatu. Do wniosku dołącza projekt budowlany sporządzony przez uprawnionego projektanta, mapę do celów projektowych oraz oświadczenie o prawie do dysponowania nieruchomością. Czas oczekiwania wynosi formalnie do 65 dni, ale w praktyce od 4 do 10 tygodni, zależnie od obciążenia urzędu. Równolegle warto złożyć wniosek o warunki przyłączenia do OSD, bo odpowiedź potrafi zająć od 8 do nawet 30 tygodni w zależności od regionu.

Przed złożeniem wniosku o pozwolenie na budowę sprawdź w MPZP zapis o intensywności zabudowy i wskaźniku powierzchni zabudowy. Jeśli dach stanowi ponad 70% pokrycia, urząd może zażądać dodatkowej analizy wpływu na mikroklimat, szczególnie w obszarach miejskich.

Przyłączenie do sieci elektroenergetycznej to osobny tor formalny, prowadzony przez OSD. Po otrzymaniu warunków przyłączenia inwestor podpisuje umowę o przyłączenie i wpłaca opłatę, której wysokość zależy od mocy i długości przyłącza. Dla mocy 1 MW w sieci SN opłata wynosi zwykle od 80 000 do 250 000 zł netto, a realizacja przyłącza to 3-12 miesięcy. W tym samym czasie trwa rejestracja w systemie aukcyjnym OZE, organizowanym przez URE, gdzie farma będzie walczyć o 15-letni kontrakt różnicowy.

Procedura dla instalacji naziemnych różni się zasadniczo w zależności od tego, czy planowana powierzchnia nie przekracza 2 ha, czy ją przekracza. Granica 2 ha wynika z rozporządzenia Rady Ministrów z 2016 roku i decyduje o tym, czy inwestor musi uzyskać decyzję o środowiskowych uwarunkowaniach (DŚU). Dla farm poniżej 2 ha procedura DŚU jest obowiązkowa zawsze, gdy planowana moc wynosi co najmniej 1 MW i obiekt może znacząco oddziaływać na środowisko. W praktyce oznacza to niemal każdą naziemną farmę PV w tej skali, bo urzędy wojewódzkie traktują ten próg rygorystycznie.

Ścieżka poniżej 2 ha wygląda następująco: najpierw raport o oddziaływaniu przedsięwzięcia na środowisko (OOŚ), następnie DŚU wydawana przez wójta, burmistrza lub prezydenta miasta, dalej pozwolenie na budowę lub WZ, a na końcu warunki przyłączenia i aukcja. Raport OOŚ zleca się certyfikowanej firmie i kosztuje od 25 000 do 80 000 zł, sama DŚU trwa od 3 do 9 miesięcy. Ścieżka powyżej 2 ha wymaga dodatkowo decyzji o ustaleniu lokalizacji inwestycji celu publicznego, a w niektórych przypadkach także uzgodnień z regionalnym dyrektorem ochrony środowiska. Realny czas przygotowania inwestycji od pierwszego szkicu do wbicia łopaty wynosi 18-30 miesięcy, przy czym największym wąskim gardłem bywa DŚU i warunki przyłączenia.

KryteriumInstalacja dachowa 1 MWpInstalacja naziemna poniżej 2 haInstalacja naziemna powyżej 2 ha
Capex (zł netto/MWp)3 200 000, 4 000 0003 500 000, 4 200 0003 400 000, 4 000 000
Czas przygotowania8-14 miesięcy14-22 miesiące22-36 miesięcy
DŚUZwykle nieTakTak, rozszerzony zakres
Pozwolenie na budowęTakTakTak
Aukcja OZETakTakTak
Konstrukcja nośnaBalastowa lub kotwionaNa palach lub kotwachNa palach lub kotwach
Ryzyko gruntoweNiskieŚrednieWysokie
Wpływ na krajobrazMinimalnyLokalnyRegionalny

Niedoszacowanie czasu przyłączenia to klasyczny błąd. OSD potrafi zwrócić wniosek o warunki przyłączenia nawet trzykrotnie, za każdym razem z żądaniem aneksu do umowy. Rezerwuj na ten etap minimum 12 miesięcy, nie licz na deklarowane 8 tygodni.

Duża instalacja PV a opłacalność co warto wiedzieć przed startem?

Opłacalność dużej instalacji fotowoltaicznej opiera się dziś głównie na mechanizmie aukcji OZE i 15-letniej umowie odbioru energii po stałej cenie referencyjnej. Cena referencyjna dla instalacji PV o mocy 1 MW i większej waha się w ostatnich aukcjach URE w granicach 350-450 zł/MWh, zależnie od klasy instalacji i roku ogłoszenia. Wygrana w aukcji oznacza gwarancję odbioru energii przez 15 lat, indeksowaną o inflację CPI. Jeśli cena rynkowa TGE w danym okresie spadnie poniżej ceny z aukcji, różnicę dopłaca operator rozliczeń. Gdy rynkowa jest wyższa, inwestor oddaje nadwyżkę do systemu. Ten kontrakt różnicowy eliminuje ryzyko cenowe i de facto zamyka się na nim cała kalkulacja.

Capex, czyli nakłady inwestycyjne, dla farmy naziemnej 1 MWp wynosi obecnie 3,5-4,2 mln zł netto, a dla dachowej 3,2-4,0 mln zł netto. Główną pozycją są moduły (28-32% kosztów), inwertery (8-12%), konstrukcja montażowa (12-18%), roboty elektryczne i przyłączeniowe (15-20%) oraz prace budowlane i dokumentacja (10-15%). Ceny modułów w 2024 i 2025 roku spadły o około 30-40% w porównaniu ze szczytem z 2022 roku, co przełożyło się na realny spadek LCOE (zł/MWh) o 18-25%. Efekt skali przy farmach 5-10 MWp daje dodatkowe 5-8% oszczędności na jednostce mocy.

Okres zwrotu z inwestycji w realnych warunkach wynosi od 8 do 12 lat dla nowych farm naziemnych wygrywających aukcje po wyższej cenie referencyjnej. Proste ROI 10% rocznie, przy uwzględnieniu kosztów operacyjnych na poziomie 0,8-1,2% capexu rocznie i degradacji modułów 0,5% rocznie, daje IRR w granicach 9-13%. Dachowe instalacje 1 MWp zwracają się wolniej, bo capex na metr kwadratowy dachu bywa wyższy od naziemnych. Z drugiej strony dach wolno stojący, na hali produkcyjnej, nie wymaga dzierżawy gruntu i eliminuje koszty rekompensat rolno-środowiskowych, co rekompensuje różnicę.

Lokalizacja działki wpływa na uzysk roczny o 8-15%. Farma na południowym zboczu, nachylona 30-35 stopni, produkuje o 10-12% więcej energii niż identyczna farma na płaskim terenie z optymalizatorami nachylenia. Sprawdź mapę nasłonecznienia PVGIS przed zakupem gruntu.

Koszty operacyjne (OpEx) obejmują monitoring, ubezpieczenie, serwis inwerterów, utrzymanie terenu (koszenie, odśnieżanie) oraz opłaty dystrybucyjne i taryfowe. Dla farmy 5 MWp roczny OpEx sięga 150 000-280 000 zł, w zależności od regionu i dostawcy usług serwisowych. Ubezpieczenie all-risk (moduły, inwertery, konstrukcja, utrata zysku) kosztuje rocznie 0,3-0,5% wartości instalacji. Monitoring oparty na SCADA z predykcją usterek pozwala obniżyć koszty serwisu reaktywnego o 20-30%, bo wymianę komponentów planuje się w oknach pogodowych.

Degradacja modułów to zjawisko fizyczne: każdy cykl termiczny i każda godzina pracy przy wysokim natężeniu promieniowania powoduje mikropęknięcia ogniw i spadek wydajności. Standard branżowy NREL zakłada 0,5% degradacji rocznie dla modułów monokrystalicznych klasy Tier 1, co oznacza, że po 25 latach instalacja wciąż produkuje około 87% mocy początkowej. Moduły bifacjalne na białej geowłókninie osiągają nawet o 8-12% więcej energii, ale wymagają precyzyjnego doboru konstrukcji i regularnego czyszczenia, bo zabrudzenie tylnej powierzchni szybko niweluje zysk z bifacjalności.

ParametrDach 1 MWpNaziemna 1 MWpNaziemna 5 MWp
Capex (zł/MWp)3 200 000, 4 000 0003 500 000, 4 200 0003 300 000, 3 900 000
OpEx roczny (zł/MWp)25 000, 40 00040 000, 60 00030 000, 50 000
Produkcja roczna (MWh/MWp)950, 1 1001 000, 1 1501 050, 1 200
Okres zwrotu9-13 lat8-11 lat7-10 lat
Powierzchnia potrzebna5 000-6 000 m² dachu1,5-2,5 ha7-12 ha

Nie kupuj gruntu pod farmę PV bez badania geotechnicznego i sprawdzenia warunków gruntowych w starostwie. Klasa gruntu IV-V, wysoki poziom wód gruntowych albo obszary osuwiskowe mogą podnieść koszt posadowienia konstrukcji o 30-50%. Koszt badania geotechnicznego to ułamek tej kwoty.

Finansowanie bankowe dla dużych instalacji PV obejmuje dziś kredyty inwestycyjne z okresem spłaty 10-15 lat i wkładem własnym od 20 do 35%. Banki wymagają wygranej aukcji OZE jako warunku finansowania, bo bez kontraktu różnicowego kredyt jest zbyt ryzykowny. Pojawiły się też zielone obligacje i finansowanie project finance oparte na SPV (spółka celowa). Dla deweloperów posiadających kilka projektów możliwe jest poolowanie kredytów, co obniża marżę o 0,3-0,7 punktu procentowego. Warto rozważyć ubezpieczenie gwarancji bankowej od wygranej aukcji, bo jej utrata oznacza konieczność zwrotu zaliczki OSD.

Krajowy Plan Energii i Klimiki (KPEiK) wyznacza cel 16 GW mocy zainstalowanej w PV do 2030 roku, z czego znaczna część przypada na segment powyżej 1 MW. Według danych URE na koniec 2024 roku w Polsce działało ponad 2 800 instalacji PV o mocy powyżej 1 MW, a łączna moc tego segmentu przekroczyła 16 GW. Tempo przyrostu nowych projektów wyhamowało w 2023 roku przez spadek cen energii i niepewność wokół aukcji, ale w 2024 i 2025 roku wróciło do wzrostu. Nowe aukcje URE ogłaszane są zwykle raz w roku, a wolumen dla PV 1-10 MW oscyluje wokół 2-3 TWh rocznie.

Najczęstsze błędy inwestorów można pogrupować w pięć kategorii. Pierwsza to brak wczesnej weryfikacji mocy przyłączeniowej w danym punkcie sieci, przez co projekt ugrzęźnie na etapie OSD. Druga to pominięcie analizy shadowingu i planu zagospodarowania terenu, co później prowadzi do konfliktów z sąsiadami i odwołań od DŚU. Trzecia to niedoszacowanie kosztów przyłącza, zwłaszcza w przypadku konieczności budowy nowej stacji transformatorowej SN/nN. Czwarta to wybór wykonawcy wyłącznie po cenie, bez sprawdzenia referencji w technologii trackerowej lub dachowej. Piąta to brak zabezpieczenia finansowania przed startem aukcji, bo wygrana bez gotówki na zaliczkę OSD jest bezwartościowa.

Checklist przed złożeniem wniosku o pozwolenie na budowę: projekt budowlany z uzgodnieniami, mapa do celów projektowych, oświadczenie o prawie do nieruchomości, decyzja WZ lub wypis z MPZP, warunki przyłączenia od OSD, raport OOŚ (dla farm naziemnych), opinia geotechniczna. Brak któregokolwiek dokumentu oznacza wezwanie do uzupełnienia i wydłużenie procedury o 4-8 tygodni.

Polskie prawo budowlane w art. 48a dopuszcza prowadzenie robót budowlanych na podstawie zgłoszenia z projektem budowlanym dla niektórych instalacji PV, ale próg mocy powyżej 1 MW praktycznie zawsze wymaga pozwolenia na budowę. Rozporządzenie Ministra Infrastruktury z 2002 roku w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, definiuje wymagania przeciwpożarowe i konstrukcyjne, które projektant musi uwzględnić. PN-EN 62446 określa zakres prób i dokumentacji dla instalacji PV, a PN-EN 50549 wymagania dla przyłączania do sieci niskiego i średniego napięcia.

Podsumowując całość, realny harmonogram inwestycji w dużą instalację fotowoltaiczną wygląda następująco: od 6 do 12 miesięcy na fazę przygotowawczą (dokumentacja, warunki przyłączenia, aukcja), od 12 do 24 miesięcy na fazę administracyjną (pozwolenia, DŚU, umowa przyłączeniowa) i od 4 do 8 miesięcy na budowę oraz rozruch. W sumie od pomysłu do pierwszego kilowatogodziny na liczniku mija 2-3 lata, a pieniądze z pierwszej aukcyjnej faktury pojawiają się dopiero po udanej synchronizacji z siecią. Ten horyzont wymaga nie tylko kapitału, ale przede wszystkim cierpliwości i partnera administracyjnego, który zna lokalne realia starostwa i OSD. Bez tego nawet najlepsza farma technicznie nie ruszy.

Źródła danych i aktów prawnych: Urząd Regulacji Energetyki (ure.gov.pl), Ministerstwo Klimatu i Środowiska (gov.pl/web/klimat), Krajowy Plan na rzecz Energii i Klimu na lata 2021-2030, ustawa Prawo energetyczne (Dz.U. 1997 nr 54 poz. 348 z późn. zm.), ustawa Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), rozporządzenie Rady Ministrów w sprawie przedsięwzięć mogących znacząco oddziaływać na środowisko (Dz.U. 2016 poz. 71), normy PN-EN 1991 (Eurokod 1), PN-EN 62446 oraz PN-EN 50549.
