Remont instalacji elektrycznej w bloku: konkretny plan krok po kroku

Nasza ekipa audytwodorowy Aktualizacja: 24 lipca 2026 r.

Stara instalacja aluminiowa w bloku z wielkiej płyty to tykająca bomba zegarowa. Szacuje się, że ponad 60% mieszkań w polskich blokach wciąż korzysta z przewodów sprzed 1989 roku, a większość z nich przekroczyła już bezpieczny próg eksploatacji wynoszący 30-40 lat. Iskierzenie w gniazdku, ciepłe wtyczki, wybijające korki przy włączeniu czajnika i pralki jednocześnie, to nie drobnostki, lecz realne sygnały, że czas na remont instalacji elektrycznej w bloku stał się pilny.

Remont instalacji elektrycznej w bloku

Sygnały, że stara instalacja w bloku wymaga natychmiastowej wymiany

Ciepłe lub nawet gorące gniazdko elektryczne to pierwszy poważny alarm. Aluminium pod obciążeniem rozszerza się bardziej niż miedź, a połączenia w puszkach z czasem tracą szczelność. Rezystancja rośnie, przewód grzeje się, izolacja mięknie i w pewnym momencie może dojść do zwarcia łukowego, które jest bezpośrednią przyczyną co trzeciego pożaru w budynkach mieszkalnych.

Wybijające się korki topikowe lub wyzwalające się wyłączniki nadprądowe przy rutynowym użytkowaniu świadczą o przeciążeniu obwodu. Instalacja projektowana w latach siedemdziesiątych zakładała moc 3-4 kW na mieszkanie, podczas gdy dziś przeciętny zestaw AGD pobiera 7-10 kW. Pralka, zmywarka, piekarnik, suszarka, czajnik bezprzewodowy i laptop to już standard, a dochodzi jeszcze klimatyzacja, ładowarka do auta elektrycznego czy pompa ciepła.

Brak uziemienia ochronnego w gniazdkach to kolejny problem, szczególnie groźny w łazienkach i kuchniach. Stare instalacje dwuprzewodowe nie chronią przed porażeniem przy uszkodzeniu urządzenia, bo prąd upływu nie ma dokąd odpłynąć. W nowoczesnym mieszkaniu różnicowoprądowy wyłącznik RCD o prądzie 30 mA reaguje w 20-30 ms, odcinając zasilanie, zanim prąd dotrze do serca.

Żółte, kruche przewody o oznaczeniu AL w izolacji PCV z lat siedemdziesiątych i osiemdziesiątych to materiał, który sam w sobie wymaga wymiany. Izolacja z polichlorku winylu po 40 latach traci plastyfikatory, staje się krucha i pęka przy najmniejszym zgięciu. Odsłonięty rdzeń aluminiowy w kontakcie z wilgocią koroduje, tworząc warstwę tlenku, która dodatkowo zwiększa rezystancję.

Przy diagnozie pomocna jest prosta tabela orientacyjna powiązania wieku budynku z zalecanym działaniem:

Wiek budynkuTyp instalacjiZalecane działanie
do 1980aluminiowa, 2-przewodowawymiana obowiązkowa w ciągu 1-2 lat
1980-1995mieszana lub aluminiowaaudyt i wymiana priorytetowych obwodów
1995-2010miedziana, 3-przewodowarozbudowa przy zmianie sposobu użytkowania
po 2010miedziana, z RCDprzegląd co 5 lat, modernizacja punktów

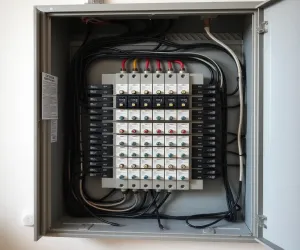

Formalności i moc przyłączeniowa przy remoncie instalacji w bloku

Remont instalacji elektrycznej w bloku bez zmiany mocy przyłączeniowej zwykle wymaga jedynie zgłoszenia do administracji budynku lub spółdzielni mieszkaniowej. Wymiana przewodów, gniazdek i wyłączników 1:1 nie zmienia parametrów przyłącza, więc nie potrzeba pozwolenia na budowę ani nawet formalnego zgłoszenia w starostwie, o ile nie narusza się konstrukcji budynku.

Sytuacja komplikuje się przy zwiększeniu mocy przyłączeniowej, na przykład z 5 kW do 11 kW lub więcej. W takim wypadku procedura wygląda następująco: najpierw składasz wniosek do zakładu energetycznego o wydanie warunków przyłączenia, dołączasz plan zabudowy i dane zużycia. Operator ma 14-30 dni na odpowiedź, a następnie 21 dni na przygotowanie umowy. Dopiero po podpisaniu aneksu do umowy przyłączeniowej możesz zlecić elektrykowi montaż nowej rozdzielni z zabezpieczeniem głównym o wyższym prądzie.

W bloku z wielkiej płyty dodatkowym krokiem jest uzgodnienie zakresu prac z administratorem. Ściany nośne i stropy zawierają zbrojenie, którego przerwanie może osłabić konstrukcję, dlatego każde kucie wymaga akceptacji inspektora nadzoru ze strony spółdzielni. Bezpieczniej jest prowadzić kable w warstwie posadzki, bruzdach na ścianach działowych lub natynkowo w kanałach kablowych.

Kluczowe są uprawnienia elektryka wykonującego prace. Minimalne uprawnienia to SEP Grupy 1, zakres instalacyjny (E), ważne przez 5 lat od daty egzaminu potwierdzonego wpisem do książeczki. Bez uprawnień elektryk nie wystawi protokołu pomiarów, a bez protokołu nie oddasz instalacji do użytkowania. Co więcej, ubezpieczyciel odmówi wypłaty odszkodowania za pożar, jeśli instalacja nie miała aktualnych badań.

W dokumentacji projektowej, o ile jest wymagana przy rozbudowie, powinny znaleźć się: schemat ideowy rozdzielni, rzut z rozmieszczeniem obwodów, dobór zabezpieczeń nadprądowych i różnicowoprądowych oraz obliczenia spadków napięcia. Projektant z uprawnieniami w specjalności instalacyjnej sporządza dokument, który stanowi podstawę do odbioru przez zakład energetyczny i do późniejszych przeglądów pięcioletnich.

Projekt instalacji elektrycznej, jak rozmieścić obwody

Nowoczesne mieszkanie o powierzchni 50 m² potrzebuje minimum 8-10 obwodów, a przy większej liczbie urządzeń nawet 12-15. Wydzielenie osobnych obwodów dla kuchni, łazienki, pralki, zmywarki, oświetlenia i gniazdek ogólnych to standard, ale dziś warto iść dalej. Osobne linie warto przeznaczyć dla klimatyzacji, ładowarki samochodowej, biurka domowego i każdego urządzenia pobierającego powyżej 2 kW.

Planując remont instalacji elektrycznej w bloku z myślą o przyszłości, uwzględnij rezerwę mocy w rozdzielni. Miejsce na dodatkowe wyłączniki nadprądowe i różnicowoprądowe kosztuje grosze przy montażu, a późniejsza rozbudowa wymaga już wymiany całej szafki. Zostaw co najmniej 20% wolnych modułów w rozdzielni na przyszłe potrzeby, takie jak stacja ładowania EV o mocy 7-11 kW, która wymaga własnego obwodu trójfazowego.

Checklista przed spotkaniem z elektrykiem pomoże uniknąć chaosu i dodatkowych kosztów:

  • lista pomieszczeń z planowanym umeblowaniem
  • spis urządzeń AGD z mocą znamionową
  • oznaczenie punktów oświetleniowych (żyrandol, kinkiety, taśmy LED)
  • preferencje wysokości montażu gniazdek (30, 90 czy 120 cm)
  • informacja o planowanych instalacjach dodatkowych (smart home, alarm, rekuperacja)
  • szkic mieszkania z wymiarami
  • informacja o mocy przyłączeniowej i taryfie energetycznej

W łazienkach obowiązuje strefowość zgodnie z normą PN-HD 60364-7-701. Strefa 0 to wnętrze wanny lub kabiny, strefa 1 to przestrzeń nad wanną do wysokości 2,25 m, strefa 2 rozciąga się 60 cm wokół wanny, a strefa 3 to reszta pomieszczenia. W strefie 0 nie montuje się żadnych urządzeń, w strefie 1 tylko oprawy o napięciu SELV 12 V, w strefie 2 oprawy i wentylatory klasy IPX4, a gniazdka wyłącznie w strefie 3, zabezpieczone RCD 30 mA.

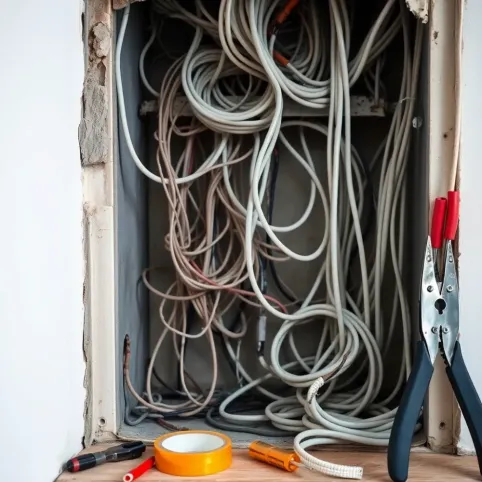

Metody wymiany instalacji elektrycznej w bloku z wielkiej płyty

Trzy główne technologie stosowane przy remoncie instalacji elektrycznej w bloku różnią się zakresem kucia, czasem realizacji i ceną. Wybór zależy od stanu ścian, budżetu i planowanego efektu wykończeniowego.

MetodaInwazyjnośćKoszt (PLN/m²)Czas realizacjiZastosowanie
Natynkowa w kanałachniska120-1802-3 dnibloki z odnowionymi ścianami, lofty
Podtynkowa tradycyjnawysoka200-3205-8 dnigeneralny remont z tynkowaniem
Bezpuszkowa (podtynkowa)średnia180-2604-6 dninowe budownictwo, ściany g-k

Metoda natynkowa w kanałach kablowych sprawdza się, gdy nie chcesz niszczyć świeżo odnowionych ścian lub gdy planujesz industrialny wystrój. Kanały PVC lub aluminiowe prowadzi się po wierzchu, a gniazdka montuje w puszkach natynkowych. Zaletą jest łatwy dostęp do kabli w razie awarii oraz szybki montaż bez pylenia, wadą zaś mniej estetyczny wygląd i ograniczone możliwości aranżacyjne.

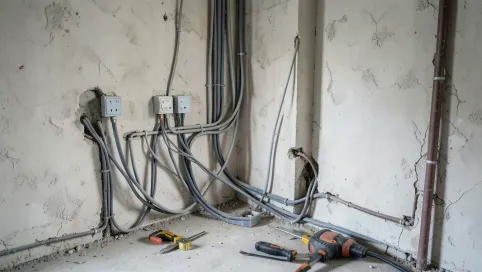

Tradycyjna metoda podtynkowa polega na wykuciu bruzd w tynku, ułożeniu kabli w peszelach, zatynkowaniu i malowaniu. Jest najbardziej inwazyjna, bo wymaga kucia ścian na głębokość 1,5-2 cm, ale daje najczystszy efekt końcowy. W wielkiej płycie trzeba uważać na zbrojenie, którego lokalizację można ustalić wykrywaczem lub skanerem magnetycznym. Przy natrafieniu na pręt nośny lepiej zmienić trasę niż ryzykować osłabienie konstrukcji.

Metoda bezpuszkowa to nowocześniejsze podejście, w którym połączenia wykonuje się w puszkach rozgałęźnych umieszczanych w łatwo dostępnych miejscach, a kable prowadzone są od rozdzielni bezpośrednio do punktów odbiorczych. System redukuje liczbę puszek pośrednich, co zmniejsza ryzyko grzania się połączeń i ułatwia diagnostykę. Wymaga precyzyjnego projektu, bo każda zmiana trasy po zatynkowaniu jest kosztowna.

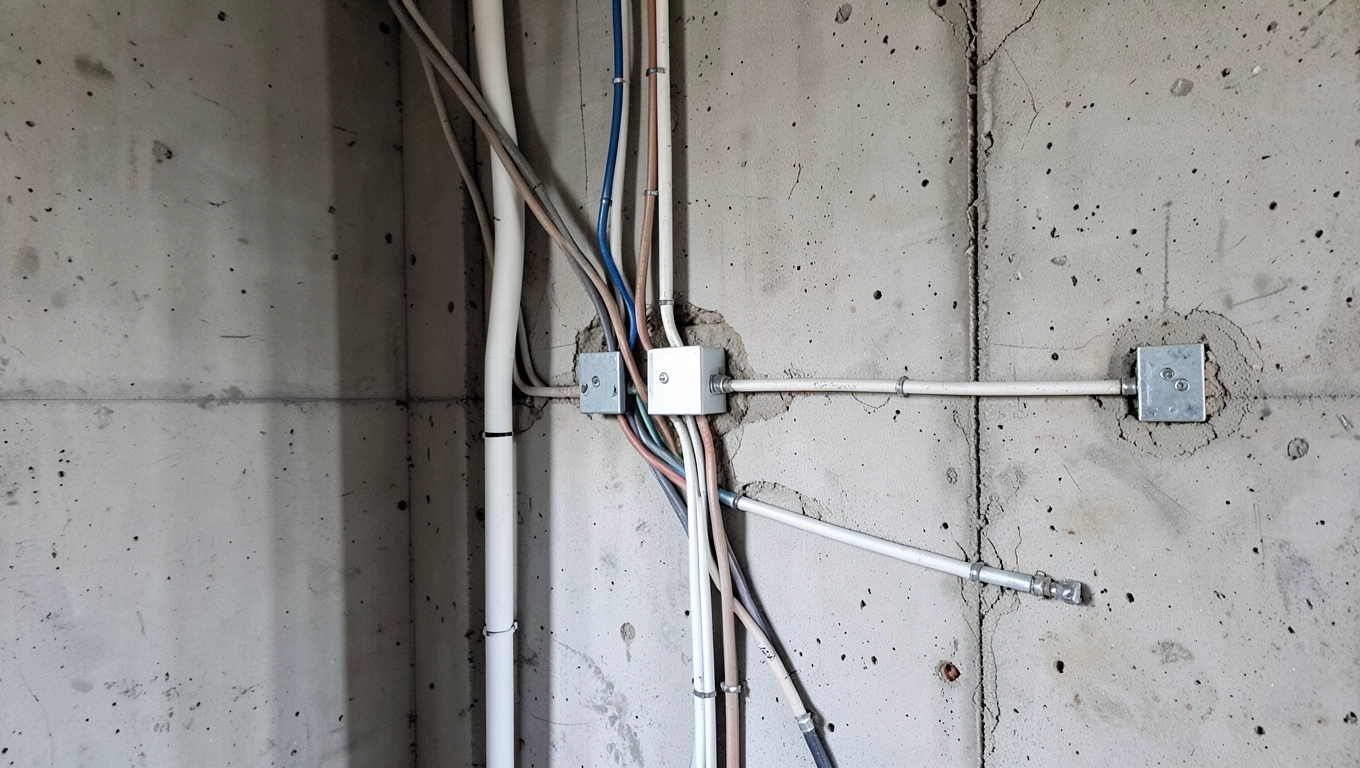

W blokach z wielkiej płyty szczególną uwagę zwróć na ściany działowe o grubości 6-8 cm. Kucie głębokich bruzd może przebić ścianę na wylot, dlatego kable prowadzi się często w warstwie posadzki na stropie, a piony w szybach instalacyjnych przy drzwiach. Przy stropach żerańskich z elementami kanałowymi kable można przeprowadzić przez otwory w kanałach stropowych bez kucia sufitu, co znacząco przyspiesza prace.

Uwaga: Kucie bruzd w ścianach nośnych wielkiej płyty bez zgody inspektora nadzoru grozi naruszeniem konstrukcji budynku. W skrajnych przypadkach może dojść do pęknięć w stropach i ścianach nośnych, a w najgorszym scenariuszu do katastrofy budowlanej.

Koszty i czas remontu instalacji elektrycznej w bloku

Ceny wymiany instalacji elektrycznej w bloku wahają się od 120 do 320 PLN za metr kwadratowy, w zależności od metody, regionu i zakresu prac. W Warszawie i Krakowie stawki są o 20-30% wyższe niż w miastach powiatowych. Do tego dochodzi koszt materiałów, który stanowi 30-40% wartości całego projektu.

Za pojedynczy punkt elektryczny, czyli gniazdko lub wypust oświetleniowy, zapłacisz od 80 do 180 PLN przy metodzie podtynkowej i od 60 do 120 PLN przy natynkowej. Punkt różnicowoprądowy RCD to dodatkowe 250-450 PLN za komplet, a rozdzielnia z 12-18 modułami kosztuje 600-1500 PLN w zależności od producenta. Przy mieszkaniu 50 m² z 40 punktami odbiorczymi realny koszt całkowity wynosi 8-15 tysięcy PLN.

ElementCena jednostkowa (PLN)Ilość w mieszkaniu 50 m²Koszt łączny (PLN)
Punkt elektryczny podtynkowy100-180404000-7200
Rozdzielnia z wyłącznikami800-15001800-1500
Wyłącznik RCD250-4502500-900
Kable i peszle15-25/mb120 mb1800-3000
Projekt instalacji1500-300011500-3000
Pomiary odbiorcze500-9001500-900

Czas realizacji zależy od zakresu prac i metody. Sama wymiana instalacji w mieszkaniu 50 m² trwa od 2 dni przy metodzie natynkowej do 8 dni przy podtynkowej z tynkowaniem. Do tego dochodzą przygotowawcze prace demontażowe (1-2 dni), tynkowanie i schnięcie (3-7 dni), montaż osprzętu (1 dzień) oraz pomiary odbiorcze (1 dzień). Łącznie od momentu wejścia ekipy do oddania instalacji mija zwykle 2-3 tygodnie.

Na cenę wpływa kilka czynników, które warto znać przed zbieraniem ofert. Metraż mieszkania ma znaczenie, ale nie decydujące, bo koszty stałe (rozdzielnia, pomiary, dojazd) rozkładają się na całą powierzchnię. Liczba punktów odbiorczych jest ważniejsza niż metraż, bo każde gniazdko to osobna roboczogodzina. Dostępność ścian i stropów wpływa na czas kucia, a region na stawki robocizny. Najbardziej kosztowne są mieszkania z wielkiej płyty połączone z generalnym remontem, bo prace elektryczne trzeba zsynchronizować z tynkarzami, glazurnikami i malarzami.

Najczęstsze błędy przy remoncie instalacji elektrycznej w bloku

Oszczędzanie na rozdzielni to błąd, który zemści się przy pierwszej rozbudowie. Tania rozdzielnia bez rezerwy modułowej wymaga wymiany przy każdej nowej inwestycji, na przykład przy montażu klimatyzacji czy ładowarki EV. Koszt wymiany rozdzielni to 1500-3000 PLN, więc lepiej od razu zainwestować w szafkę z 20% zapasem.

Łączenie aluminium z miedzią bezpośrednio w puszce to drugi poważny błąd. Na styku tych metali powstaje korozja elektrochemiczna, która w ciągu kilku lat niszczy połączenie i zwiększa rezystancję. Bezpieczne łączenie wymaga specjalnych złączek bimetallicznych albo wymiany całego odcinka aluminium na miedź.

Pomijanie wyłączników różnicowoprądowych RCD w obwodach łazienkowych i kuchennych to trzeci błąd. Bez RCD prąd upływu z uszkodzonego urządzenia płynie przez ciało człowieka do ziemi, co przy 230 V i wilgotnej skórze może być śmiertelne. RCD 30 mA odcina zasilanie w ułamku sekundy, zanim prąd osiągnie wartość niebezpieczną dla zdrowia.

Brak protokołu pomiarów po zakończeniu prac to błąd formalny, który może mieć poważne konsekwencje. Bez protokołu instalacja nie ma odbioru technicznego, ubezpieczyciel odmówi wypłaty przy szkodzie, a przy sprzedaży mieszkania kupujący może zażądać obniżenia ceny lub odstąpić od umowy. Pomiar powinien obejmować rezystancję izolacji, impedancję pętli zwarcia i czas zadziałania zabezpieczeń.

Wybieranie elektryka wyłącznie po cenie to błąd, który generuje dodatkowe koszty w przyszłości. Najtańsze oferty często oznaczają brak uprawnień, użycie materiałów z odzysku lub pominięcie pomiarów. Przed podpisaniem umowy sprawdź uprawnienia SEP, poproś o referencje i upewnij się, że oferta zawiera protokół pomiarów oraz gwarancję na minimum 24 miesiące.

Planowanie instalacji bez uwzględnienia przyszłych potrzeb to piąty błąd. Ładowarka samochodowa, klimatyzacja wielostrefowa czy pompa ciepła wymagają dedykowanych obwodów, których późniejsze dorobienie jest kosztowne i kłopotliwe. Przy planowaniu poproś elektryka o rezerwę mocy i trasy kablowe z myślą o scenariuszach, które dziś wydają się odległe.

Uwaga: Samodzielne wykonywanie instalacji elektrycznej bez uprawnień SEP jest niezgodne z prawem budowlanym i może skutkować odmową odszkodowania przez ubezpieczyciela w razie pożaru lub porażenia. Nawet drobne prace, takie jak montaż dodatkowego gniazdka, wymagają uprawnień i protokołu pomiarowego.

Remont instalacji elektrycznej w bloku to inwestycja na 30-40 lat, która wymaga starannego planowania, doboru materiałów i wykonawcy. Zacznij od audytu obecnego stanu i decyzji o zwiększeniu mocy przyłączeniowej, jeśli planujesz ładowarkę EV lub klimatyzację. Zlecaj projekt uprawnionemu projektantowi, a wykonanie elektrykowi z aktualnymi uprawnieniami SEP. Wymagaj protokołu pomiarów i dokumentacji powykonawczej. Dobrze zaprojektowana instalacja posłuży bezproblemowo przez następne dekady, a błędy kosztują znacznie więcej niż różnica między ofertą średnią a najtańszą.

Źródła danych i podstawy prawne: Norma PN-HD 60364 (Instalacje elektryczne niskiego napięcia), Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, dane GUS dotyczące zasobów mieszkaniowych w wielkiej płycie, raporty Zakładu Energetycznego dystrybucji, wytyczne Polskiego Komitetu Normalizacyjnego.
