Próba szczelności instalacji wodnej – jakie ciśnienie jest właściwe

Nasza ekipa audytwodorowy Aktualizacja: 14 lipca 2026 r.

Ciśnienie próbne wg PN-EN 806-4 wzór i przykłady dla typowych instalacji

Wyciek o średnicy zaledwie pół milimetra potrafi sączyć dwa do trzech litrów wody na dobę, a to oznacza, że w ciągu miesiąca pod posadzką bezgłośnie zbiera się kilkadziesiąt litrów wilgoci. Remont po takiej awarii kosztuje od piętnastu do osiemdziesięciu tysięcy złotych, bo trzeba skuwać tynki, suszyć mury i wymieniać fragmenty stropu. Próba szczelności instalacji wodnej przy właściwym ciśnieniu wykrywa takie mikrouszkodzenia, zanim staną się katastrofą.

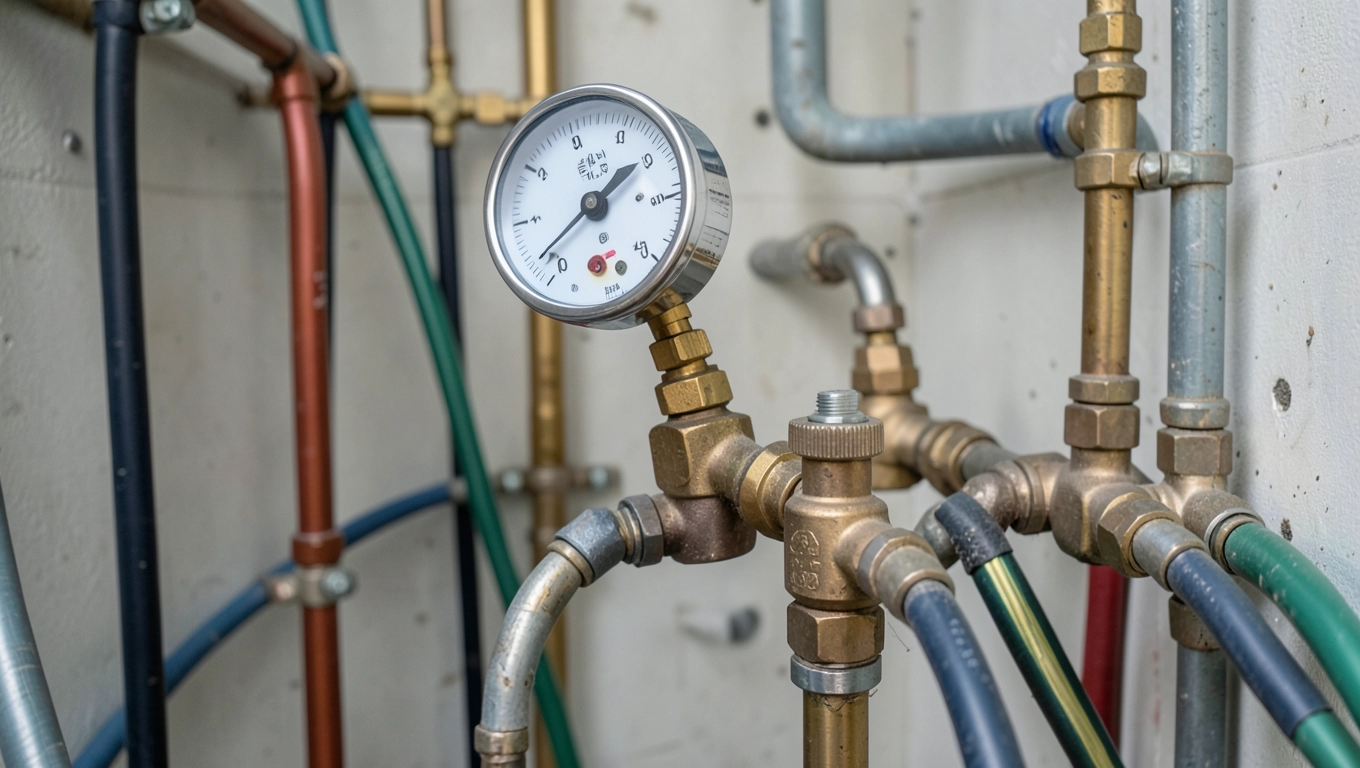

Próba szczelności instalacji wodnej jakie ciśnienie

Norma PN-EN 806-4 dotyczy instalacji wewnętrznych, a PN-EN 805 reguluje rurociągi zewnętrzne obie podają konkretną regułę obliczania ciśnienia próbnego. Ciśnienie to wynosi półtorej wartości ciśnienia roboczego, przy czym dla instalacji domowych przyjmuje się dolną granicę dziesięciu barów. W praktyce oznacza to, że typowa instalacja pracująca przy sześciu barach przechodzi próbę przy dziewięciu barach, a dziesięcio-barowa przy piętnastu.

Ciśnienie roboczeCiśnienie próbne (1,5×)Typ zastosowania
4 bar6 barNiskociśnieniowe domowe
6 bar9 barStandardowe mieszkalne
10 bar15 barWielorodzinne, wysokie budynki
16 bar24 barPrzemysłowe, technologiczne

Wzór ppr = 1,5 × prob wynika z fizyki materiału rura, złączka czy zawór musi wytrzymać chwilowe skoki ciśnienia przy zamykaniu zaworów, uderzeniach hydraulicznych i wahaniach temperatury. Pięćdziesięcioprocentowy zapas kompensuje te dynamiczne obciążenia, które w eksploatacji potrafią chwilowo podwoić ciśnienie statyczne.

Uwaga: Ciśnienie próbne dla instalacji wewnętrznych nigdy nie powinno przekraczać granicy wytrzymałości najsłabszego elementu. Rury PEX w klasie PN16 tolerują próbę dwudziestu barów, ale tanie złączki mosiężne bywają granicą bezpieczeństwa już przy piętnastu.

Kiedy dziesięć barów to za mało

W wieżowcach, gdzie ciśnienie w dolnych partiach rośnie z powodu wysokości słupa wody, norma wymaga korekty. Każde dziesięć metrów wysokości budynku dodaje około jednego bara ciśnienia hydrostatycznego. W trzydziestometrowym bloku próba szczelności instalacji wodnej przy standardowych dziewięciu barach nie odda warunków panujących w piwnicy, dlatego dolną strefę bada się osobno, stosując wyższe ciśnienie próbne.

Drugim wyjątkiem są instalacje z rurami stalowymi łączonymi przez spawanie tam norma dopuszcza próbę nawet do dwudziestu barów, bo spaw kontroluje się radiologicznie. Instalacje z tworzywa sztucznego wymagają mniejszych wartości, ale dłuższego czasu obserwacji spadku ciśnienia, ponieważ tworzywo wykazuje pełzanie przy długotrwałym obciążeniu.

Granica trzech barów dla próby powietrzem

Przy badaniu sprężonym powietrzem lub azotem ciśnienie próbne zwykle nie przekracza trzech barów. Powód jest czysto fizyczny: gazy magazynują ogromną energię w sprężonej objętości i przy gwałtownym pęknięciu elementu mogą wyrządzić poważne szkody. Płyn nieprężliwy zachowuje się łagodniej, bo energia rozchodzi się wolniej.

Metody próby szczelności: woda, powietrze czy azot co wybrać

Wybór medium zmienia nie tylko wynik, ale i logistykę całego badania. Woda pozostaje najpopularniejsza w budownictwie mieszkaniowym, bo jest tania, dostępna i bezpieczna dla instalacji z tworzywa. Powietrze sprawdza się tam, gdzie zależy na szybkim wyniku i nie ma ryzyka zamarznięcia, a azot eliminuje problem pary wodnej i korozji podczas zimowych prób.

MetodaZakres temperaturZaletyWady
WodaPowyżej 5°CNiska cena, bezpieczeństwo, zgodność z normąRyzyko zamarzania, długi czas napełniania
PowietrzePowyżej 0°CSzybkość, brak wody w instalacjiNiebezpieczeństwo przy pęknięciu, trudniejsza lokalizacja wycieków
AzotPoniżej 0°CSuche medium, brak kondensacji, stabilność ciśnieniaKoszt butli, logistyka dostawy

Decydującym kryterium pozostaje temperatura otoczenia. Poniżej pięciu stopni Celsjusza woda wypełniająca rurociąg zaczyna zamarzać w najchłodniejszych odcinkach, fałszując wynik ciśnienie spada nie z powodu nieszczelności, lecz przyrostu objętości lodu. W takich warunkach azot daje pewność pomiaru, bo jest suchy i nie zmienia fazy w typowym zakresie temperatur budowy.

Wskazówka: Przy badaniu instalacji ogrzewania podłogowego, gdzie rury leżą w wylewce betonowej, woda jest jedynym sensownym medium. Powietrze nie wykryje mikrootworków w złączkach, bo nie utrzymuje stabilnego ciśnienia w długich, wąskich przewodach.

Kiedy metoda mieszana ma sens

Niektórzy wykonawcy stosują próbę wstępną powietrzem przy dwóch barach, by szybko wychwycić duże nieszczelności, a następnie próbę główną wodą dla pełnej weryfikacji. Taki schemat łączy szybkość z dokładnością, ale wymaga dwóch pomp i dwóch manometrów kalibrowanych osobno. W domach jednorodzinnych najczęściej wystarcza jedno medium, o ile temperatura w dniu badania przekracza siedem stopni.

Przy doborze pompy próbnej warto zwrócić uwagę na wydajność tłoka ręczna pompa tłokowa wystarcza do instalacji o pojemności do stu litrów, większe systemy wymagają pomp elektrycznych z regulacją ciśnienia. Manometr powinien mieć klasę dokładności minimum 1,6 i świadectwo wzorcowania ważne nie dłużej niż rok.

Procedura krok po kroku, kryterium pozytywnego wyniku i wzór protokołu

Prawidłowy przebieg próby dzieli się na cztery etapy: odpowietrzanie, wyrównanie, próbę właściwą i obserwację spadku. Każdy etap ma ściśle określony czas, a pominięcie któregokolwiek z nich może dać fałszywie pozytywny wynik. W praktyce wykonawczej najczęściej skraca się czas obserwacji, co prowadzi do sytuacji, w której instalacja zostaje odebrana, a po pierwszym sezonie grzewczym pojawia się wilgoć pod parkietem.

Odpowietrzanie trwa od pięciu do piętnastu minut i polega na otwarciu najwyżej położonych punktów instalacji przy jednoczesnym powolnym napełnianiu od dołu. Powietrze musi opuścić wszystkie odcinki, bo jego poduszka absorbuje skoki ciśnienia i maskuje nieszczelności. Dopiero gdy z najwyższych zaworów odpowietrzających zacznie wypływać czysta woda bez pęcherzyków, można przejść do następnego kroku.

Harmonogram próby

Czas od rozpoczęciaEtapCo obserwować
T+0 do T+10 minOdpowietrzanieBrak pęcherzyków w zaworach
T+10 do T+30 minWyrównanie ciśnieniaStabilizacja wskazań manometru
T+30 do T+150 minPróba właściwaSpadek poniżej 0,2 bar
T+150 minDecyzja o wynikuWpisanie danych do protokołu

Kryterium pozytywnego wyniku brzmi prosto: w ciągu stu dwudziestu minut ciśnienie nie może spaść o więcej niż 0,2 bar. Norma uwzględnia tu zjawisko pełzania materiału rury z tworzywa pod obciążeniem nieznacznie zwiększają objętość, co objawia się minimalnym spadkiem. Przy wyniku granicznym próbę powtarza się po dwóch godzinach.

Krytyczne: Spadek o 0,5 bar w ciągu godziny oznacza nieszczelność, nawet jeśli nie widać wycieku. Lokalizacja wymaga wtedy gazu znacznikowego, kamery akustycznej lub termowizji. Woda potrafi sączyć się przez mikroskopijne pęknięcia w kleju złączek, pozostając niewidoczna gołym okiem.

Lokalizacja wycieku bez kucia ścian

Gaz znacznikowy (mieszanina wodoru i azotu w stężeniu pięciu procent) wtłacza się do opróżnionej instalacji, a detektor wodoru wskazuje miejsce ucieczki z dokładnością do centymetra. Metoda działa przez beton i tynk, bo wodór jest najlżejszym pierwiastkiem i przenika przez pory materiałów budowlanych. Termowizja sprawdza się w instalacjach z wodą gorącą, gdzie różnica temperatur między sączącą wodą a otoczeniem wynosi nawet dziesięć stopni.

Wzór protokołu osiem pól obowiązkowych

  • Data i godzina rozpoczęcia oraz zakończenia próby
  • Adres obiektu i nazwa inwestycji
  • Typ instalacji oraz średnice i materiały rur
  • Ciśnienie robocze i obliczone ciśnienie próbne
  • Medium próbne (woda, powietrze, azot) oraz jego temperatura
  • Wskazania manometru co piętnaście minut (tabela)
  • Wynik końcowy: pozytywny lub negatywny z uzasadnieniem
  • Podpis osoby z uprawnieniami budowlanymi w specjalności instalacyjnej

Protokół bez podpisu uprawnionego wykonawcy nie ma mocy prawnej przy odbiorze budynku. Inspekcja nadzoru budowlanego może zakwestionować samo badanie, jeśli dokument nie spełnia tych wymogów formalnych. W praktyce warto przechowywać protokół przez cały okres eksploatacji budynku, bo ubezpieczyciel pyta o niego przy każdej szkodzie wodnej.

Kiedy wynik bywa fałszywie pozytywny: Niezabezpieczone naczynie wzbiorcze pochłania ciśnienie podczas próby, kruche złączki zaciskowe po godzinie zaczynają mikrokapilarnie przepuszczać wodę, a pompa z uszkodzonym zaworem zwrotnym nie utrzymuje stabilnego ciśnienia w dłuższym okresie. Każdy z tych scenariuszy wygląda jak szczelna instalacja przez pierwsze trzydzieści minut i zaczyna „uciekać" dopiero później.

Harmonogram prób w cyklu budowlanym

Instalacja wodna przechodzi próbę trzykrotnie: wstępną po ułożeniu rur, główną przed zakryciem bruzd i odbiorową po montażu armatury. Ogrzewanie podłogowe bada się dwukrotnie raz przed wylaniem wylewki, drugi raz po jej zastygnięciu. Instalacja przeciwpożarowa wymaga próby przy ciśnieniu roboczym przez dwadzieścia cztery godziny, bo od jej szczelności zależy skuteczność gaszenia.

InstalacjaPróba wstępnaPróba głównaPróba robocza
Wodna (PN-EN 806-4)Przed tynkamiPrzed zabudowąPrzy odbiorze
Ogrzewanie podłogowePrzed wylewkąPo zastygnięciuPrzed uruchomieniem
PrzeciwpożarowaPo montażuPrzed odbiorem PSPCo 12 miesięcy
GazowaWedług odrębnej normyPrzed podłączeniemW obecności dostawcy

Kto może wykonać próbę i ponosi odpowiedzialność

Uprawnienia budowlane w specjalności instalacyjnej w zakresie sieci i instalacji sanitarnych są warunkiem koniecznym do podpisania protokołu. Instalator bez takich uprawnień może fizycznie wykonać badanie, ale dokument nie przejdzie weryfikacji przy odbiorze domu ani przy kontroli nadzoru budowlanego. Odpowiedzialność za wynik ponosi projektant i kierownik budowy, którzy potwierdzają prawidłowość wykonania instalacji przed jej zakryciem.

Przygotowanie instalacji do próby wymaga kilku konkretnych kroków: zamontowania metalowych korków zamiast plastikowych (plastik nie wytrzymuje dziesięciu barów), odcięcia naczynia wzbiorczego zaworem, zamknięcia zaworów bezpieczeństwa i sprawdzenia, czy wszystkie punkty poboru mają zamontowane zaślepki. Pominięcie któregokolwiek z tych elementów prowadzi do sytuacji, w której ciśnienie ucieka przez niezamierzony punkt i wynik wychodzi negatywny mimo poprawnej instalacji.

Mini-checklista przed próbą

  • Korki metalowe w punktach poboru
  • Naczynie wzbiorcze odcięte
  • Manometr wzorcowany, klasa 1,6
  • Pompa próbna sprawna, zawór zwrotny szczelny
  • Temperatura medium powyżej 7°C
  • Dostęp do wszystkich zaworów odpowietrzających
  • Notatnik i formularz protokołu przygotowane

Najczęstsze błędy wykonawców

  • Skrócenie obserwacji do trzydziestu minut
  • Użycie korków plastikowych przy próbie dziesięciu barów
  • Pominięcie odpowietrzenia najwyższych punktów
  • Brak wzorcowania manometru
  • Próbą w temperaturze bliskiej zeru bez azotu
  • Niezabezpieczenie naczynia wzbiorczego
  • Brak podpisu uprawnionego na protokole

Dobór wartości ciśnienia próbnego zależy od trzech czynników: ciśnienia roboczego instalacji, materiału rur i wysokości budynku. Dla typowego domu jednorodzinnego z rurami PEX o ciśnieniu roboczym sześciu barów prawidłowa wartość wynosi dziewięć barów przez dwie godziny. Każde odstępstwo od tego schematu wymaga indywidualnej kalkulacji i wpisania uzasadnienia do dokumentacji powykonawczej.

Przy próbach szczelności ogrzewania podłogowego obowiązuje ta sama zasada, ale czas obserwacji wydłuża się do czterech godzin ze względu na dużą objętość wody w systemie. Rurociągi zewnętrzne według PN-EN 805 podlegają bardziej rygorystycznym wymogom próba główna trwa tam nawet dwanaście godzin i obejmuje kilka cykli podnoszenia oraz obniżania ciśnienia, co pozwala wykryć pęknięcia zmęczeniowe w rurach.

Samodzielna próba bez uprawnień nie zastępuje badania wykonanego przez osobę z odpowiednimi kwalifikacjami, ale pozwala wykonawcy zweryfikować własną pracę przed zgłoszeniem instalacji do odbioru. Wielu hydraulików przeprowadza takie wstępne sprawdzenie przy sześciu barach przez piętnaście minut, by upewnić się, że złączki nie kapią, zanim wezwą kierownika budowy z manometrem wzorcowanym.

Koszt profesjonalnej próby z protokołem wynosi od czterystu do tysiąca złotych dla domu jednorodzinnego, w zależności od regionu i zakresu instalacji. To niewiele w porównaniu z osuszaniem murów po niewykrytym wycieku, które samo w sobie potrafi przekroczyć dwadzieścia tysięcy złotych. W budynkach wielorodzinnych stawki rosną proporcjonalnie do liczby pionów i punktów poboru.

Praktyka: Przechowuj protokół próby wraz z dokumentacją powykonawczą przez cały okres użytkowania budynku. Przy sprzedaży nieruchomości kupujący pytają o niego coraz częściej, a brak dokumentu obniża wiarygodność instalacji w oczach banku przy wniosku o kredyt hipoteczny.

Próba szczelności instalacji wodnej przy prawidłowym ciśnieniu to jedno z najtańszych i najskuteczniejszych badań w całym procesie budowlanym. Trwa dwie godziny, kosztuje grosze w porównaniu z potencjalnymi szkodami, a daje pewność, że ukryte w ścianach rury nie zaczną niszczyć budynku od środka.

Źródła danych: PN-EN 806-4:2010 „Wewnętrzne instalacje wodociągowe dla ludzi", PN-EN 805:2000 „Zaopatrzenie w wodę Wymagania dotyczące systemów zewnętrznych i ich części składowych", Warunki Techniczne Wykonania i Odbioru Instalacji Wodociągowych (WTWiO 2003), norma DIN 1988 (stosowana pomocniczo), dane Polskiego Związku Firm Instalacyjnych, doświadczenia własne wykonawców zrzeszonych w organizacjach branżowych. Adresy internetowe pomocnicze: pkn.pl (Polski Komitet Normalizacyjny), gunb.gov.pl (Główny Urząd Nadzoru Budowlanego).
