Protokół odbioru instalacji wod-kan gotowy wzór do pobrania

Nasza ekipa audytwodorowy Aktualizacja: 13 lipca 2026 r.

Dokumenty wymagane do odbioru instalacji wodno-kanalizacyjnej

Siedemdziesiąt procent problemów przy formalnym zakończeniu budowy bierze się z niekompletnej teczki papierów. Zanim ktokolwiek przyjdzie oglądać rury w ścianie, inwestor musi zgromadzić komplet dokumentów, bez których protokół odbioru instalacji wod-kan wzór pozostanie pustym formularzem.

protokół odbioru instalacji wodkan wzór

Fundament stanowi projekt budowlany wraz z późniejszymi zmianami naniesionymi na rysunki. Każde odstępstwo od pierwotnego projektu, choćby przesunięcie pionu kanalizacyjnego o dwadzieścia centymetrów, wymaga wpisu w dzienniku budowy i potwierdzenia przez kierownika budowy albo inspektora nadzoru. Bez tego śladu dokumentacyjnego urząd nie uzna instalacji za zgodną z pozwoleniem na budowę.

Oprócz projektu i dziennika budowy komisja odbierająca żąda kilku dokumentów powykonawczych. Pełna lista wygląda tak:

  • oświadczenie kierownika budowy o zgodności z projektem i przepisami,
  • protokoły prób szczelności instalacji wodociągowej (ciśnieniowej) i kanalizacyjnej (pneumatycznej bądź wodnej),
  • certyfikaty i deklaracje zgodności na rury, złączki, zawory oraz urządzenia sanitarne,
  • schemat instalacji z naniesionymi trasami przewodów,
  • profil podłużny przyłącza kanalizacyjnego z zaznaczonymi spadkami,
  • warunki techniczne wydane przez przedsiębiorstwo wodociągowe i kanalizacyjne.

W praktyce wiele z tych papierów generuje wykonawca na bieżąco w trakcie robót. Jeśli ekipa prowadziła prace bez dziennika albo nie robiła prób, odtworzenie dokumentacji zajmuje tygodnie. Czasem okazuje się wręcz niemożliwe, bo rury są już zakryte tynkiem.

Brak któregokolwiek z tych dokumentów oznacza odmowę podpisania protokołu. To z kolei blokuje zawiadomienie o zakończeniu budowy albo wniosek o pozwolenie na użytkowanie, a bez tych decyzji formalne zamieszkanie w domu staje się nielegalne.

Sprawdź swoją teczkę minimum dwa tygodnie przed planowanym odbiorem. Tak zwany protokół odbioru instalacji wodkan wzór wypełnia się bowiem na podstawie faktów, a nie życzeń. Każdy wpis w protokole musi znaleźć potwierdzenie w innym dokumencie powykonawczym.

Próba szczelności i najczęstsze błędy przy odbiorze wod-kan

Sama kontrola wzrokowa rur pod tynkiem nie wystarczy. Instalacja wodno-kanalizacyjna przechodzi próby, które symulują wieloletnią eksploatację w ciągu kilkudziesięciu minut.

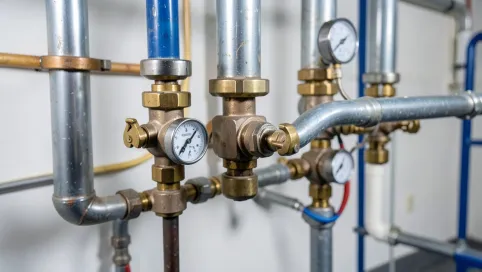

Próba ciśnieniowa instalacji wodociągowej polega na napompowaniu przewodów wodą lub sprężonym powietrzem do wartości 0,6 MPa (w budynkach mieszkalnych najczęściej stosuje się 1,5-krotność ciśnienia roboczego, czyli około 9-10 bar). Ciśnienie utrzymuje się przez trzydzieści minut. W tym czasie manometr nie powinien spaść o więcej niż 0,2 bar. Spadek oznacza nieszczelność, którą trzeba zlokalizować, usunąć i powtórzyć test od początku.

Próbę kanalizacji wykonuje się zazwyczaj wodą, napełniając rury na określonej wysokości (zazwyczaj 1-3 metry słupa wody powyżej najwyższego punktu sprawdzanego odcinka) i obserwując przez co najmniej piętnaście minut. Można też użyć sprężonego powietrza do 0,3-0,5 bara, jeśli warunki pogodowe nie pozwalają na test wodny. Każda metoda ma swoje uzasadnienie fizyczne. Woda wykazuje mikroskopijne nieszczelności, powietrze sygnalizuje większe ubytki szybciej, ale nie zawsze precyzyjnie.

Siedem grzechów głównych, które widywałem przy odbiorach:

BłądKonsekwencjaNaprawa
Zbyt mały spadek przewodów kanalizacyjnych (poniżej 1,5% dla rur DN110)Częste zatory, wolny odpływPrzebudowa fragmentu instalacji
Brak rewizji na pionach kanalizacyjnychBrak dostępu przy awariiMontaż czyszczaków
Niezabezpieczone przejścia przez przegrody przeciwpożaroweUtrata odporności ogniowej stropuZastosowanie mas pęczniejących
Zasypanie rur przed próbą ciśnieniowąBrak możliwości wykrycia nieszczelnościOdkopanie i powtórzenie testu
Kolizje z instalacją elektryczną (brak odstępów)Zagrożenie porażeniowe, brak zgody PINBPrzesunięcie trasy
Użycie nieatestowanych materiałówBrak deklaracji zgodności, odmowa odbioruWymiana na materiały z aprobatą
Brak izolacji akustycznej rur kanalizacyjnychHałas przenoszony do pomieszczeń mieszkalnychMontaż otulin dźwiękochłonnych

Każdy z tych błędów kosztuje od kilkuset do kilkunastu tysięcy złotych. Naprawa zasypanej rury to wyburzenie posadzki, skucie wylewki i ponowne wykończenie. Łatwiej poświęcić pół dnia na kontrolę przed zakryciem instalacji niż na szukanie wykonawcy od kucia ścian po roku.

Spadek rur kanalizacyjnych w budynku jednorodzinnym powinien wynosić od 1,5% do 3% dla przewodów poziomych. Poniżej 1% odpływ nie czyści się sam, powyżej 4% woda wyprzedza frakcje stałe i zostawia osad. To prosta fizyka grawitacyjnego przepływu dwufazowego.

Próba szczelności instalacji wodnej stanowi ostatni moment, w którym cokolwiek da się naprawić rozsądnym kosztem. Po tynkowaniu i wykończeniu każda usterka oznacza prace wyburzeniowe.

Ile kosztuje odbiór instalacji wod-kan i kiedy warto wynająć specjalistę

Sam odbiór techniczny instalacji wodno-kanalizacyjnej nie jest procedurą płatną, o ile robi go kierownik budowy w ramach swojego wynagrodzenia. Problem zaczyna się, gdy inwestor nie ma kierownika albo ten odmawia podpisania protokołu z powodu realnych wad.

Wynajęcie inspektora nadzoru inwestorskiego do jednorazowej kontroli to wydatek rzędu 300-800 zł za wizytę z dokumentacją. Inspektora z uprawnieniami wodno-kanalizacyjnymi, który przygotuje pełen raport i protokół, kosztuje od 800 do 1500 zł. Cena rośnie, gdy dom ma kilka łazienek, skomplikowaną instalację deszczową albo przydomową oczyszczalnię.

Specjalistę warto zaangażować w trzech sytuacjach. Po pierwsze, gdy inwestor nie ma żadnego doświadczenia budowlanego i chce mieć pewność, że ekipa nie zostawiła fuszerek. Po drugie, gdy wykonawca odmawia dostarczenia dokumentacji albo prób. Po trzecie, gdy odbiór formalny odbywa się po wielomiesięcznej przerwie w pracach i nikt nie pamięta, co dokładnie zostało zamontowane.

Czas trwania całej procedury w przypadku domu jednorodzinnego:

Dzień 1

Weryfikacja dokumentacji, sprawdzenie projektu z wykonaniem, przegląd certyfikatów materiałowych.

Dzień 2

Próba ciśnieniowa wodociągu, test szczelności kanalizacji, oględziny rewizji i mocowań.

Dzień 3

Odbiór przez przedsiębiorstwo wodociągowe (osobne zgłoszenie), podpisanie protokołu, wpięcie do sieci.

Przedsiębiorstwo wodociągowe wpuszcza wodę do budynku dopiero po podpisaniu własnego protokołu i zawarciu umowy na dostawę. Bez tego licznika nie ma, a budynek formalnie nie jest podłączony do sieci.

Kto może fizycznie wykonać odbiór instalacji wod-kan? Kierownik budowy z uprawnieniami bez ograniczeń, inspektor nadzoru inwestorskiego z odpowiednią specjalizacją albo osoba z uprawnieniami budowlanymi w specjalności instalacyjnej. W praktyce w domach jednorodzinnych najczęściej podpisuje kierownik, bo PINB i tak wymaga jego oświadczenia.

Kary za użytkowanie budynku bez formalnego odbioru sięgają od 5000 do 50 000 zł w przypadku samowoli budowlanej. To kwoty z Prawa budowlanego (art. 57 i nast.). Dodatkowo ubezpieczyciel odmówi wypłaty odszkodowania, jeśli szkoda powstanie w budynku niezgłoszonym do użytkowania.

Na koniec najważniejsza rzecz. Protokół odbioru instalacji wod-kan wzór powinien zawierać: datę i miejsce odbioru, dane inwestora i wykonawcy, zakres sprawdzonej instalacji, wynik próby szczelności z parametrami (ciśnienie, czas, odczyty manometru), listę ewentualnych usterek z terminem ich usunięcia, podpisy obu stron. Bez tych elementów dokument nie spełni swojej roli ani przy zgłoszeniu do urzędu, ani przy ewentualnym sporze sądowym z wykonawcą.

Wzór takiego protokołu można oprzeć na formularzach stosowanych w przedsiębiorstwach wodociągowych (te są zazwyczaj jawne i dostępne na ich stronach) albo na załącznikach do umów z inspektorami nadzoru. Kluczowe pozostaje, by rubryki odpowiadały realnym parametrom prób, a nie uogólnionym formułkom typu „instalacja szczelna". Liczby i daty stanowią twarde dowody, gdy coś pójdzie nie tak za pięć lat.

Źródła danych i podstawy prawne: Ustawa z dnia 7 lipca 1994 r. Prawo budowlane (tekst jednolity Dz.U. 2024 poz. 725 z późn. zm.), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2022 poz. 1225), norma PN-EN 806 oraz PN-EN 12056 dotycząca instalacji wodociągowych i kanalizacyjnych, dane statystyczne GUS dotyczące liczby oddawanych budynków mieszkalnych. Szczegółowe warunki przyłączenia do sieci wodociągowej regulują też regulaminy poszczególnych przedsiębiorstw wodociągowych, dostępne na ich witrynach internetowych.
