Instalacja gazowa przed czy po tynkach? Sprawdź, kiedy naprawdę warto
Masz ściany wymurowane, strop zabetonowany i nadchodzi moment, w którym trzeba zdecydować, kiedy wchodzi gazownik. To pytanie spędza sen z powiek niejednemu inwestorowi, bo błędna kolejność prac oznacza kucie świeżego tynku, dodatkowe koszty i opóźnienia na budowie. Instalacja gazowa przed czy po tynkach brzmi jak dylemat, a w praktyce to jedna z najprostszych decyzji na budowie, pod warunkiem że rozumiesz, dlaczego rury muszą zniknąć w ścianie zanim pojawi się tynk. Poniżej znajdziesz pełną chronologię prac, wyjątki od reguły i listę błędów, za które płaci się podwójnie.

- Kolejność prac krok po kroku na budowie
- Instalacja gazowa przed tynkami co dokładnie robi gazownik
- Co po tynkach w instalacji gazowej i kiedy zgłosić odbiór
Kolejność prac krok po kroku na budowie
Stan surowy zamknięty to moment, w którym budynek ma dach, okna i drzwi, ale wnętrze wciąż przypomina betonową jaskinię. Na tym etapie ściany są surowe, więc każdy przebieg instalacji można wytyczyć, wykuć i zabezpieczyć bez ryzyka uszkodzenia czegokolwiek poza samym murem. Zanim ekipa tynkarzy rozstawi rusztowania, w domu muszą się pojawić trzy grupy fachowców w ściśle określonej kolejności.
Pierwszy wchodzi elektryk, który wyznacza trasy kabli, rozmieszczenie puszek i punktów oświetleniowych. Równolegle z nim lub tuż po nim pojawia się hydraulik odpowiedzialny za podejścia wodno-kanalizacyjne do baterii, toalet i pralek. Trzeci w kolejce to właśnie gazownik, który prowadzi rury do kotłowni, kuchni i ewentualnych punktów poboru gazu w garażu czy kotłowni. Dopiero gdy te trzy instalacje znikną pod powierzchnią ścian, przychodzi czas na wylewki, a po nich na tynki.
Granicą między etapem „przed tynkami" a „po tynkach" jest widoczny fragment rury wychodzący ze ściany. Wszystko, co znika pod tynkiem lub wylewką, należy do pierwszego etapu. Wszystko, co montuje się na gotowej, suchej ścianie, to etap drugi. Ta prosta zasada działa niezależnie od tego, czy budujesz dom jednorodzinny, czy remontujesz mieszkanie w kamienicy.
| Etap | Co się dzieje | Czas trwania (dla domu 150 m²) |
|---|---|---|
| Stan surowy zamknięty | Kucie bruzd, przebicia w stropach | 2-3 dni |
| Instalacje podtynkowe | Elektryka, wod-kan, gaz, rury do grzejników | 5-8 dni |
| Próby szczelności | Napełnianie instalacji gazowej powietrzem pod ciśnieniem | 1 dzień |
| Wylewki | Podłogi cementowe lub anhydrytowe | 2-4 dni + schnięcie |
| Tynki | Maszynowe lub ręczne, wewnętrzne | 5-10 dni + schnięcie |
| Biały montaż | Baterie, sedesy, uzbrojenie kotłowni, osprzęt elektryczny | 3-5 dni |
Dlaczego gazownik wchodzi przed tynkarzem
Rura gazowa prowadzona po wierzchu ściany wygląda jak relikt PRL-u i łamie obowiązujące przepisy. Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2019 poz. 1065 z późn. zm.) wymaga, aby przewody gazowe były prowadzone w sposób trwały, bezpieczny i chroniący przed uszkodzeniami mechanicznymi. Tynk o grubości 1,5-2 cm stanowi taką ochronę, dlatego rura musi zniknąć w bruździe o głębokości minimum 3 cm, a tynk ją przykrywa.
Próba szczelności instalacji gazowej to formalność, której nie da się przeskoczyć. Ciśnieniowe badanie wykonane przed tynkowaniem pozwala wykryć nieszczelności na złączach, gdy dostęp do każdego punktu jest jeszcze otwarty. Po tynkowaniu ewentualna nieszczelność oznacza kucie, łatanie i ponowne tynkowanie, a to koszt od 80 do 150 zł za metr bieżący samego szukania wycieku, nie licząc naprawy wykończenia.
Instalacja gazowa przed tynkami co dokładnie robi gazownik
Gazownik rozpoczyna od trasowania, czyli wyznaczenia na ścianie przebiegu rur zgodnie z projektem budowlanym. Projektant uwzględnia tu nie tylko odległość od urządzeń, ale też minimalne odległości od instalacji elektrycznej (minimum 10 cm przy skrzyżowaniu, 3 cm przy równoległym prowadzeniu w bruździe) oraz odległości od otworów okiennych i drzwiowych. Te wymagania wynikają z normy PN-EN 1775 dotyczącej instalacji gazowych w budynkach mieszkalnych.
Po trasowaniu przychodzi czas na kucie bruzd. Głębokość bruzdy dla rury gazowej o średnicy 15-22 mm wynosi minimum 30 mm, aby tynk mógł ją przykryć z zapasem. Bruzdy prowadzi się pionowo lub poziomo, nigdy po skosie, co wynika z prostego powodu: przyszłe wiercenie w ścianie (na przykład pod szafkę kuchenną) trafi w rurę tylko wtedy, gdy jej trasa jest logiczna i przewidywalna. Skosy to plaga budów, których właściciele przekonują się o tym przy pierwszym kołku rozporowym w niewłaściwym miejscu.
Montaż rur to etap, na którym gazownik używa rur stalowych bez szwu lub rur miedzianych łączonych przez lutowanie twarde. Połączenia gwintowane stosuje się tylko w miejscach przyłączy urządzeń, czyli krótkich odcinkach widocznych po tynkowaniu. Każde połączenie musi być dostępne do kontroli wzrokowej, dlatego w kotłowni pozostawia się tak zwane króćce gwintowane wychodzące ze ściany, zakończone zaślepką do czasu montażu kotła.
Co trafia w ścianę
Rura gazowa do kotłowni, kuchni i ewentualnych punktów w garażu. Podejścia do kuchenki gazowej i piecyka. Rury miedziane lub stalowe w bruzdach o głębokości minimum 3 cm, zabezpieczone przed korozją i uszkodzeniem mechanicznym.
Co zostaje na powierzchni
Króćce przyłączeniowe w kotłowni zakończone zaślepkami, kurki odcinające przy urządzeniach, szafka gazowa na zewnątrz budynku z zaworem głównym. Te elementy montuje się po tynkowaniu lub w trakcie, gdy tynkarz omija wyznaczone pola.
Próba szczelności i dokumentacja
Gazownik po zakończeniu montażu napełnia instalację powietrzem pod ciśnieniem 50 kPa przez co najmniej 30 minut. Manometr nie może wykazać spadku ciśnienia, a każde połączenie sprawdza się pianką mydlaną. Po pozytywnej próbie spisuje się protokół, który trafia do dziennika budowy i stanowi podstawę do odbioru kominiarskiego oraz przyszłego odbioru przez zakład gazowniczy. Bez tego dokumentu nie podpiszesz umowy na dostawę gazu.
Równie ważna jak sam protokół jest dokumentacja fotograficzna. Zanim tynk przykryje bruzdy, zrób zdjęcia każdej ściany z widocznymi trasami rur, zaznacz odległości od narożników i sufitu. Te fotografie uratują Cię przy wierceniu półek, montażu klimatyzacji i każdej przyszłej modernizacji. Tani telefon komórkowy wystarczy, ale zdjęcia zapisz w chmurze i wydrukuj, bo telefon potrafi zginąć w najmniej odpowiednim momencie.
Co po tynkach w instalacji gazowej i kiedy zgłosić odbiór
Tynki schną od 2 do 6 tygodni w zależności od grubości, rodzaju tynku i warunków pogodowych w domu. Przyspieszanie tego procesu nagrzewnicami daje efekt pozorny: wierzchnia warstwa wygląda sucho, ale głębiej wciąż czai się wilgoć, która przy montażu urządzeń gazowych może skraplać się na zimnych rurach. Dlatego biały montaż instalacji gazowej zaczynaj dopiero wtedy, gdy ściany oddają mniej niż 3% wilgoci (pomiar wilgotnościomierzem).

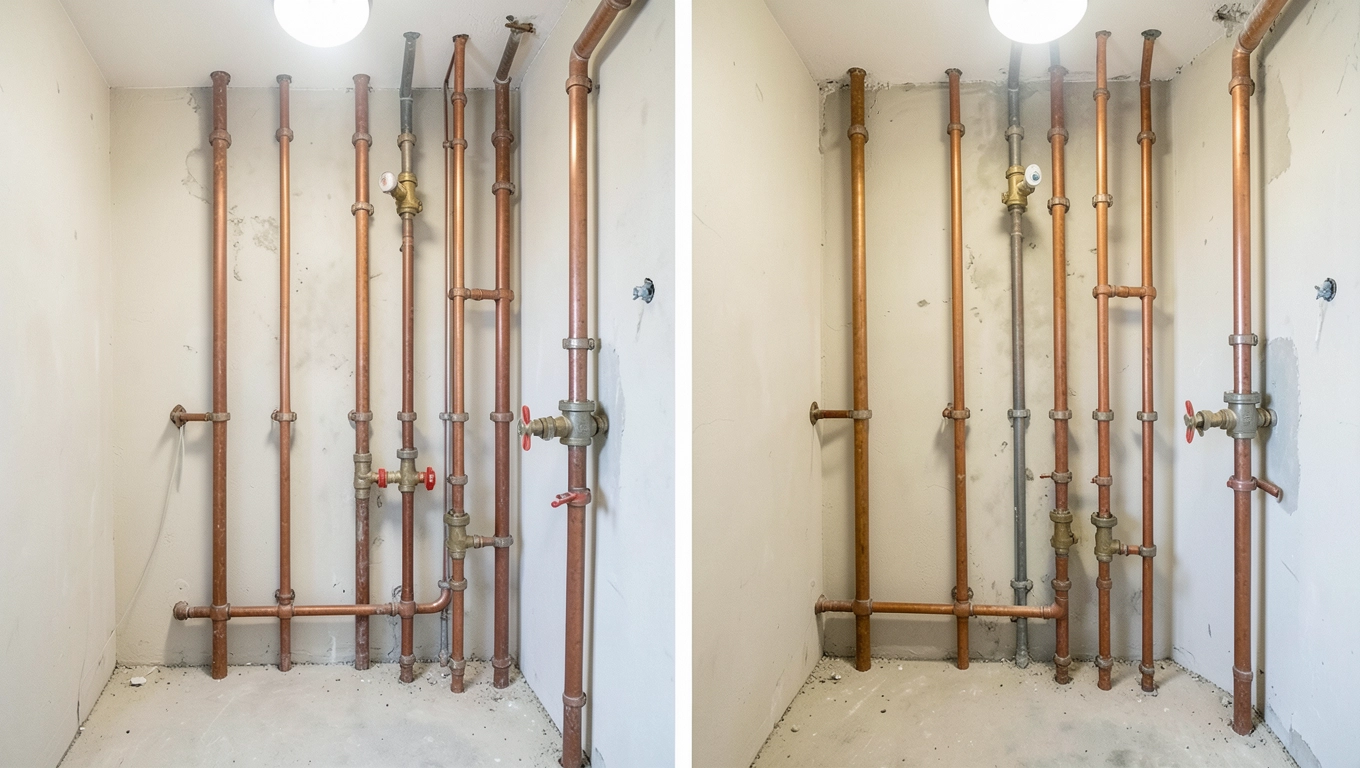

Po tynkowaniu gazownik wraca na budowę, by zamontować uzbrojenie kotłowni, czyli zawory, filtry, kurki odcinające i reduktor ciśnienia. To samo dotyczy podłączenia kuchenki gazowej i ewentualnego piecyka łazienkowego. Urządzenia te wymagają dostępu do króćców, które zostały zakończone zaślepkami jeszcze przed tynkowaniem, a teraz są gotowe do podpięcia elastycznych węży przyłączeniowych z atestem do gazu.
Kolejność po tynkach wygląda tak: najpierw uzbrojenie kotłowni i montaż kotła, potem próba szczelności całej instalacji w obecności przedstawiciela zakładu gazowniczego, a na końcu podłączenie kuchenki i odbiór techniczny. Bez odbioru przez gazownię nie uruchomisz dostawy gazu, a samo palenie w kotle bez zgody zakładu to wykroczenie, za które grozi mandat i nakaz demontażu.
Uwaga: Odbiór instalacji gazowej w nowym budynku wymaga obecności kierownika budowy, projektanta instalacji sanitarnej oraz przedstawiciela zakładu gazowniczego. Termin odbioru rezerwuj z co najmniej dwutygodniowym wyprzedzeniem, bo kolejki w sezonie budowlanym sięgają kilku tygodni.
Wyjątki od reguły „najpierw niewidoczne"
Ogrzewanie podłogowe burzy prostą chronologię, bo rury PEX lub PE-RT leżą w posadzce między wylewką a izolacją termiczną. W tym przypadku najpierw układa się izolację i rury, potem wylewa się wylewkę, a tynki ścienne mogą być robione równolegle lub wcześniej. Rury ogrzewania podłogowego nie wpływają na decyzję o tynkowaniu ścian, bo to osobne systemy.
Rekuperacja i klimatyzacja to kolejne instalacje, których kanały muszą zniknąć w stropie lub ścianie przed tynkowaniem. Rury wentylacyjne o średnicy 150-200 mm zajmują sporo miejsca w stropie podwieszanym, ale ich odgałęzienia do poszczególnych pomieszczeń prowadzi się w bruzdach ściennych dokładnie tak samo jak rury gazowe. Jeśli planujesz rekuperator, kanały muszą być gotowe zanim tynkarz zamknie ściany.
Kanalizacja podłogowa w łazienkach na piętrze wymaga szczególnej uwagi, bo piony kanalizacyjne o średnicy 110 mm prowadzi się w ścianie lub w zabudowie. Jeśli pion idzie w ścianie, kuje się bruzdę przed tynkowaniem. Jeśli idzie w zabudowie z płyt gipsowo-kartonowych, można go zamontować po tynkach, ale przed układaniem glazury. Ta decyzja zależy od projektu i warto ją ustalić z architektem jeszcze przed stanem surowym.
Najczęstsze błędy inwestorów, za które płaci się podwójnie
Kucie świeżych tynków pod instalacje to klasyk budowlanego horroru. Koszt samego kucia to 40-60 zł za metr bieżący, ale dochodzi do tego ponowne tynkowanie, gruntowanie, malowanie i sprzątanie. Łatwo naliczyć 150-250 zł za metr bieżący błędu, który wynikał z braku dokumentacji lub z pośpiechu na budowie. Kucie wykończonej ściany w zamieszkałym domu to jeszcze większy stres, bo trzeba wynieść meble, zabezpieczyć podłogę i żyć w kurzu przez tydzień.
Brak dokumentacji tras rur to drugi grzech główny. Inwestorzy zapominają, że za pięć lat ktoś będzie wiercił w ścianie półkę, telewizor lub szafkę kuchenną. Bez zdjęć i szkicu trafienie w rurę gazową to scenariusz realny, a jego konsekwencje wykraczają daleko poza koszt naprawy. Zapisuj trasy na rzucie domu, fotografuj ściany z linijką w kadrze i zachowaj to w dokumentacji przekazywanej kolejnym właścicielom.
Zbyt płytkie bruzdy to błąd techniczny, który objawia się pękaniem tynku wzdłuż trasy rury. Bruzda o głębokości 1 cm pod rurą o średnicy 2 cm daje tynkowi tylko 5 mm grubości nad rurą, a to za mało, by tynk wytrzymał skurcz i ruchy budynku. Minimalna głębokość bruzdy to 3 cm, a w narożnikach i przy przejściach przez stropy warto zejść do 4-5 cm, by tynk miał zapas na naprężenia.
Kiedy wynająć kierownika budowy
Kierownik budowy to nie luksus, a wymóg prawny dla budynków powyżej 70 m² powierzchni zabudowy (zgodnie z Prawem budowlanym, art. 41). Nawet jeśli budujesz dom systemem gospodarczym i masz doświadczoną ekipę, kierownik odpowiada za kolejność prac, odbiór poszczególnych etapów i zgodność z projektem. Jego obecność na budowie w trakcie montażu instalacji gazowej to gwarancja, że gazownik nie zacznie prac bez próby szczelności, a tynkarz nie zakryje rur przed kontrolą.
Dobry kierownik budowy z 15+ latami praktyki potrafi wyłapać błędy na etapie, gdy ich naprawa kosztuje grosze, a nie tysiące złotych. Sprawdza głębokość bruzd, zgodność tras z projektem, jakość połączeń i kompletność dokumentacji. Wynagrodzenie kierownika to zazwyczaj 3-5% wartości budowy, ale oszczędności z jego pracy sięgają kilkunastu procent budżetu, bo eliminuje kosztowne przeróbki i opóźnienia.
Checklista przed zamówieniem ekipy
Zanim zadzwonisz po gazownika, ustal z architektem i projektantem instalacji sanitarnych kilka rzeczy, które zdecydują o przebiegu prac. Bez tego dokumentu ekipa będzie improwizować, a improwizacja na instalacji gazowej to proszenie się o kłopoty.
- Rozmieszczenie punktów poboru gazu (kuchnia, kotłownia, piecyk, kominek)
- Typ kotła i miejsce montażu (stojący, wiszący, z zamkniętą komorą spalania)
- Trasa pionu gazowego od szafki gazowej do kotłowni
- Rodzaj rur (stalowe bez szwu, miedziane, wielowarstwowe z atestem)
- Miejsce na szafkę gazową i zawór główny
- Termin odbioru przez zakład gazowniczy
Wskazówka: Na budowach, które prowadziłem przez lata, najlepiej sprawdzała się zasada „jedna ekipa tynkarska, jeden gazownik". Unikaj sytuacji, w której tynkarz przychodzi „na chwilę", bo kończy inną robotę, a gazownik czeka z napełnioną instalacją. Albo jedno, albo drugie na budowie, w przeciwnym razie kolejność prac się posypie, a wraz z nią Twój harmonogram.
Źródła i podstawy prawne
Wymagania techniczne wobec instalacji gazowych w budynkach mieszkalnych reguluje w Polsce przede wszystkim Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (tekst jednolity Dz.U. 2019 poz. 1065 z późn. zm.), w szczególności dział VII „Instalacje gazowe". Szczegóły wykonawcze i materiałowe zawiera norma PN-EN 1775 „Instalacje gazowe w budynkach mieszkalnych. Najwyższe ciśnienie robocze nie większe niż 5 bar". Zasady projektowania instalacji cieplnych, w tym ogrzewania podłogowego, opisuje norma PN-EN 1264 „Podłogowe instalacje ogrzewania i chłodzenia". Wymogi dotyczące wentylacji mechanicznej z odzyskiem ciepła reguluje norma PN-EN 16798-3. Więcej szczegółów technicznych i aktualne interpretacje przepisów znajdziesz na stronie Głównego Urzędu Nadzoru Budowlanego (gunb.gov.pl) oraz Polskiego Komitetu Normalizacyjnego (pkn.pl).
Do pobrania: Harmonogram prac wykończeniowych od stanu surowego do białego montażu, wraz z checklistą dla każdego etapu, znajdziesz w naszym newsletterze. Zapis obejmuje dziesięć stron gotowych do wydruku i wzięcia na budowę.
