Montaż paneli fotowoltaicznych jak wygląda krok po kroku?
Zanim ekipa pojawi się na dachu, większość osób ma w głowie ten sam obraz: dziwne metalowe elementy, sporo kabli i moment, w którym nagle dom zaczyna produkować prąd. Montaż paneli fotowoltaicznych to właśnie ten etap, na którym abstrakcyjna decyzja o inwestycji zmienia się w realne moduły na południowej połaci. Wbrew pozorom cała operacja jest dziś dojrzała, powtarzalna i zdjęciowo nudna, ale diabeł tkwi w szczegółach konstrukcji, doborze komponentów i papierkowej robocie, która decyduje, czy instalacja w ogóle ruszy legalnie.

- Systemy montażowe paneli PV na dachu skośnym, płaskim i ziemi
- Obciążenia wiatrem i śniegiem a wybór konstrukcji montażowej
- Formalności i przygotowanie domu przed ekipą montażową
- Proces montażu paneli fotowoltaicznych krok po kroku
- Koszt systemu montażowego, gwarancja i odbiór instalacji
Systemy montażowe paneli PV na dachu skośnym, płaskim i ziemi
Sposób mocowania paneli fotowoltaicznych determinuje nie tylko cenę, ale przede wszystkim trwałość i odporność na wiatr oraz śnieg. Na dachach skośnych najczęściej pracują haki przykręcane do krokwi, na które wskakuje szyna aluminiowa. Hak przenosi obciążenie z modułu prosto w konstrukcję dachu, dlatego jego pozycjonowanie względem krokwi wymaga wyczucia i wierteł kalibrowanych pod konkretny rozstaw.
Na dachu skośnym z blachodachówki lub blachy trapezowej rezygnuje się z haków na rzecz śrub dwugwintowych. Śruba wkręca się w drewno lub stal przez otwór w blasze, a uszczelka EPDM chroni przed wodą. To rozwiązanie szybsze w montażu i tańsze w materiale, ale wymaga precyzji, bo zbyt luźna uszczelka to przeciek po pierwszej zimie.
Na dachu płaskim instalacja paneli fotowoltaicznych wygląda zupełnie inaczej. Moduły stoją pod kątem 10-15° na konstrukcjach balastowych lub kotwionych chemicznie. Balast to bloczki betonowe dociskające trójkąty montażowe do połaci, kotwa chemiczna trwale łączy stopę z podłożem. Balast nie narusza poszycia, ale obciąża strop od 80 do 120 kg/m². Kotwa wymaga przebicia izolacji i wklejenia żywicy, co przy źle wykonanej uszczelce kończy się zalaniem.
Orientacja paneli na dachu płaskim to osobna dżemowa decyzja. Ustawienie południowe daje najwyższą produkcję, lecz wymaga większych odstępów między rzędami, bo jeden rząd rzuca cień na drugi. Konfiguracja wschód-zachód zbiera mniej kilowatów na południe, ale produkuje dłużej rano i wieczorem, a moduły stoją ciasno, co obniża koszt konstrukcji nawet o 20%.
| System montażowy | Zastosowanie | Orientacja / kąt | Masa na m² | Koszt orientacyjny (PLN/m²) | Kiedy unikać |
|---|---|---|---|---|---|
| Haki + szyny | Dach skośny, dachówka ceramiczna | Równoległa do połaci, 30-45° | 15-25 kg | 120-180 | Stare, kruche dachówki, brak dostępu do krokwi |
| Śruby dwugwintowe | Blachodachówka, blacha trapezowa | Równoległa do połaci | 10-18 kg | 90-140 | Blacha o grubości |
| Balast trójkątny | Dach płaski, membrana EPDM/PVC | 10-15°, S lub W-E | 80-120 kg | 140-200 | Strop o niskiej nośności, dach z ograniczeniami eksploatacyjnymi |
| Kotwa chemiczna | Dach płaski, strop żelbetowy | 10-15°, S lub W-E | 30-50 kg | 180-260 | Stropy z izolacją bitumiczną wrażliwą na przebicie |
| Konstrukcja naziemna | Wolna działka, farma PV | 25-35°, S | 60-100 kg | 100-150 | Małe działki, grunty klasy I-III, obszary zalewowe |
Przy wyborze systemu montażowego warto pamiętać o wentylacji modułów. Przestrzeń między panelem a dachem powinna wynosić co najmniej 10 cm. Mniejszy odstęp powoduje, że ogniwo pracuje w wyższej temperaturze, a każdy stopień Celsjusza powyżej 25°C obniża moc o około 0,3-0,4%. Pozornie drobny detal potrafi zjeść kilka procent rocznej produkcji.
Elementy stałe konstrukcji
Hak, śruba, szyna, klem końcowa i środkowa tworzą szkielet. Aluminium anodowane lub stal nierdzewna gwarantują odporność na korozję przez 25 lat, czyli tyle, ile wynosi gwarancja na moduły.
Elementy zmienne projektu
Kąt nachylenia, rozstaw rzędów i balast różnią się w zależności od strefy wiatrowej oraz śniegowej wg PN-EN 1991-1-3 i PN-EN 1991-1-4.
Obciążenia wiatrem i śniegiem a wybór konstrukcji montażowej
Panele fotowoltaiczne tworzą żagiel, który łapie wiatr całą powierzchnią. Polska dzieli się na trzy strefy wiatrowe, a ich granice wyznacza norma PN-EN 1991-1-4. Na Wybrzeżu siły ssące sięgają 1,2 kN/m², w centrum kraju spadają do 0,7 kN/m², w kotlinach górskich potrafią przekroczyć 1,6 kN/m². Te liczby bezpośrednio wpływają na liczbę klem i rozstaw haków, bo każdy punkt mocowania musi przenieść obciążenie na krokiew.
Śnieg działa odwrotnie - dociska, a nie wysysa. Polska leży w strefach śniegowych od I do V wg PN-EN 1991-1-3, co oznacza obciążenie charakterystyczne od 0,7 do ponad 2,5 kN/m². Dach o nachyleniu 30° zrzuca śnieg samoczynnie, przy 10° śnieg zalega tygodniami. Dlatego dach płaski wymaga modułów ustawionych pod kątem, a klemy muszą być wzmocnione.
Na dachu płaskim z balastem odległość modułów od krawędzi połaci wpływa na siły unoszące. Strefa narożna i krawędziowa przenosi nawet dwukrotnie wyższe ssanie wiatru niż środek dachu. Instalatorzy stosują w tych miejscach dodatkowe obciążniki lub kotwy, bo inaczej pierwszy huragan zsunie panele na trawnik sąsiada.
Nie odśnieżaj paneli na siłę. Skrobak, łopata, sól - wszystko rysuje szkło hartowane i mikropęknięcia ogniw. Ciężar śniegu na panelu rzadko przekracza wytrzymałość modułu, a pośniegowa warstwa odbija światło, ale nie niszczy konstrukcji.
- Sprawdź strefę wiatrową i śniegową na mapie PN-EN 1991
- Dobierz rozstaw haków do krokwi, nie do oka
- W strefie narożnej dodaj balast lub kotwę
- Zachowaj minimalny odstęp od krawędzi dachu 50 cm
- Wentylowana przestrzeń pod panelem minimum 10 cm
- Dokumentuj każdy punkt mocowania zdjęciem dla gwarancji
Formalności i przygotowanie domu przed ekipą montażową
Montaż paneli fotowoltaicznych zaczyna się na długo przed przyjazdem ekipy. Pierwszym krokiem jest zgłoszenie przyłączenia mikroinstalacji do operatora sieci dystrybucyjnej (OSD). Wzór zgłoszenia obejmuje schemat instalacji, moc modułów i typ inwertera. OSD ma 30 dni na wydanie warunków przyłączenia, a po montażu wymienia licznik na dwukierunkowy w ciągu 30 dni od zgłoszenia gotowości - wynika to z ustawy o odnawialnych źródłach energii.
Drugim frontem jest projekt budowlany lub uproszczony. Instalacje do 50 kW na budynku mieszkalnym zwykle wymagają jedynie zgłoszenia, nie pozwolenia na budowę. Wyjątkiem są obiekty zabytkowe i obszary objęte ochroną konserwatora. W takim wypadku konieczna jest opinia wojewódzkiego konserwatora zabytków.
Dach przed montażem musi przejść przegląd techniczny. Sprawdza się wiek pokrycia, nośność krokwi, stan więźby, a w budynkach starszych niż 20 lat - obecność azbestu. Dach z eternitu wymaga wymiany przed montażem, bo wiercenie w płytach azbestowych uwalnia włókna niebezpieczne dla zdrowia. Remont dachu po zamontowaniu paneli to czterokrotnie wyższy koszt niż wcześniej.
Ekipa montażowa potrzebuje na jeden dzień: swobodnego dostępu do rozdzielnicy głównej, działającego Wi-Fi do konfiguracji inwertera i miejsca parkingowego dla busa z modułami. Brak tych trzech rzeczy wydłuża montaż o pół dnia.
Sprawne przygotowanie domu skraca czas montażu o 30%. Warto wyznaczyć jedną osobę kontaktową, która wskaże drogę do rozdzielnicy, omówi trasę kablową i podpisze protokół odbioru. Inwerter montuje się blisko rozdzielnicy, najczęściej w garażu lub kotłowni, bo skraca to przewody DC i ogranicza straty energii.
Proces montażu paneli fotowoltaicznych krok po kroku

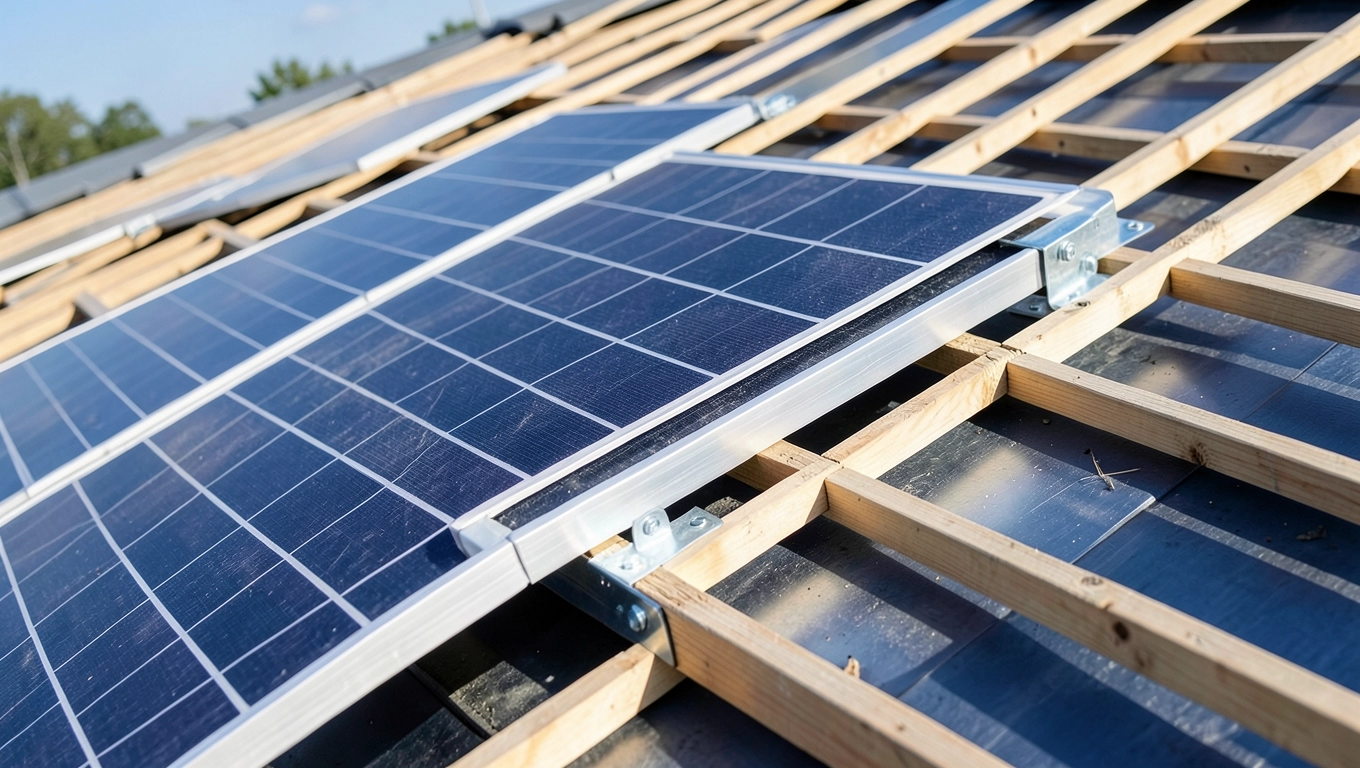

Etap pierwszy to dostawa komponentów. Moduły przyjeżdżają na palecie, inwerter w kartonie, system montażowy w paczkach ze stali i aluminium. Na dachu skośnym paleta wjeżdża windą budowlaną lub jest wciągana ręcznie po prowadnicach. Uszkodzenie modułu podczas transportu to najczęstsza przyczyna reklamacji, więc każdy panel ogląda się przed wniesieniem.
Etap drugi to montaż haków lub śrub dwugwintowych. Na dachówce ceramicznej delikatnie podważa się sąsiednie dachówki, odsłania kontrłatę, przykręca hak do krokwi wkrętami 8×80 mm. Hak wychodzi ponad dachówką i czeka na szynę. Na blachodachówce wierci się otwór, wkręca śrubę dwugwintową, nakłada uszczelkę EPDM, dokręca nakrętkę.
Etap trzeci to szyny montażowe. Szyna aluminiowa wskakuje w hak na zatrzask lub śrubę. Łączenie szyn odbywa się łącznikami, a całość tworzy ramę, która rozkłada obciążenie wiatrem równomiernie po dachu. Szyny poziome pozwalają ułożyć moduły w układzie poziomym, pionowe szyny dają układ pionowy - różnica w estetyce, nie w produkcji.
Etap czwarty to układanie modułów i klem. Moduł wsuwa się w szyny, klemy końcowe trzymają go z obu stron, klemy środkowe łączą sąsiednie panele. Moment dokręcenia klemy to 18-22 Nm - producent podaje tę wartość w karcie technicznej. Przekręcenie powoduje naprężenia w ramie modułu i mikropęknięcia szkła, które widać dopiero po kilku miesiącach pracy.
Etap piąty to instalacja elektryczna. Przewody solarne 4 mm² biegną od modułów przez dach do inwertera, najkrótszą trasą, bez ostrych zagięć. Inwerter montuje się na niepalnym podłożu, w odległości co najmniej 30 cm od sufitu, by ciepło miało ujście. Konfiguracja inwertera odbywa się przez Wi-Fi lub Ethernet, a aplikacja producenta pozwala monitorować produkcję w czasie rzeczywistym.
Etap szósty to wymiana licznika. Po zgłoszeniu gotowości instalacji OSD wysyła montera, który wymienia licznik jednokierunkowy na dwukierunkowy. Od tego momentu nadwyżki energii trafiają do sieci i rozliczane są w modelu net-billingu. Procedura trwa do 30 dni ustawowo i jest bezpłatna.
| Etap montażu | Czas trwania (instalacja 6-10 kWp) | Kto wykonuje | Uwagi |
|---|---|---|---|
| Dostawa komponentów | 0,5 dnia | Wykonawca | Kontrola stanu modułów |
| Montaż haków / śrub | 1 dzień | Wykonawca | Wiercenie w krokwiach |
| Szyny montażowe | 0,5 dnia | Wykonawca | Łączenie i poziomowanie |
| Układanie modułów + klemy | 1 dzień | Wykonawca | 2-3 osoby, momenty dokręcania |
| Instalacja elektryczna | 0,5 dnia | Wykonawca | Trasa kablowa, inwerter |
| Konfiguracja i uruchomienie | 0,5 dnia | Wykonawca | Wi-Fi, aplikacja, testy |
| Wymiana licznika | do 30 dni | OSD | Bezpłatnie, net-billing |
Bezpieczeństwo ekipy montażowej to osobny temat. Monterzy pracujący na dachu muszą mieć uprawnienia SEP do 1 kV, szelki bezpieczeństwa z linką asekuracyjną i obuwie antypoślizgowe. Praca na wysokości powyżej 2 metrów wymaga dodatkowo zabezpieczenia krawędzi dachu. Brak tych elementów na budowie oznacza, że wykonawca nie spełnia podstawowych norm BHP.
Po zakończeniu montażu wykonawca wykonuje pomiary odbiorcze. Sprawdza rezystancję izolacji, napięcie jałowe stringu, prąd zwarcia, poprawność działania zabezpieczeń AC i DC. Wyniki trafiają do protokołu pomiarowego, który wraz z kartami gwarancyjnymi modułów, inwertera i systemu montażowego stanowi komplet dokumentów dla inwestora i OSD.
Koszt systemu montażowego, gwarancja i odbiór instalacji
System montażowy stanowi od 5 do 15% wartości całej instalacji PV. Dla typowej instalacji 10 kWp na dachu skośnym to 3-6 tys. zł, dla dachu płaskiego z balastem 4-8 tys. zł, dla konstrukcji naziemnej 5-10 tys. zł. Cena zależy od wybranego systemu, materiału (aluminium vs. stal ocynkowana) i producenta. Tanie systemy no-name z azjatyckich hurtowni kuszą ceną o 30% niższą, ale brak dokumentów dopuszczających do stref wiatrowych w Polsce to ryzyko.
Gwarancja na montaż paneli fotowoltaicznych to zwykle 2-5 lat i obejmuje szczelność dachu, poprawność mocowań i działanie instalacji elektrycznej. Gwarancja na moduły wynosi 25 lat na spadek mocy poniżej 80% wartości nominalnej. Gwarancja na inwerter to 5-12 lat, z możliwością rozszerzenia. Te trzy gwarancje nakładają się na siebie i tworzą całościową ochronę inwestycji.
Przy odbiorze instalacji inwestor powinien otrzymać komplet dokumentów: schemat elektryczny, protokół pomiarowy, karty gwarancyjne, instrukcję obsługi inwertera oraz umowę z OSD na wymianę licznika. Brak któregokolwiek z tych dokumentów oznacza, że instalacja nie została formalnie zakończona i może nie być rozliczana w net-billingu.
Porównaj oferty instalatorów z Twojego regionu przed podpisaniem umowy. Różnica w cenie montażu między jedną a drugą ekipą potrafi wynieść 20% przy tej samej jakości materiałów, bo marża na robociźnie różni się znacząco.
Porównaj oferty instalatorów z Twojego regionu po odbiorze instalacji, sprawdzając, czy wybrany wykonawca oferuje przeglądy gwarancyjne w cenie. Roczny przegląd za 300-500 zł przedłuża życie instalacji o kilka lat.
Źródła danych i regulacji: PN-EN 1991-1-3 (obciążenie śniegiem), PN-EN 1991-1-4 (obciążenie wiatrem), ustawa o odnawialnych źródłach energii z 20 lutego 2015 r. z późniejszymi zmianami, karty techniczne producentów systemów montażowych, dane GUS dotyczące stref klimatycznych Polski.
