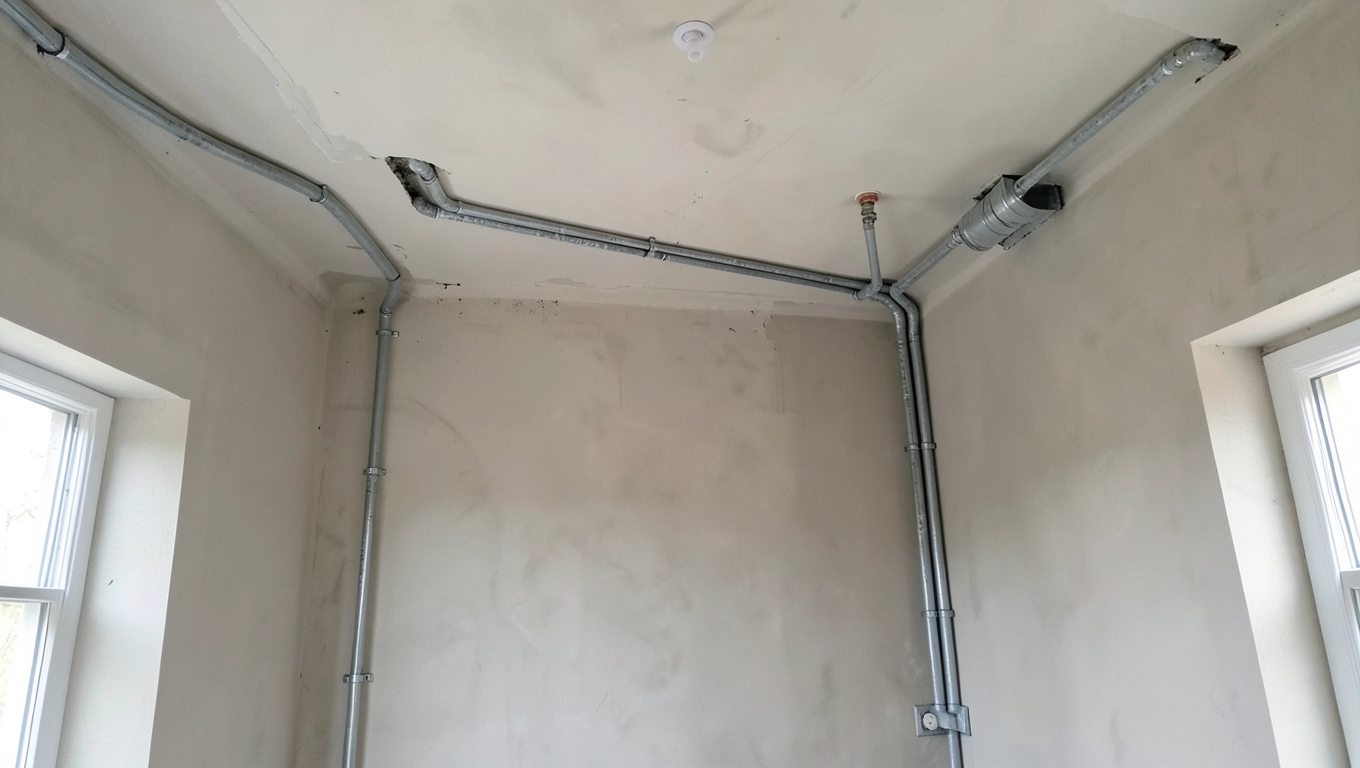

Jakie instalacje robi się przed tynkami w domu

Nasza ekipa audytwodorowy Aktualizacja: 15 lipca 2026 r.

Decyzja o tym, jakie instalacje przed tynkami faktycznie trzeba wykonać, spędza sen z powiek niejednemu inwestorowi stojącemu na progu stanu surowego zamkniętego. Każda ekipa twierdzi co innego, na forach królują sprzeczne opinie, a koszt ewentualnego błędu mierzy się nie tylko pieniędzmi, ale też tygodniami opóźnień i kucia świeżego tynku. Odpowiedź nie jest jednak zero-jedynkowa instalacje dzielą się na trzy wyraźne grupy: ścienne (przed tynkiem), podposadzkowe (przed wylewką) oraz montowane po twardym wykończeniu. Zrozumienie tego podziału pozwala zaplanować roboty tak, aby ściany pozostały gładkie, a rury i kable nie powodowały konieczności powtórnego remontu.

Jakie instalacje przed tynkami

Instalacja elektryczna przed tynkami co warto zaplanować

Elektryka to absolutny priorytet prac przed tynkowaniem, ponieważ każdy kabel zatopiony w murze musi być prowadzony w peszelu karbowanej rurze ochronnej z tworzywa, której zadaniem jest umożliwienie ewentualnej wymiany przewodu bez kucia ściany. Norma PN-HD 60364 wymaga, aby przewody ukryte w konstrukcji budynku były zawsze wymienne, a peszel zapewnia właśnie tę wymienność dzięki swojej elastyczności i gładkiej powierzchni wewnętrznej.

Rozmieszczenie puszek elektrycznych warto nanieść na rzut każdej kondygnacji jeszcze przed wbiciem pierwszego kolka. Standardowa wysokość gniazdek to 30 cm od podłogi, włączników 110-120 cm, a w kuchni i łazience obowiązują dodatkowe strefy ochronne opisane w normie PN-HD 60364-7-701. Pominięcie tego kroku kończy się kuciem świeżego tynku, bo elektryk „tylko przesunie jedną puszkę o pół metra".

Osobnej uwagi wymagają obwody słaboprądowe: domofon, alarm, sieć komputerowa oraz magistrala systemu smart home. Kable tych instalacji prowadzi się równolegle z elektrycznymi, ale w odległości co najmniej 20 cm od przewodów zasilających 230 V, aby uniknąć zakłóceń elektromagnetycznych to wymóg wynikający z fizyki propagacji fali elektromagnicznej w przewodnikach. W praktyce warto od razu ułożyć peszele rezerwowe, zakończone w puszce rewizyjnej, nawet jeśli dany system pojawi się dopiero za kilka lat.

Błędem, który widywałem na placach budowy zaskakująco często, jest zbyt płytkie osadzenie puszek podtynkowych. Kołnierz puszki powinien licować z przyszłą płaszczyzną tynku, a nie z murem w przeciwnym razie po nałożeniu warstwy 15-20 mm gipsu puszka tonie pod powierzchnią i wymaga kucia. Rozwiązaniem jest użycie puszek z regulacją głębokości lub podkładek dystansowych, które ustawia się jeszcze przed tynkowaniem.

Rury wodno-kanalizacyjne i centralnego ogrzewania przed tynkiem

Instalacja wod-kan to drugi filar robót wykonywanych przed tynkami, a jej zakres obejmuje piony kanalizacyjne, podejścia do przyborów sanitarnych oraz rury ciepłej i zimnej wody. Piony kanalizacyjne prowadzi się najczęściej w szachtach instalacyjnych, ale odcinki poziome między pionem a ścianą łazienki wymagają już bruzdowania rowków wykutych w murze, które po ułożeniu rur zostaną zakryte tynkiem.

Materiał rur ma znaczenie praktyczne i kosztowe. PEX-AL-PEX łączą elastyczność tworzywa z dyfuzyjną szczelnością aluminium, wytrzymują temperaturę do 95°C i ciśnienie 10 bar, a ich montaż nie wymaga lutowania. Rury polipropylenowe (PP) są tańsze, ale sztywniejsze i wymagają kształtek klejonych lub zgrzewanych. Stal ocynkowana praktycznie zniknęła z nowych budów ze względu na korozję i pracochłonność, a miedź pozostaje rozwiązaniem premium o najwyższej trwałości, ale i cenie sięgającej 80-120 zł za metr bieżący.

MateriałZastosowanieCena orientacyjna (zł/mb)Trwałość
PEX-AL-PEX 16×2 mmwoda zimna i ciepła, c.o.8-1450+ lat
PP-R PN20woda zimna i ciepła5-940+ lat
Miedź 15 mminstalacje wysokotemperaturowe80-12070+ lat
Stal ocynkowanaraczej nie w nowych domach20-3525-30 lat

Rury centralnego ogrzewania prowadzi się zwykle od rozdzielacza w kotłowni do grzejników w pokojach, a ich trasa powinna być jak najkrótsza i przebiegać w jednej płaszczyźnie ściany. Zasilanie i powrót prowadzi się równolegle, w odstępie około 10 cm, aby uniknąć strat cieplnych i ułatwić późniejszy demontaż. Przed zatynkowaniem bruzd konieczna jest próba ciśnieniowa napełnienie instalacji wodą pod ciśnieniem 6 bar przez 30 minut, podczas której manometr nie może wskazać spadku większego niż 0,2 bar. Próba wykrywa nieszczelności złączek i mikropęknięcia rur, które po zakryciu tynkiem generują kosztowne wycieki.

Nigdy nie zatykuj rur przed wykonaniem próby ciśnieniowej. Wyciek ukryty w ścianie oznacza kucie, skuwanie tynku i suszenie mokrego mura przez tygodnie, a rachunek za wodę może sięgnąć kilku tysięcy złotych.

Instalacje podposadzkowe ogrzewanie podłogowe i rury w wylewce

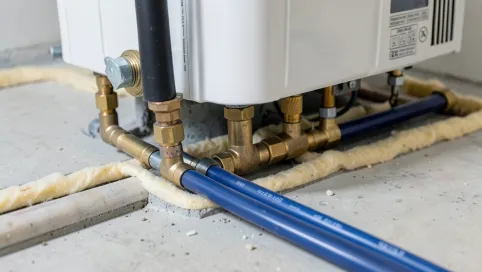

Ogrzewanie podłogowe montuje się po tynkach, ale przed wylewką, czyli w fazie, którą wielu inwestorów myli z właściwą kolejnością. Rury PEX lub PE-RT układa się na izolacji termicznej (najczęściej styropianie EPS 100 o grubości 10-15 cm), mocuje klipsami do folii profilowanej i łączy z rozdzielaczem w kotłowni. Odległość między rurami wynosi 15-20 cm, a ich łączna długość w jednej pętli nie powinna przekraczać 100 m przy średnicy 16 mm, bo zbyt długa pętla generuje spadek ciśnienia przekraczający możliwości pompy obiegowej.

Rury kanalizacyjne i wodociągowe prowadzone w podłodze to druga kategoria instalacji podposadzkowych. Podejścia do baterii stojących, odpływy liniowe w kabinach prysznicowych czy piony łączące kondygnacje wszystkie te elementy muszą znaleźć się w wylewce, zanim ta zostanie wylana. Każda poprawka po zalaniu oznacza kucie betonu, a to hałas, pył i tygodnie opóźnienia.

Kanały wentylacji mechanicznej z rekuperatorem to trzeci element tej grupy. Rury wentylacyjne o średnicy 160 mm prowadzi się w stropie lub w warstwie sufitu podwieszanego, ale odcinki pionowe między pomieszczeniem a centralą rekuperacyjną często muszą przejść przez ściany nośne. Wykucie otworu 200 mm w żelbecie to poważna ingerencja, dlatego kanały te warto zaplanować już na etapie projektu architektonicznego i wykonać przed tynkowaniem.

Kolejność prac instalacyjnych na budowie domu krok po kroku

Harmonogram robót instalacyjnych w domu jednorodzinnym obejmuje zwykle od trzech do pięciu miesięcy intensywnej pracy. Pierwszy etap zaczyna się tuż po wzniesieniu ścian nośnych i obejmuje bruzdowanie, czyli kucie rowków pod piony kanalizacyjne i podejścia wodne. Etap drugi to montaż rur i kabli, a etap trzeci to próby ciśnieniowe oraz odbiór instalacji przez kierownika budowy.

Etap budowyInstalacja elektrycznaWod-kanC.O.WentylacjaTynkiPosadzkaBiały montaż
Stan surowy zamkniętybruzdowaniebruzdowaniebruzdowaniekanały w ścianachprzygotowanie
Przed tynkamimontaż peszeli i puszekmontaż rurmontaż rurmontaż kanałów
Tynkowaniewykonanie
Przed wylewkątestypróba ciśnieniowa
Wylewkirury podłogowewykonanie
Wykończeniegniazdka, włącznikigrzejnikianemostaty
Biały montażbaterie, sedesymontaż

Czas schnięcia tynków cementowo-wapiennych wynosi 3-4 tygodnie na każdy centymetr grubości, a tynków gipsowych od dwóch do trzech tygodni. Ten okres warto wykorzystać na montaż instalacji podposadzkowych oraz na wykonanie podejść kanalizacyjnych na parterze i piętrze. Po wyschnięciu tynków przychodzi czas na wylewki, a po ich związaniu (kolejne 3-4 tygodnie) można montować biały osprzęt sanitarny i osprzęt elektryczny.

Checklist przed tynkowaniem 8 punktów do wydrukowania:
1. Wszystkie peszele elektryczne ułożone i zamocowane kołkami?
2. Puszki podtynkowe na właściwej wysokości i głębokości?
3. Próba ciśnieniowa wod-kan wykonana i udokumentowana?
4. Próba szczelności instalacji c.o. zakończona sukcesem?
5. Rury kanalizacyjne przetestowane wodą pod kątem spadków (min. 2%)?
6. Kanały wentylacji mechanicznej zamontowane i wyciszone?
7. Dokumentacja powykonawcza (rzut z trasami kabli i rur) uzupełniona?
8. Rezerwa mocy w rozdzielni (min. 8 kW dla domu 120 m²) sprawdzona?

Najczęstsze błędy przy instalacjach przed tynkowaniem

Kucie świeżego tynku to błąd, który widuje się zaskakująco często, mimo że jego skutki powinny odstraszać każdego inwestora. Świeży tynk potrzebuje od dwóch do czterech tygodni na związanie i wyschnięcie; kucie bruzd w tym okresie osłabia jego przyczepność do muru, a naprawa wymaga nacinania, gruntowania i ponownego tynkowania, co zaburza strukturę całej ściany.

Brak dokumentacji powykonawczej to drugi grzech główny polskich budów. Inwestor, który nie otrzymał od ekipy rzutu z naniesionymi trasami kabli i rur, skazuje się na niespodzianki przy pierwszym wierceniu półki w ścianie. Kabel trafiony wiertłem to nie tylko koszt naprawy, ale realne ryzyko pożaru dlatego dokumentacja powinna być obowiązkowym elementem odbioru każdej instalacji.

Zmiana lokalizacji punktów elektrycznych po tynkowaniu to trzecia plaga. Powód jest prozaiczny: inwestor wchodzi do gotowego pomieszczenia, mierzy ścianę i uświadamia sobie, że gniazdko powinno być metr dalej. Niestety każda taka zmiana oznacza kucie, łatanie, szpachlowanie i malowanie koszt rzędu 200-400 zł za jeden punkt, podczas gdy przesunięcie puszki przed tynkowaniem kosztuje kilkanaście złotych.

Brak rezerwy mocy w rozdzielni elektrycznej to błąd planistyczny, który zemści się przy pierwszej próbie uruchomienia piekarnika, zmywarki i pralki jednocześnie. Dom o powierzchni 120 m² potrzebuje mocy przyłączeniowej rzędu 8-12 kW, a każdy obwód powinien być zabezpieczony wyłącznikiem nadprądowym o wartości dobranej do przekroju przewodu najczęściej B16A dla gniazdek i B10A dla oświetlenia.

Pomijanie izolacji akustycznej rur kanalizacyjnych to piąty częsty błąd. Rura spustowa biegnąca w szachcie przy sypialni potrafi generować hałas rzędu 40-50 dB, co w nocy skutecznie utrudnia sen. Rozwiązaniem jest owinięcie rur pianką akustyczną o grubości co najmniej 9 mm lub zastosowanie rur HT z wkładką dźwiękochłonną, które obniżają poziom hałasu o 15-20 dB.

Kiedy warto wynająć koordynatora prac?
Koordynacja czterech ekip (elektrycy, hydraulicy, tynkarze, posadzkarze) na jednej budowie wymaga harmonogramu co do dnia. Jeśli inwestor nie ma doświadczenia w zarządzaniu robotami budowlanymi, ryzyko konfliktu terminów, kolizji instalacji i powtórzeń rośnie wykładniczo. Inspektor nadzoru inwestorskiego lub kierownik budowy z uprawnieniami kosztuje 3-5 tys. zł, ale pozwala uniknąć strat sięgających kilkudziesięciu tysięcy.

Próba ciśnieniowa i dokumentacja formalności, które chronią budżet

Próba ciśnieniowa instalacji wodno-kanalizacyjnej oraz centralnego ogrzewania to nie fanaberia inspektora, lecz procedura wymagana przepisami. Warunki techniczne, jakim powinny odpowiadać budynki i ich usytuowanie (rozporządzenie Dz.U. 2022 poz. 1225), nakładają obowiązek sprawdzenia szczelności przed zakryciem instalacji. Pominięcie tego kroku oznacza brak odbioru domu przez nadzór budowlany, a w skrajnych przypadkach konieczność odkrycia zatynkowanych bruzd.

Dokumentacja powykonawcza powinna zawierać rzuty każdej kondygnacji z naniesionymi trasami kabli, rur i kanałów wentylacyjnych, schemat rozdzielni elektrycznej, protokoły prób ciśnieniowych oraz certyfikaty zastosowanych materiałów. Taki komplet dokumentów przyda się nie tylko przy odbiorze domu, ale też za 10-15 lat przy remoncie lub awarii pozwoli precyzyjnie zlokalizować każdy przewód bez sondowania ściany wykrywaczem.

Co wykonujemy po tynkowaniu biały montaż i osprzęt

Biały montaż obejmuje wszystkie elementy widoczne po zakończeniu prac wykończeniowych: baterie umywalkowe i wannowe, sedesy, kabiny prysznicowe, umywalki oraz zlewozmywaki. Montaż następuje po wyschnięciu tynków i ułożeniu glazury, zwykle w końcowej fazie wykończenia, gdy ryzyko uszkodzenia mechanicznego jest już minimalne.

Osprzęt elektryczny gniazdka, włączniki, ramki montuje się po malowaniu ścian, aby uniknąć zabrudzenia farbą. W nowoczesnych instalacjach smart home montuje się wówczas również panele dotykowe, czujniki obecności i termostaty. Końcówki przyłączy wody (zawory kątowe, wężyki elastyczne) przykręca się bezpośrednio przed zawieszeniem armatury, aby nie narażać gwintów na uszkodzenie podczas dalszych prac.

Natynkowa instalacja elektryczna to rzadkość w domach jednorodzinnych, ale zdarza się w obiektach z odsłoniętymi ceglanymi ścianami lub w aranżacjach industrialnych. W takim przypadku kanały natynkowe z PVC lub aluminium montuje się po tynkowaniu i malowaniu, a ich trasa musi być uwzględniona w projekcie, bo zazwyczaj wpływa na rozmieszczenie mebli.

Jakie instalacje przed tynkami faktycznie trzeba wykonać? Odpowiedź sprowadza się do trzech filarów: elektryka z peszelami i puszkami, rury wod-kan w bruzdach ściennych oraz instalacja c.o. z próbą ciśnieniową. Do tego dochodzą kanały wentylacji mechanicznej i przewody systemów słaboprądowych. Wszystkie te elementy muszą być gotowe, sprawdzone i udokumentowane, zanim tynkarz rozpocznie pracę.

Trzecia grupa instalacji ogrzewanie podłogowe, rury w wylewce i kanały wentylacyjne w stropie pojawia się po tynkach, ale przed wylewkami. Pominięcie tego etapu oznacza konieczność kucia świeżego betonu, a to jeden z najdroższych błędów na budowie. Po wyschnięciu wylewek przychodzi czas na biały montaż i osprzęt elektryczny, a cały cykl zamyka się w przedziale 4-6 miesięcy od stanu surowego zamkniętego.

Kolejność prac wykończeniowych w domu rządzi się twardymi prawami fizyki: bruzdy trzeba wykuć w suchym murze, tynk musi związać przed próbą ciśnieniową, a wylewka przed montażem grzejników. Każde przesunięcie tego porządku kosztuje pieniądze, czas i nerwy. Inwestor, który zrozumie tę logikę, zaoszczędzi na remoncie kwotę wystarczającą na niezły urlop.

Źródła i normy: Rozporządzenie Ministra Rozwoju i Technologii z 2022 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2022 poz. 1225), norma PN-HD 60364 dotycząca instalacji elektrycznych niskiego napięcia, norma PN-EN 12831 obliczania zapotrzebowania na ciepło, katalogi techniczne systemów rurowych PEX-AL-PEX i PP-R oraz dokumentacja techniczna rekuperatorów zgodna z normą PN-EN 13141.
