Dwa falowniki w jednej instalacji – jak połączyć bez utraty gwarancji?

Nasza ekipa audytwodorowy Aktualizacja: 1 sierpnia 2026 r.

Drugi falownik w tej samej instalacji fotowoltaicznej brzmi jak proste rozwiązanie problemu z rosnącym napięciem w sieci, ale w praktyce operator sieci dystrybucyjnej (OSD) patrzy na taki ruch znacznie uważniej niż na wymianę jednego inwertera na większy. W sedno wchodzi kwestia kompatybilności urządzeń, topologii stringów oraz tego, jak dwa inwertery komunikują się ze sobą i z licznikiem dwukierunkowym. Zanim padnie decyzja o rozbudowie, warto zrozumieć, co tak naprawdę dzieje się w punkcie przyłączenia, gdy słońce operuje na maksimum, a napięcie w sieci niskiego napięcia przekracza 253 V i zmusza pierwszą jednostkę do odcięcia produkcji.

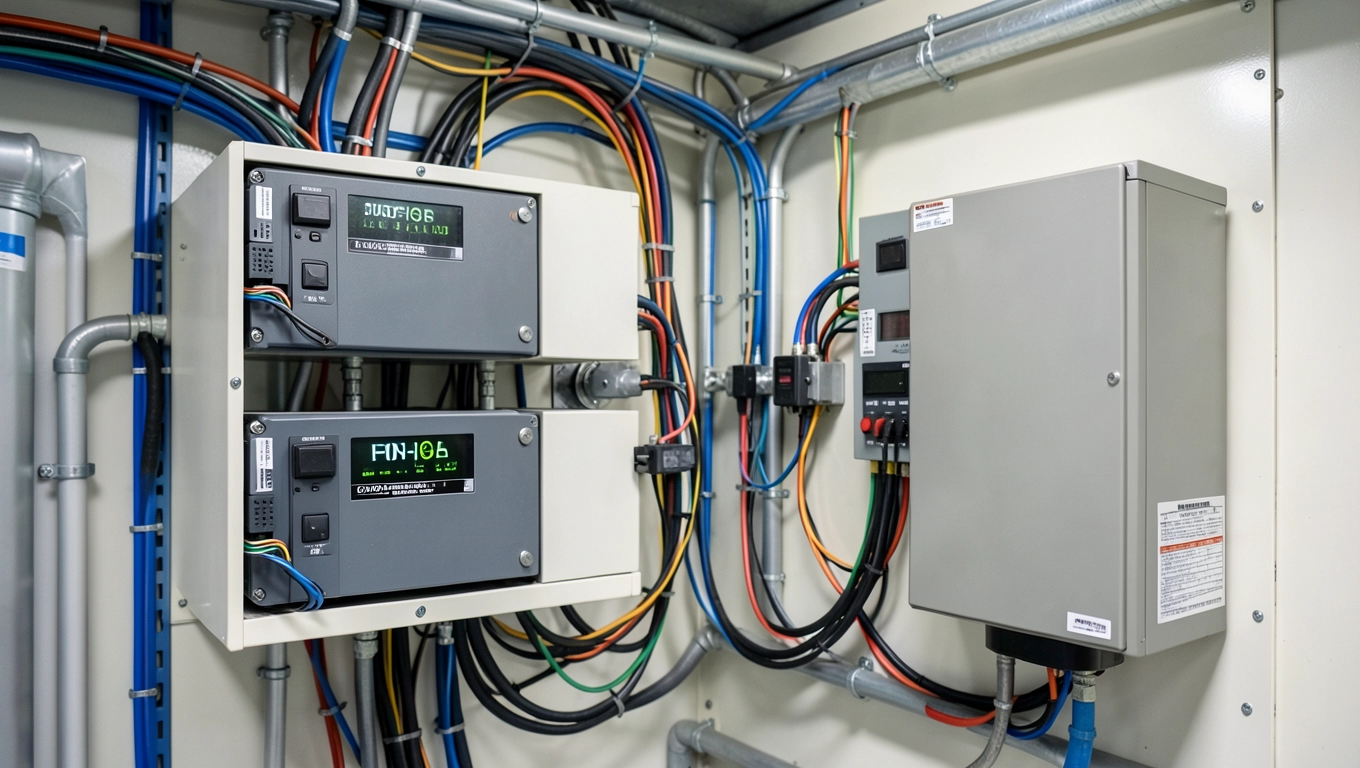

Dwa falowniki w jednej instalacji integrator

Integrator dwóch inwerterów kompatybilność urządzeń i protokoły komunikacji

Integrator w kontekście fotowoltaiki to warstwa oprogramowania lub fizyczne urządzenie, które spina pracę kilku inwerterów w jeden system monitoringu i sterowania. Najczęściej realizuje się to przez bramkę Modbus TCP, Modbus RTU albo protokół SunSpec, będący branżowym standardem w USA i stopniowo przyswajanym w Europie. Spójność protokołów między inwerterami decyduje, czy dane o produkcji, napięciu stringów i mocy czynnej da się zebrać w jednym panelu operatorskim, zamiast przeskakiwać między trzema aplikacjami producentów.

Większość współczesnych inwerterów stringowych obsługuje SunSpec przez interfejs RS485 lub Ethernet, ale diabeł tkwi w mapowaniu rejestrów. Pierwszy inwerter wyeksportowany w 2018 roku mógł korzystać z jednego schematu adresów, drugi kupiony w 2024 wymusza aktualizację firmware’u do zgodności z modelem 103 albo 120. Brak synchronizacji objawia się albo brakiem danych w chmurze, albo co gorsza błędnym odczytem mocy biernej, co operator traktuje jako naruszenie IRiESD.

Przy łączeniu dwóch inwerterów w jednej instalacji integrator musi obsłużyć też kwestię asymetrii faz. Jeżeli pierwsza jednostka pracuje na fazach L1 i L2, a druga dorzucona przez integratora domyślnie wchodzi na L2 i L3, sumaryczny prąd w L2 rośnie dwukrotnie. Norma PN-EN 50160 dopuszcza asymetrię do 2% wartości skutecznej napięcia, ale w praktyce operatorzy widzą problem już przy 4% i wysyłają wezwanie do korekty. Dlatego integrator powinien mieć możliwość ręcznego przypisania faz dla każdego MPPT osobno.

Komunikacja z licznikiem dwukierunkowym to osobny temat. Standardem w Polsce pozostaje protokół DLMS/COSEM z enkapsulacją HDLC, choć starsze liczniki OSD potrafią jeszcze gadać po IEC 62056-21. Gdy integrator widzi oba inwertery, musi zliczyć ich produkcję wewnętrznie i wysłać do OSD różnicę między sumaryczną generacją a autokonsumpcją budynku. Błąd zaokrągleń na poziomie 0,5% potrafi z czasem zjeść cały zysk z net-billingu, jeśli integrator raportuje zbyt nisko.

Nie bez znaczenia pozostaje kwestia zabezpieczeń przed pracą wyspową. Każdy inwerter ma wbudowaną funkcję anti-islanding z czasem detekcji do 2 sekund, zgodnie z normą VDE-AR-N 4105. Gdy w sieci pojawia się zanik napięcia, oba urządzenia muszą wyłączyć się niemal jednocześnie. Integrator realizuje to przez synchronizację sygnału z częstotliwościomierza albo przez wymuszenie pracy w trybie master-slave, gdzie pierwszy inwerter steruje drugim przez magistralę CAN. Brak tej synchronizacji grozi sytuacją, w której jeden z nich zdąży odpalić się ponownie po powrocie sieci, zanim drugi zarejestruje stabilność napięcia.

Warto też wspomnieć o kwestii firmware’u. Niektórzy producenci blokują integrację z inwerterami konkurencji na poziomie licencji, powołując się na bezpieczeństwo. W praktyce oznacza to konieczność zakupu dwóch jednostek tego samego producenta, jeżeli zależy nam na jednym panelu operatorskim. Wyjątkiem są platformy open-source, jak openHAB czy Node-RED, które po odczytaniu rejestrów Modbus potrafią stworzyć własną wizualizację bez brandowych ograniczeń, ale ich konfiguracja wymaga już wiedzy programistycznej.

Schemat podłączenia dwóch falowników w jednej instalacji fotowoltaicznej

Schemat podłączenia zaczyna się od rozdzielnicy głównej budynku, a nie od paneli. Pierwszy inwerter pracuje zazwyczaj na stringach południowych, drugi obejmuje wschód-zachód albo dach płaski z większym kątem nachylenia. Takie rozplanowanie minimalizuje sumaryczne chwilowe przeciążenie MPPT w słoneczne południe, kiedy południowy string produkuje maksimum, a wschodni dopiero wchodzi na nominalną moc. Rozdzielenie stringów między dwa inwertery daje też fizyczną redundancję awaria jednego nie wyłącza całej instalacji.

Po stronie DC każdy inwerter dostaje własny rozłącznik izolacyjny i ochronnik przepięciowy typu 1+2, montowany w odległości nie większej niż 10 m od wejścia, zgodnie z normą PN-HD 60364-7-712. Po stronie AC oba urządzenia łączą się przez niezależne zabezpieczenia nadprądowe najczęściej wyłącznik kompaktowy 25 A dla inwertera 10 kW przy zasilaniu trójfazowym. Sumowanie prądów w jednym zabezpieczeniu jest częstym błędem, który prowadzi do jego przeciążenia przy pracy obu jednostek na pełnej mocy.

Kluczowy element schematu to licznik dwukierunkowy, mierzący zarówno import, jak i eksport. W instalacjach z jednym inwerterem licznik stoi na wyjściu inwertera do rozdzielnicy. Przy dwóch urządzeniach licznik powinien mierzyć sumaryczny przepływ energii w punkcie PPE, czyli za połączeniem wyjść obu inwerterów. Realizuje się to przez dodatkowy przekładnik prądowy albo w przypadku inwerterów hybrydowych przez ich wewnętrzne zliczanie, eksportowane do chmury.

Okablowanie AC między inwerterami a rozdzielnicą prowadzi się przewodem YDYp 5×4 mm² dla mocy do 11 kW na fazę, z zachowaniem spadku napięcia poniżej 1% na odcinku do 15 m. Dłuższe trasy wymagają przekroju 6 mm², co przy 20 A robi różnicę 0,8 V na każde 10 m. Wielu instalatorów pomija te wyliczenia, a potem okazuje się, że napięcie w punkcie PPE wynosi 248 V już bez włączonych odbiorników, a po uruchomieniu obu inwerterów rośnie do 256 V i aktywuje ochronę przed przepięciem.

Uziemienie ochronne i połączenia wyrównawcze wymagają szczególnej uwagi, gdy dwa inwertery pracują na wspólnym uziomie. Rezystancja uziemienia poniżej 10 Ω to absolutne minimum, ale przy dwóch jednostkach warto celować w 5 Ω, ponieważ prądy upływu sumują się algebraicznie. W instalacjach bez piorunochronu wymagany jest uziom fundamentowy lub szpilkowy z bednarki ocynkowanej 25×4 mm, zgodnie z PN-EN 62305-3. Podłączenie obu inwerterów do jednego zacisku uziemiającego bez pomiaru różnicowego potrafi generować zjawisko korozji elektrochemicznej na ramach paneli.

Schemat uwzględnia też miejsce na dławik kompensacyjny lub filtr harmonicznych, jeśli w budynku pracują pompy ciepła, ładowarki do aut elektrycznych albo zasilacze UPS. THDi powyżej 8% w sieci niskiego napięcia to wciąż rzeczywistość wielu polskich gmin, a dwa inwertery bez synchronizacji fazowej mogą tę wartość podnieść do 12%. Filtr aktywny klasy A wpięty między rozdzielnicę a przyłącze OSD kosztuje od 4 500 zł netto i potrafi zredukować THDi do 3%, ale jego dobór wymaga analizy widma harmonicznych w konkretnym punkcie PPE.

Wpływ dwóch falowników na wydajność i eksport energii do sieci

Wydajność energetyczna układu z dwoma inwerterami bywa niższa niż jednego przewymiarowanego, jeśli sumaryczna moc AC przekracza realne możliwości eksportowe sieci. Sprawność europejska nowoczesnych inwerterów stringowych oscyluje wokół 97,5%, ale przy częściowym obciążeniu 20-30% spada do 94%. Jeżeli drugi inwerter pracuje przez większość dnia w zakresie 1-3 kW, jego realna sprawność to 93%, podczas gdy pierwszy, dobrany optymalnie, trzyma 97%. Strata 4% na połowie energii oznacza 2% całkowitej produkcji, która znika w procesie konwersji.

Eksport energii do sieci zależy od limitów mocy przyłączeniowej ustalonej w umowie z OSD. Większość prosumentów ma przydzielone 5 kW albo 10 kW mocy umownej. Dwa inwertery po 10 kW każdy mogą w słoneczny dzień wygenerować 18 kW mocy chwilowej, z czego OSD przyjmie tylko 10 kW. Nadwyżka 8 kW albo zostaje zmagazynowana w magazynie energii, albo jeśli magazynu brak powoduje chwilowy wzrost napięcia w sieci do wartości powyżej 253 V i awaryjne wyłączenie obu inwerterów. Statystyki OSD pokazują, że ponad 40% zgłoszeń prosumentów o niższej produkcji wynika właśnie z tego mechanizmu.

Autokonsumpcja rośnie, gdy dwa inwertery obsługują różne obciążenia w budynku. Pierwszy, podłączony do stringów południowych, zasila obwód pompy ciepła i klimatyzacji, drugi zasila wentylację i pralkę. Dzięki temu energia z południa nie wędruje do bojlera, a energia z zachodu nie idzie do ogrzewania. W budynku z autokonsumpcją na poziomie 35% rozbudowa o drugi inwerter zwiększa ten wskaźnik do 48%, pod warunkiem że rozdzielnica pozwala na takie przypisanie obwodów. Bez tej logiki efekt jest odwrotny eksport rośnie, a napięcie w PPE skacze.

Współczynnik mocy cos φ kontrolowany przez inwertery ma realny wpływ na rachunek za energię bierną. Operatorzy rozliczają indukcyjną moc bierną powyżej 0,4 tg φ, czyli innymi słowy powyżej 32% wartości mocy czynnej. Dwa inwertery potrafią generować pojemnościową moc bierną w nocy, jeżeli ich filtry wyjściowe nie są prawidłowo skonfigurowane. Z mojego doświadczenia z audytami, najczęstsze źródło tego problemu to brak synchronizacji funkcji Q(U) między urządzeniami jeden kompensuje do cos φ = 0,98, drugi trzyma 1,0, a sieć widzi niezerowy prąd bierny w przedziale 23:00-5:00.

Magazyn energii o pojemności 10 kWh wpięty między dwa inwertery hybrydowe zmienia rachunek eksportowy diametralnie. Nadwyżka z produkcji w południe ładuje baterię zamiast wypychać ją do sieci, a wieczorem oddaje energię do odbiorników. W cyklu dobowym taki układ potrafi zmniejszyć eksport z 60% do 15%, zwiększając autokonsumpcję do 85%. Warunkiem jest jednak zgodna praca obu inwerterów w jednym BMS konflikt protokołów CAN między baterią a inwerterem SolarEdge i Huawei zdarza się częściej, niż sugerują instrukcje producentów.

Straty w okablowaniu i złączach rosną wraz z liczbą inwerterów, choć w niewielkim stopniu. Każde dodatkowe złącze MC4 to strata 0,1%, każdy metr przewodu solarnego 4 mm² to 0,02% na 10 m. Przy instalacji 9,8 kWp z 32 panelami w dwóch stringach różnica jest minimalna, ale przy 24 kWp na trzech inwerterach sumaryczne straty kablowe osiągają 1,8%, co w skali roku daje 180 kWh utraconej produkcji. Dobra praktyka mówi o prowadzeniu tras kablowych w jednym wiązaniu, w rurze osłonowej UV, z pomiarem spadku napięcia po każdym odgałęzieniu.

Kiedy dwa falowniki mają sens, a kiedy tylko komplikują życie

Logika mówi, że dwa inwertery kupujemy wtedy, gdy jeden nie obsłuży całej mocy paneli ze względu na prąd MPPT albo gdy stringi wymagają różnych napięć wejściowych. Typowy przypadek: 30 paneli o mocy 410 Wp każdy, czyli 12,3 kWp, ale dach podzielony na trzy połacie o różnym nachyleniu. Jeden inwerter 12 kW nie pokryje wszystkich trzech stringów efektywnie, bo MPPT na wschodzie pracuje przy niższym napięciu niż południe. Dwa inwertery 6 kW i 6 kW rozdzielone według ekspozycji dają wyższą produkcję roczną niż jeden przewymiarowany.

Inną sytuacją jest rozbudowa istniejącej instalacji 9,8 kWp o kolejne 8 paneli. OSD zgadza się na podwyższenie mocy przyłączeniowej, ale stary inwerter 10 kW ma tylko dwa MPPT i wszystkie 38 paneli się nie zmieści. Zamiast wymieniać sprawny sprzęt, dokładamy drugi inwerter 3 kW na stringu z dobudowanymi panelami. To rozwiązanie tańsze i szybsze, ale wymaga zgłoszenia zmiany w umowie przyłączeniowej oraz wymiany zabezpieczeń nadprądowych, bo sumaryczny prąd zwarciowy rośnie.

Unikać natomiast warto konfiguracji, w której oba inwertery pracują na tym samym stringu. Taka praktyka pojawia się czasem przy tzw. back-feed, gdzie operator chce zwiększyć moc wyjściową przez równoległe połączenie inwerterów. Problem w tym, że regulatory MPPT dwóch urządzeń nie współpracują jeden wciąga drugi w oscylacje napięcia, co prowadzi do niestabilnej pracy i, w skrajnych przypadkach, do uszkodzenia IGBT w stopniach wyjściowych. Lepiej podzielić stringi fizycznie niż liczyć na zgodność algorytmów.

Nie ma sensu stawiać dwóch inwerterów w instalacji, gdzie napięcie w sieci PPE przekracza 250 V już przy pracy jednego. Dokładanie drugiego pogarsza sytuację, bo jego prąd wyjściowy podnosi napięcie o kolejne 1-3 V. W takim punkcie przyłączenia OSD ma obowiązek zainterweniować regulacją na transformatorze SN/nN, ale interwencja trwa tygodnie. W międzyczasie produkcja spada, a prosument dostaje wezwanie do ograniczenia mocy czynnej eksportu.

Decyzję o drugim inwerterze warto poprzedzić audytem parametrów sieci w PPE przy użyciu rejestratora napięcia klasy A, np. Sonel PQM-707. Koszt dwutygodniowego pomiaru to 800-1 200 zł, ale daje dane o wahaniach napięcia w cyklu dobowym, listę harmonicznych i informację o asymetrii faz. Bez tych danych integrator będzie dobierał urządzenia na ślepo, a inwestor dowie się o problemach dopiero po fakcie, gdy inwerter zacznie się wyłączać w słoneczne dni.

Procedura zgłoszenia zmian w OSD i wymogi formalne

Zmiana mocy przyłączeniowej albo dodanie drugiego inwertera wymaga złożenia wniosku o zmianę warunków przyłączenia do właściwego OSD. Dokument zawiera schemat instalacji po modernizacji, karty katalogowe nowych urządzeń, protokół z pomiarów napięcia w PPE oraz uprawnienia SEP instalatora. Procedura trwa od 30 do 90 dni, w zależności od operatora. OSD analizuje obciążenie transformatora SN/nN, na który podpięty jest punkt przyłączenia, i może odmówić, jeśli suma mocy wszystkich mikroinstalacji na danym transformatorze przekracza jego moc znamionową pomnożoną przez współczynnik 1,21.

Po uzyskaniu zgody inwestor podpisuje aneks do umowy prosumenckiej, w którym nowa moc przyłączeniowa zastępuje starą. Jeśli w umowie widnieje 5 kW, a teraz chcemy 10 kW, OSD zażąda wymiany zabezpieczenia przedlicznikowego oraz sprawdzenia, czy kabel przyłączeniowy YAKY 4×35 mm² przeniesie wyższy prąd. W budynkach z przyłączem napowietrznym Al 4×16 mm² zazwyczaj konieczna jest wymiana odcinka od słupa do złącza kablowego, co kosztuje 1 200-2 500 zł i leży po stronie prosumenta.

Wymiana licznika na dwukierunkowy następuje w terminie do 14 dni od zgłoszenia i jest bezpłatna, jeśli stary licznik nie ma możliwości zdalnego odczytu. Operatorzy tacy jak Tauron, PGE, Enea czy Energa prowadzą programy wymiany, w których nowy licznik z modułem GSM instalują bez opłat. Wyjątkiem są sytuacje, gdy lokalizacja punktu PPE wymaga przekopu albo postawienia nowego słupa wtedy koszty mogą spaść na wnioskodawcę, choć rzadko przekraczają 500 zł.

Inwentaryzacja stanu istniejącego obejmuje pomiary napięcia w PPE w cyklu dobowym, prądy upływu poszczególnych stringów, rezystancję izolacji przewodów DC oraz sprawdzenie stanu złącz MC4. Każde z tych pomiarów ma swój zapis w normie PN-EN 62446, a wyniki trafiają do dokumentacji powykonawczej. Bez aktualnych pomiarów OSD ma prawo odmówić przyjęcia zgłoszenia, argumentując, że instalacja nie spełnia wymagań technicznych IRiESD.

Zatwierdzenie zmian kończy się wpisem do Centralnego Rejestru Emisji prowadzonego przez KOBiZE. Wpis generuje nowy numer identyfikacyjny instalacji, który musi figurować na fakturach sprzedaży energii. Bez niego system net-billingu odmówi rozliczenia nadwyżek, a inwestor straci prawo do rozliczenia ilościowego. W praktyce wpis pojawia się w systemie w ciągu 30 dni od podpisania aneksu, ale bywa, że operatorzy opóźniają się nawet do 90 dni.

Uwaga: wszelkie prace przy instalacji PV przed podpisaniem aneksu z OSD są nielegalne i mogą skutkować utratą statusu prosumenta. OSD ma prawo cofnąć umowę w przypadku wykrycia niezgłoszonej rozbudowy, a w skrajnych przypadkach naliczyć opłaty za nielegalny pobór energii biernej.

Realne alternatywy, gdy OSD odmawia zgody

Gdy OSD odmawia podwyższenia mocy przyłączeniowej, najprostszym rozwiązaniem bywa wymiana istniejącego inwertera na model z aktywną regulacją mocy biernej Q(U) i mocy czynnej P(U). Falowniki takie jak Huawei SUN2000 czy Fronius Symo mają w firmware’ profile regulacji, które obniżają moc czynną eksportu w chwili, gdy napięcie w sieci przekracza 248 V. Dzięki temu zamiast wyłączać się przy 253 V, inwerter płynnie redukuje moc o 30-70%, utrzymując produkcję na niższym poziomie i unikając całkowitego odcięcia.

Inwerter hybrydowy z magazynem energii to druga ścieżka, choć droższa. Koszt zestawu 10 kW + 10 kWh waha się od 28 000 do 42 000 zł netto, w zależności od producenta magazynu. Czas zwrotu takiej inwestycji to 7-10 lat przy obecnych cenach energii i braku dotacji, ale dla prosumentów z autokonsumpcją powyżej 60% może spaść do 6 lat. Warunkiem opłacalności jest programowana logika ładowania, która w słoneczne dni kieruje nadwyżki do magazynu zamiast do eksportu, z pominięciem ograniczeń OSD.

Optymalizatory mocy na poziomie panelu to odpowiedź dla tych, którzy nie chcą wymieniać inwertera, ale chcą lepszej wydajności w zacienionych stringach. Moduły SolarEdge P505 lub Tigo TS4-A-O kosztują od 180 do 320 zł netto za sztukę. Montaż 30 optymalizatorów na instalacji 9,8 kWp to wydatek 5 400-9 600 zł, ale zysk produkcyjny w zacienionej połaci wynosi 8-12% rocznie. W przypadku braku zgody OSD na dodatkowy inwerter optymalizatory często pozwalają wycisnąć z istniejącej instalacji dodatkowe 600-900 kWh rocznie.

Zmiana konfiguracji stringów z pełnego południa na wschód-zachód redukuje szczytową moc chwilową o 35-40%, zmniejszając obciążenie eksportowe w najgorętszych godzinach. Przełożenie 12 paneli z południa na zachód to koszt około 1 800 zł za sam montaż, bez wymiany inwertera. Efekt: produkcja roczna spada o 4%, ale eksport do sieci spada o 28%, a napięcie w PPE przestaje przekraczać 253 V. Wielu prosumentów akceptuje tę zamianę, bo zysk z braku wyłączeń kompensuje utratę mocy szczytowej.

Przewymiarowanie DC względem AC to stary trik instalatorów. Inwerter 8 kW podłączony do paneli 12 kWp produkuje nominalnie 8 kW, ale clipping w słoneczne południe obcina nadwyżkę. W miesiącach zimowych, kiedy słońce operuje niżej, instalacja oddaje pełne 8 kW przez dłuższe godziny, zwiększając produkcję roczną o 12-15%. Koszt przewymiarowania to wyłącznie dodatkowe panele, bez zmian w pozostałej infrastrukturze. Gdy OSD odmawia zgody na drugi inwerter, przewymiarowanie istniejącego bywa najtańszą odpowiedzią.

Aspekt finansowy rozbudowy

Dotacje na rozbudowę starych instalacji PV praktycznie nie istnieją. Program Mój Prąd 6.0 zakończył nabór w 2024 roku, a jego ostatnia edycja finansowała wyłącznie magazyny energii w nowych instalacjach. Program Czyste Powietrze obejmuje pompę ciepła i termomodernizację, ale nie obejmuje paneli. Ulga termomodernizacyjna pozwala odliczyć do 53 000 zł wydatków na instalację PV, w tym inwerter i magazyn, ale jest limitowana kwotą podatku dochodowego i nie działa wstecz dla inwestycji sprzed 2022 roku.

Koszt drugiego inwertera stringowego 10 kW to 7 500-11 500 zł netto, zależnie od producenta i parametrów. Montaż z oprzewodowaniem i zabezpieczeniami to kolejne 1 800-3 200 zł. Łącznie modernizacja pochłania 9 300-14 700 zł netto, czyli 11 400-18 000 zł brutto. W zestawieniu z kosztem magazynu energii 10 kWh (15 000-22 000 zł netto) wybór między drugim inwerterem a baterią zależy od profilu zużycia energii w budynku.

Czas zwrotu inwestycji w drugi inwerter bez magazynu to 9-13 lat, przy założeniu eksportu nadwyżek po średniej cenie RCEm z 2025 roku. Realistycznie, przy rosnących opłatach sieciowych i cenach energii, czas ten skróci się do 7-9 lat w perspektywie 2030 roku. Magazyn energii zwraca się wolniej, 10-14 lat, ale daje niezależność od taryf OSD i zabezpiecza przed przerwami w dostawie prądu, co dla wielu inwestorów ma wartość wykraczającą poza czystą ekonomię.

Wymiana zabezpieczeń nadprądowych, ochronników przepięciowych i przekładników prądowych to koszt 1 200-2 500 zł, często pomijany w wycenach wykonawców. W instalacjach trójfazowych z rozłącznikiem głównym 40 A konieczna jest wymiana na 63 A, co wiąże się z modernizacją złącza kablowego. Te koszty pojawiają się dopiero po wykonaniu audytu, dlatego tak ważne jest zlecenie przeglądu przed podpisaniem umowy z instalatorem.

Opłacalność rozbudowy rośnie przy wysokiej autokonsumpcji. Budynek z pompą ciepła, klimatyzacją i ładowarką samochodową zużywa 8 000-12 000 kWh rocznie, z czego 70% przypada na godziny 6:00-22:00. Pokrycie tego zużycia własną produkcją zamiast zakupem z sieci daje oszczędność 0,85-1,10 zł na kWh, czyli 6 800-13 200 zł rocznie. Drugi inwerter zwiększający produkcję o 3 500 kWh rocznie to zysk 2 975-3 850 zł rocznie, a czas zwrotu spada do 4-6 lat.

Checklista dokumentów do złożenia w OSD

  • Wniosek o zmianę warunków przyłączenia druk właściwego OSD, wypełniony w polach: moc przyłączeniowa, typ i liczba inwerterów, napięcie znamionowe PPE.
  • Schemat instalacji po modernizacji jednokreskowy, z zaznaczonymi zabezpieczeniami, przekrojami kabli i punktem podziału stringów między inwerterami.
  • Karty katalogowe nowych urządzeń inwerter, zabezpieczenia, magazyn energii, ochronniki przepięciowe, z naniesionymi numerami seryjnymi.
  • Protokół z pomiarów napięcia w PPE z co najmniej 7-dniowego cyklu, z podpisem instalatora z uprawnieniami SEP do 1 kV.
  • Schemat uziemienia z wynikami pomiarów rezystancji uziomu, wykonany miernikiem kompensacyjnym.
  • Aneks do umowy prosumenckiej po uzyskaniu warunków przyłączenia, przed rozpoczęciem prac montażowych.
  • Protokół z próbnych pomiarów po montażu rezystancja izolacji, prądy upływu, napięcia jałowe stringów, impedancja pętli zwarcia.
RozwiązanieKoszt szacunkowy (PLN netto)Wymaga zgody OSDCzas zwrotu (lata)SkutecznośćWpływ na eksport
Wymiana inwertera z regulacją Q(U)8 500-13 000Tak6-9WysokaRedukcja 25-40%
Magazyn energii 10 kWh15 000-22 000Nie10-14WysokaRedukcja 70-85%
Optymalizatory mocy (30 szt.)5 400-9 600Nie5-7ŚredniaRedukcja 0-10%
Zmiana stringów na wschód-zachód1 800-3 500Nie3-5ŚredniaRedukcja 28-35%
Przewymiarowanie DC o 30%4 800-7 200Tak4-6WysokaBez zmian
Drugi inwerter stringowy11 400-18 000Tak7-10WysokaWzrost 30-50%

Kiedy NIE stosować dwóch falowników

Instalacja jednofazowa w budynku z przyłączem 3×32 A nie obsłuży dwóch inwerterów trójfazowych, bo asymetria faz przekroczy 10% i naruszy wymagania IRiESD. W takim przypadku jedynym rozwiązaniem pozostaje jeden inwerter trójfazowy albo dwa jednofazowe z ręcznym balansowaniem faz, co i tak wymaga zgody OSD.

Posiadanie dwóch inwerterów różnych producentów bez otwartego protokołu komunikacji to proszenie się o kłopoty. Zaciemnione protokoły Modbus i brak dokumentacji rejestrów SunSpec wykluczają integrację w jednym panelu operatorskim, a praca asynchroniczna w zakresie regulacji mocy biernej rodzi konflikty z OSD.

Budynki z instalacją odgromową bez przeglądu w ciągu ostatnich 5 lat nie powinny być rozbudowywane bez audytu. Podłączenie drugiego inwertera zwiększa ryzyko przepięć indukowanych, a stary piorunochron może nie spełniać wymagań normy PN-EN 62305 dla klasy LPS III.

Nie warto też stawiać dwóch inwerterów, jeśli obciążenie budynku nie przekracza 4 000 kWh rocznie. Jednostka 5 kW pokryje takie zużycie bez problemu, a drugi inwerter będzie pracował przez większość dnia na 10-15% mocy, ze sprawnością 92% i stratami w kablu rzędu 2%.

Źródła i podstawy prawne

Podstawą formalną dla rozbudowy mikroinstalacji jest ustawa o odnawialnych źródłach energii z dnia 20 lutego 2015 r. (Dz.U. 2015 poz. 478 z późn. zm.), szczególnie art. 2 pkt 19 i 19a definiujące prosumenta i prosumenta wirtualnego. Szczegóły techniczne przyłączenia reguluje Instrukcja Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD) każdego OSD, dostępna na stronach operatorów. Parametry napięcia w sieci niskiego napięcia określa norma PN-EN 50160:2010/A2:2014, dopuszczając wartość skuteczną 230 V ±10% przez 95% czasu tygodnia. Wymagania dla inwerterów fotowoltaicznych w zakresie antywyspowania i współpracy z siecią zawiera norma VDE-AR-N 4105:2018, przytaczana w polskich przepisach przez PN-EN 50549-1 i PN-EN 50549-2. Projektowanie zabezpieczeń i okablowania opiera się na PN-HD 60364-7-712:2016, a wymagania dla instalacji odgromowej na PN-EN 62305-1:2011. Przepisy KOBiZE dotyczące Centralnego Rejestru Emisji znajdują się w ustawie o systemie monitorowania i kontrolowania jakości paliw z dnia 25 sierpnia 2006 r. (Dz.U. 2006 nr 169 poz. 1200). Szczegółowe dane techniczne inwerterów pochodzą z ich kart katalogowych dostępnych na stronach producentów.

Zanim podejmiesz decyzję o drugim inwerterze, zmierz napięcie w swoim punkcie PPE przez pełne 14 dni, w tym weekend ze słońcem i tygodniowy dzień roboczy. Bez tych danych każda inwestycja będzie strzałem w ciemno, a nie świadomym wyborem technologicznym.
