Najpierw tynki czy instalacje? Sprawdź, co robić w pierwszej kolejności

Nasza ekipa audytwodorowy Aktualizacja: 7 lipca 2026 r.

Instalacja wodno-kanalizacyjna przed tynkowaniem

Każdy, kto nadzorował choćby jeden remont, zna ten moment: na ścianie lśni świeży tynk, a hydraulik spokojnie pyta, w którym miejscu kuć pod rurę odpływową. Wtedy właśnie rodzi się pytanie, czy to aby nie my powinniśmy byli zacząć od czegoś innego. Krótka odpowiedź brzmi: najpierw wykonujemy wszystkie instalacje podtynkowe, a dopiero potem nakładamy tynki. Ta zasada wynika wprost z fizyki budowli mokra zaprawa tynkarska musi objąć rurę i kabel ze wszystkich stron, by stworzyć z nimi jednorodne podłoże.

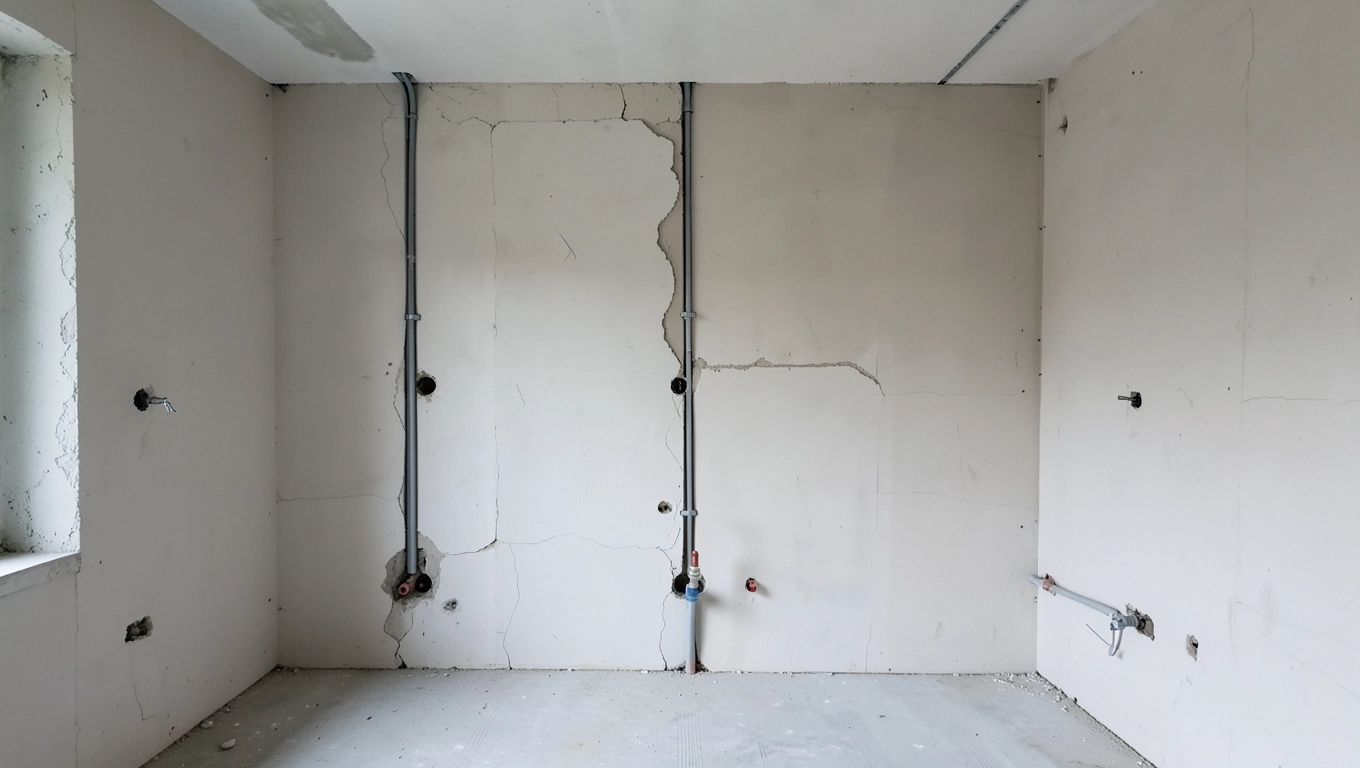

Najpierw tynki czy instalacje

W praktyce oznacza to konkretną kolejność. Najpierw prowadzimy piony kanalizacyjne i podejścia do przyborów, a także rury wody zimnej i ciepłej. Potem wykonujemy bruzdy, mocujemy przewody i zabezpieczamy je przed przesunięciem. Dopiero po próbie ciśnieniowej i odbiorze technicznym ekipa tynkarska może przystąpić do pracy. Próba ciśnieniowa przed tynkowaniem to nie fanaberia pozwala wykryć nieszczelność, zanim ściana zostanie zamknięta.

Tabela 1. Etapy prac hydraulicznych względem tynków

EtapZakres pracMoment względem tynków
Piony kanalizacyjneRury odpływowe Ø50-110 mm prowadzone w bruzdach ściennychPRZED
Podejścia wodyRury PP lub PEX do baterii, spłuczek, pralekPRZED
Próba szczelności0,6 MPa przez 30 min, zapis w protokolePRZED
Biały montażBaterie, syfony, miski WC, zaworyPO
Wyposażenie kotłowniKocioł, pompy, zawory bezpieczeństwaPO

W łazienkach sytuacja komplikuje się przez ogrzewanie podłogowe. Rury grzewcze zatapia się w wylewce, więc tynki ścienne powinny być już gotowe wylewka opiera się bowiem na dolnej krawędzi ściany i łączy z nią przez warstwę szczepną. Tynk wykonany wcześniej chroni też rurę podłogową przed uszkodzeniami mechanicznymi podczas dalszych prac. To właśnie dlatego harmonogram układa się ściśle w kolejności: instalacje ścienne, tynki, wylewki, podłogówka, posadzka.

Warto przy tym pamiętać o jednym szczególe: rury prowadzone w ścianie nie mogą biec w warstwie tynku. Minimalna grubość tynku nad rurą wynosi zwykle 1,5 cm, a najczęściej projektanci zakładają 2-3 cm. Zbyt płytkie bruzdy powodują, że tynk „gra", czyli pęka i odspaja się od podłoża przy najmniejszym uderzeniu. Dlatego przed wykonaniem instalacji rysuje się trasy bruzd markerem i fotografuje ściany.

Lista kontrolna przed tynkowaniem

  • Piony kanalizacyjne osadzone i podparte, spadki sprawdzone poziomicą (min. 2% dla Ø50).
  • Rury wody zimnej i ciepłej wyprowadzone z muru na długość umożliwiającą podłączenie armatury.
  • Próba ciśnieniowa 0,6 MPa wypełniona wodą, wynik wpisany do dziennika budowy.
  • Schemat tras rur w skali 1:50 z wymiarami od narożników.

Instalacja elektryczna a tynki co ukryć w ścianie

Przewody i puszki podtynkowe zachowują się podobnie do rur wymagają otulenia zaprawą. Jeśli zaczniemy od tynków, a dopiero potem będziemy kuć bruzdy pod kable, naruszymy spójność warstwy i osłabimy przyczepność. Dlatego elektryka musi wyprzedzać tynki, choć sam osprzęt (gniazda, włączniki, oprawy) montujemy dopiero po wykończeniu ścian. To właśnie ta rozdzielność chroni nas przed kuciem świeżego tynku.

Norma PN-HD 60364 nakłada na wykonawcę obowiązek sporządzenia schematu powykonawczego. W praktyce dokument ten jest równie ważny jak sama instalacja. Ściana tynkowana, a potem szpachlowana i malowana, całkowicie zakrywa przewody. Bez rysunku z wymiarami każde późniejsze wiercenie w łazience staje się ruletką. Doświadczeni wykonawcy fotografują każdą ścianę z rozwiniętym przewodem i nanoszą wymiary na rzut ta drobna czynność ratuje budżet przy wieszaniu półek.

Tabela 2. Elementy instalacji elektrycznej względem tynków

ElementMoment montażuKoszt poprawki po tynkowaniu
Przewody w bruzdachPRZED tynkami40-80 zł/mb (kucie + łatanie + malowanie)
Puszki podtynkowePRZED tynkami50-120 zł/szt. z odtworzeniem tynku
Rozdzielnia elektrycznaPRZED tynkami (podtynkowa) lub PO (natynkowa)150-400 zł
Gniazda i włącznikiPO tynkowaniu i malowaniu20-40 zł/szt.
Oprawy oświetleniowePO zakończeniu prac mokrych30-150 zł/szt. za montaż

Na etapie bruzdowania warto rozróżnić dwa podejścia: ścienne i sufitowe. W domach jednorodzinnych coraz częściej prowadzi się kable w podłodze na warstwie styropianu, dzięki czemu ściany pozostają gładkie, a bruzdy ogranicza się do minimum. W ścianach nośnych z betonu komórkowego bruzdy wycina się frezarką z odciągiem pyłu zwykłe kucie młotkiem wywołuje mikropęknięcia, które tynk potem uwidacznia w postaci rys.

Głębokość bruzd w ścianie murowanej nie powinna przekraczać 1/3 grubości ściany, a w żelbecie 1/4. Zbyt głębokie podkucia osłabiają konstrukcję i utrudniają tynkowanie. Równocześnie trzeba zadbać o odpowiednie przykrycie przewodu: minimum 5 mm warstwy tynku nad peszelą. Mniejsza grubość grozi pęknięciami wzdłuż trasy kabla, co widać szczególnie na ścianach malowanych farbą lateksową.

Biały montaż i osprzęt po tynkowaniu kiedy dokładnie

Biały montaż i osprzęt elektryczny wkraczają na budowę jako ostatni. Do tego momentu ściany są już wykończone: otynkowane, zagruntowane, pomalowane lub pokryte glazurą. Montaż baterii w łazience, gdy tynk nie zdążył wyschnąć, to prosta droga do korozji i pęknięć wokół punktów mocowania. Tynk cementowo-wapienny potrzebuje od 2 do 4 tygodni schnięcia w zależności od grubości warstwy i warunków pogodowych gipsowy schnie szybciej, ale też wymaga stabilnej wilgotności powietrza.

Oś czasu po tynkowaniu wygląda następująco. Tynk gipsowy schnie około 7-14 dni, cementowo-wapienny 14-28 dni. Po tym czasie wykonujemy gładzie i gruntowanie, czyli od 3 do 7 dni. Kolejne 2-5 dni zajmuje malowanie lub układanie płytek. Dopiero potem, w suchym i czystym wnętrzu, pojawia się hydraulik z bateriami oraz elektryk z gniazdami. Cały odcinek od tynkowania do białego montażu zajmuje więc około miesiąca, choć przy małych powierzchniach można go skrócić do trzech tygodni.

W tym rozdziale kryje się jeszcze jedna praktyczna zasada: wszystkie elementy narażone na uszkodzenie mechaniczne montujemy dopiero po zakończeniu „mokrych" prac. Mowa tu o miskach WC, umywalkach, wpustach podłogowych i rozetach kranowych. Zbyt wczesny montaż grozi zabrudzeniem zaprawą, farbą czy gruntem, których potem nie da się usunąć bez śladu. Koszt wymiany uszkodzonej baterii znacznie przewyższa koszt kilkudniowego czekania.

Koordynacja między ekipami bywa trudniejsza niż same prace instalacyjne. Harmonogram powinien przewidywać, że ten sam hydraulik wraca na budowę dwukrotnie: raz na instalację podtynkową, raz na biały montaż. Ten sam model dotyczy elektryka. W umowach warto z góry ustalić widełki czasowe wizyty zwrotnej, by uniknąć sytuacji, w której ekipa tynkarska wchodzi następnego dnia po montażu puszek.

Oś czasu prac wykończeniowych

  • Dzień 1-3: Instalacje podtynkowe (wod-kan, elektryka), bruzdy.
  • Dzień 4: Próba ciśnieniowa, schematy, dokumentacja.
  • Dzień 5-9: Tynkowanie ścian wewnętrznych.
  • Dzień 10-25: Schnięcie tynków (zależne od typu i grubości).
  • Dzień 26-30: Wylewki, schnięcie około 14 dni.
  • Dzień 31-45: Gładzie, malowanie lub glazura.
  • Dzień 46-55: Biały montaż, osprzęt, oprawy.

Najczęstsze błędy kolejności prac na budowie

Na większości budów, gdzie właściciel narzeka na pęknięcia wokół gniazdek, przyczyną jest kucie świeżego tynku. Ekipy „z doskoku" często najpierw tynkują, a potem wracają z elektronarzędziami i wycinają bruzdy pod przewody, których nie było na planie. Każde takie naruszenie osłabia strukturę tynku i tworzy naprężenia wzdłuż krawędzi. Po kilku miesiącach rysy pojawiają się w najmniej oczekiwanym miejscu.

Drugą plagą jest brak koordynacji między hydraulikiem a tynkarzem. Zdarza się, że tynkarz wchodzi na ścianę, zanim hydraulik zakończy próbę ciśnieniową. Po tynkowaniu okazuje się, że podejście pod baterię wannową wypadło za nisko albo spadek odpływu pralki biegnie w złym kierunku. Każda poprawka oznacza kucie, łatanie zaprawą, szpachlowanie i malowanie koszt rzędu 200-600 zł za jeden punkt. Przy kilku poprawkach w jednej łazience rachunek rośnie do kilku tysięcy złotych.

Trzecim grzechem jest zbyt płytkie kucie bruzd. Tynkarze zacierają bruzdy minimalną warstwą zaprawy, byle ściana wyglądała gładko. Tynk w tym miejscu ma 5-8 mm i przy najlżejszym uderzeniu odspaja się od przewodu, bo nie ma wystarczającej masy, by „objąć" peszel. Rozwiązaniem jest frezowanie bruzd o głębokości min. 25 mm w ścianie z betonu komórkowego i 20 mm w silikacie wtedy warstwa tynku nad przewodem ma pełne 1,5 cm.

Warto też wspomnieć o błędzie z pozoru drobnym: układaniu płytek ceramicznych bezpośrednio na świeży tynk. Tynk gipsowy osiąga pełną wytrzymałość po 28 dniach, cementowo-wapienny po około 30 dniach. Układanie glazury wcześniej powoduje odparzanie się kleju i powstawanie pustek powietrznych pod płytkami. Efekt widać dopiero przy pierwszym mocnym uderzeniu płytka pęka w charakterystyczny „pajęczy" sposób, a za nią odpada warstwa zaprawy.

⚠ Uwaga: Brak dokumentacji powykonawczej instalacji to najczęstsza przyczyna uszkodzeń kabli podczas wiercenia. Schemat z wymiarami od narożników i od podłogi powinien trafić do segregatora właściciela jeszcze przed położeniem tynków. Bez niego każde kołkowanie ściany to ryzyko przebicia przewodu pod napięciem.

Doświadczenie podpowiada jeszcze jedną regułę, o której rzadko się mówi. Tynki gipsowe i cementowo-wapienne reagują odmiennie na obecność instalacji. Gips lepiej przylega do rur PEX i peszel plastikowych, ale jest wrażliwy na wilgoć. Tynk cementowo-wapienny znosi trudniejsze warunki, ale wymaga dłuższego schnięcia. W pomieszczeniach mokrych lepiej sprawdza się wariant cementowo-wapienny, w pokojach gipsowy. To wybór techniczny, nie estetyczny.

Tynk gipsowy vs. cementowo-wapienny wpływ na instalacje

ParametrTynk gipsowyTynk cementowo-wapienny
Czas schnięcia7-14 dni14-28 dni
Przyczepność do peszel i rur PEXWysokaŚrednia (wymaga obrzutki)
Odporność na wilgoćNiska tylko suche pomieszczeniaWysoka łazienki, kuchnie
Koszt robocizny38-55 zł/m²45-70 zł/m²
Grubość minimalna nad kablem5 mm8 mm

Lista kontrolna dla inwestora do wydruku

  • Projekt instalacji uzgodniony przed rozpoczęciem murowania.
  • Bruzdy wycięte i sfotografowane z wymiarami od narożników.
  • Próba ciśnieniowa instalacji wodnej wykonana i udokumentowana.
  • Schemat instalacji elektrycznej w skali 1:50 w segregatorze.
  • Tynki położone po odbiorze instalacji, nie odwrotnie.
  • Przerwa technologiczna zachowana (gips 7 dni, cement-wapno 21 dni).
  • Biały montaż i osprzęt wyłącznie po zakończeniu prac mokrych.
  • Dokumentacja powykonawcza przekazana właścicielowi przed wprowadzką.

Sekwencja „najpierw instalacje podtynkowe, potem tynki, na końcu biały montaż" obowiązuje nie dlatego, że ktoś tak kiedyś ustalił, lecz dlatego, że wynika z fizyki materiałów. Mokra zaprawa musi otulić rurę i kabel, by stworzyć z nimi jednorodne podłoże. Próba ciśnieniowa musi poprzedzać zamknięcie ściany, bo po tynkowaniu nieszczelność zobaczymy dopiero jako zaciek na sąsiedniej kondygnacji. Wreszcie biały montaż trafia do suchego, wykończonego wnętrza, by armatura i osprzęt nie zbierały pyłu z kolejnych ekip. Przestrzeganie tej kolejności oszczędza średnio 8-15% budżetu wykończeniowego kwotę, która w domu o powierzchni 120 m² sięga kilkunastu tysięcy złotych.

Źródła danych i normy: PN-EN 998-1 (wymagania dla zapraw tynkarskich), PN-HD 60364 (instalacje elektryczne niskiego napięcia), PN-92/B-01706 (instalacje wodociągowe wymagania), Rozporządzenie Ministra Infrastruktury z 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), Wytyczne ITB 405/2018 (tynki wewnętrzne). Dane kosztowe opracowane na podstawie cenników średniorynkowych publikowanych przez portal Sekocenbud oraz Ogólnopolską Bazę Cen Obiektów Budowlanych (OBCB).
