Ile trwa wymiana instalacji elektrycznej w mieszkaniu? Konkretny harmonogram

Nasza ekipa audytwodorowy Aktualizacja: 1 sierpnia 2026 r.

Etapy remontu instalacji w bloku z lat 80. krok po kroku

W wielkiej płycie i blokach z PRL-u korki wywalają, gdy włączysz jednocześnie pralkę, zmywarkę i odkurzacz. To nie przypadek, lecz matematyka: obwód 16 A daje około 3,5 kW mocy ciągłej. Trzy grzałki oporowe pobierają po 2 kW każda, więc w sekundzie sumaryczne obciążenie przekracza bezpieczny limit zabezpieczenia. Aluminiowe przewody o przekroju 2,5 mm² w ścianie z wielkiej płyty mają dodatkowo podwyższoną rezystancję, co przy dłuższych odcinkach zwiększa spadek napięcia i nagrzewanie izolacji. Instalacja projektowana na trzy gniazdka w pokoju nie udźwignie współczesnego stylu życia. Wymiana instalacji elektrycznej w mieszkaniu to konieczność, nie kaprys.

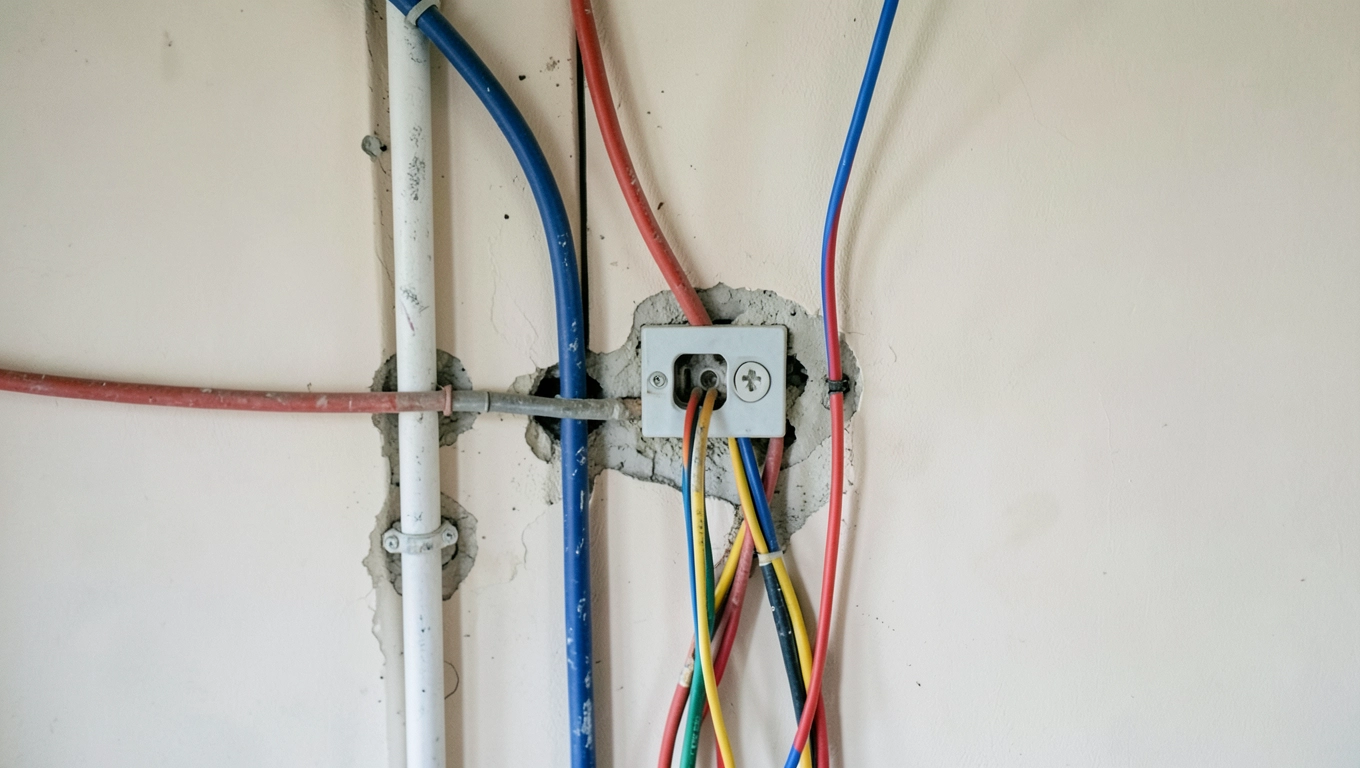

Ile trwa wymiana instalacji elektrycznej w mieszkaniu

Sam czas wymiany instalacji elektrycznej w mieszkaniu 50 m² w bloku z lat 80. to zwykle 5-10 dni roboczych przy pracy jednej ekipy, jeśli kucie odbywa się etapami. W praktyce proces składa się z czterech głównych faz: projektu i formalności, montażu rozdzielnicy, bruzdowania i przeciągania kabli, a na końcu montażu osprzętu oraz pomiarów odbiorczych. Wydłużają go: betonowe stropy, brak dokumentacji poprzedniej instalacji, strefy w łazience i konieczność koordynacji z innymi fachowcami.

Proces zaczyna się od audytu obecnego stanu, czyli oględzin rozdzielnicy, pomiarów rezystancji izolacji i sprawdzenia zabezpieczeń. Stare wyłączniki nadprądowe typu S dobrze tolerują krótkotrwałe przeciążenia, ale przy aluminium nie chronią wystarczająco przed przegrzaniem na złączach. To dlatego pierwszy etap wymiany w bloku z PRL-u to zawsze decyzja: remont etapami czy za jednym razem. Remont oznacza odtworzenie stanu pierwotnego, przebudowa zmienia parametry i wymaga projektu.

Etapowe podejście sprawdza się w mieszkaniu zamieszkanym, gdy właściciel nie ma gdzie się przeprowadzić. Polega na podzieleniu prac na pokoje i łazienkę, z zachowaniem dostępu do prądu w pozostałej części. Wymaga od wykonawcy harmonogramu, a od inwestora elastyczności. Kompleksowa wymiana za jednym razem jest szybsza i tańsza w przeliczeniu na punkt, ale wymaga opróżnienia lokum na 2-3 tygodnie. To dlatego wiele osób decyduje się na wariant mieszany.

Formalności i projekt a realny czas prac

Wymiana instalacji elektrycznej w bloku zaczyna się w administracji lub spółdzielni, bo ściany nośne i szachty to część wspólna. Konieczne jest zgłoszenie robót, a przy zmianie mocy umownej lub przejściu na 3 fazy wymagane są nowe warunki przyłączeniowe od zakładu energetycznego. Bez tego dokumentu elektryk nie ma podstaw do zamawiania licznika ani uruchomienia zwiększonego przydziału mocy.

Projekt instalacji elektrycznej wykonuje uprawniony projektant z członkostwem w izbie inżynierów. W bloku z wielkiej płyty musi uwzględnić ograniczenia konstrukcyjne: zakaz kucia w stropach, konieczność prowadzenia kabli w ściankach z kartongipsu lub w podwieszanych sufitach. Cena samego projektu dla mieszkania 50-60 m² oscyluje w granicach 1200-2500 zł brutto, a czas oczekiwania wynosi 7-14 dni. To etap, który łatwo zignorować, lecz bez niego odbiór pomiarów i ubezpieczenie lokalu tracą ważność.

Do formalności dochodzi też kwestia mocy umownej. Typowe 5 kW wystarczało dla jednego telewizora i lodówki, ale przy indukcji, bojlerze i suszarce potrzeba minimum 8-10 kW. Trójfazowe zasilanie 400 V rozwiązuje problem rozkładu obciążeń, lecz jego wprowadzenie wymaga zgody zakładu energetycznego i modernizacji wewnętrznego WLZ od licznika do rozdzielnicy. Samo przeciągnięcie nowego WLZ w bloku to dodatkowe 1-2 dni pracy i 800-1500 zł kosztu.

Rozdzielnica i zasilanie: serce nowej instalacji

Rozdzielnica to punkt, w którym spotykają się wszystkie obwody i gdzie montuje się wyłączniki różnicowoprądowe (RCD) oraz nadprądowe. W bloku z lat 80. standardem były 3-4 obwody na całe mieszkanie, obecnie potrzeba minimum 8-12. Każdy pokój powinien mieć osobny obwód gniazd i oświetlenia, a kuchnia oraz łazienka oddzielne linie dla sprzętów o dużym poborze mocy. To nie przesada, lecz wymóg normy PN-HD 60364.

Wyłączniki RCD typu AC reagują na prąd różnicowy sinusoidalny, co wystarcza w domach z prostymi odbiornikami rezystancyjnymi. Typ A wykrywa dodatkowo składową stałą pulsującą, niezbędną przy pralkach i zmywarkach z elektronicznym sterowaniem. Typ B, najbardziej zaawansowany, obsługuje częstotliwości do 1 kHz i jest wymagany przy ładowarkach samochodowych oraz falownikach fotowoltaicznych. Dobór zabezpieczenia wpływa bezpośrednio na cenę: RCD typu A to wydatek rzędu 150-350 zł, typu B już 600-1200 zł.

Ograniczniki przepięć (SPD) T1 i T2 chronią instalację przed skokami napięcia z sieci i wyładowaniami atmosferycznymi. W bloku z wielkiej płyty, gdzie piorunochron budynku często nie spełnia współczesnych norm, SPD T1 staje się standardem. Koszt kompletu dla rozdzielnicy 24-modułowej wynosi 600-1200 zł, a montaż zajmuje około 2 godzin. Pominięcie tej warstwy ochrony to proszenie się o przepalone płyty indukcyjne i uszkodzone routery.

Schemat jednokreskowy rozdzielnicy powinien znaleźć się na wewnętrznej stronie drzwiczek. Pozwala zidentyfikować każdy obwód i jego zabezpieczenie w razie awarii oraz przy odbiorze pomiarów. Warto poprosić wykonawcę o wersję cyfrową schematu, bo schemat papierowy po 10 latach blaknie i gubi się przy okazji remontu. Brak schematu w dokumentacji to jeden z powodów, dla których ubezpieczyciel odmawia wypłaty po pożarze instalacji.

Kuchnia, łazienka i strefy IP: tu liczy się każdy centymetr

Łazienka w bloku z lat 80. to najbardziej wymagające pomieszczenie ze względu na wilgoć i bliskość wody. Norma wyróżnia cztery strefy: 0 (wnętrze wanny lub brodzika), 1 (do 2,25 m nad dnem), 2 (do 0,6 m od wanny) i 3 (dalej). W strefie 0 dopuszcza się wyłącznie urządzenia na 12 V o stopniu ochrony IP67, w strefie 1 oświetlenie IP65, a w strefie 2 gniazda IP44. W strefie 3 montuje się standardowe gniazda, ale zaleca się IP44 ze względu na zraszanie prysznicem.

StrefaMinimalny stopień IPDopuszczalne urządzenia
0IP67Oświetlenie 12 V
1IP65Oświetlenie, pompy
2IP44Gniazda, oświetlenie
3IP44 (zalecane)Gniazda, suszarka

Kuchnia wymaga osobnych obwodów dla urządzeń dużej mocy: zmywarka, piekarnik, lodówka, mikrofalówka. Płyta indukcyjna trójfazowa pobiera 7-11 kW i potrzebuje własnego obwodu 3×2,5 mm² zabezpieczonego wyłącznikiem B16 lub B20. Bojler elektryczny 2 kW wystarczy na przewodzie 3×2,5 mm², ale jego obwód wymaga RCD o prądzie różnicowym 30 mA. Pralka i suszarka bębnowa w tandemie pobierają ponad 4 kW, dlatego łączy się je w jednym obwodzie z gniazdem podwójnym lub rozdziela na dwa obwody, by uniknąć jednoczesnego przeciążenia.

Wentylator łazienkowy z czujnikiem wilgotności wymaga przekaźnika czasowego lub sterownika z opóźnionym wyłączeniem. Mata grzewcza pod płytkami w strefie 1 lub 2 musi mieć ekranowany przewód grzejny i być objęta osobnym zabezpieczeniem RCD 30 mA. Te wymogi wynikają z fizyki prądu w wilgotnym środowisku: obniżona rezystancja skóry człowieka sprawia, że już 30 mA prądu różnicowego może wywołać migotanie komór serca. Dlatego RCD 30 mA to nie opcja, lecz obowiązek.

Pokoje, kable i sposoby prowadzenia instalacji

Standardowe przekroje przewodów dla mieszkania to 3×1,5 mm² dla obwodów oświetleniowych i 3×2,5 mm² dla obwodów gniazdowych. Przewód 3×4 mm² stosuje się przy kuchenkach elektrycznych i bojlerach powyżej 3 kW, a 3×6 mm² przy zasilaniu płyty indukcyjnej 3-fazowej. Zbyt cienki kabel przy dużym obciążeniu grzeje się, co prowadzi do degradacji izolacji i pożaru w ścianie. Zbyt gruby kabel to z kolei niepotrzebny koszt i trudność w montażu.

PrzekrójZabezpieczenieTypowe zastosowanie
1,5 mm²B10Oświetlenie
2,5 mm²B16Gniazda ogólne
4 mm²B20-B25Bojler, piekarnik
6 mm²B32Płyta indukcyjna

Kucie bruzd w ścianach z wielkiej płyty to najbardziej czasochłonny etap. Bruzdy muszą być prowadzone poziomo lub pionowo, nigdy po przekątnej, by uniknąć trafienia w zbrojenie. W ścianach nośnych z betonu kucie wykonuje się bruzdownicą z odkurzaczem przemysłowym, co spowalnia pracę o 30-40%. Alternatywą jest prowadzenie kabli w ściankach z kartongipsu na stelażu lub w podwieszanym suficie. To rozwiązanie szybsze (skraca etap o 2-3 dni), ale zabiera 5-8 cm wysokości pomieszczenia.

W pokojach dziennych zaleca się prowadzenie kabli w kanałach przypodłogowych lub listwach elektroinstalacyjnych, jeśli remont ma charakter odświeżający. W pełnym remoncie bruzdowanie jest konieczne, by ukryć przewody. Po przeciągnięciu kabli bruzdy zamyka się tynkiem cementowo-wapiennym, nie gipsowym, bo gips nie toleruje wilgoci i pęka przy cyklach grzania. To częsty błąd wykonawców, którzy chcą przyspieszyć schnięcie.

Bezpieczeństwo, pomiary i ubezpieczenie

Po zakończeniu montażu elektryk z uprawnieniami SEP wykonuje pomiary odbiorcze: impedancję pętli zwarcia, rezystancję izolacji, działanie RCD i ciągłość przewodów ochronnych. Wynik ujemny pomiaru rezystancji izolacji (poniżej 0,5 MΩ dla obwodu 230 V) oznacza uszkodzenie kabla lub zawilgocenie puszki. Protokół pomiarów z wynikami liczbowymi to dokument, który ubezpieczyciel żąda po szkodzie. Jego brak to najczęstsza przyczyna odmowy wypłaty odszkodowania.

Uprawnienia SEP (Stowarzyszenie Elektryków Polskich) do grupy 1 pozwalają na wykonywanie pomiarów i eksploatację instalacji do 1 kV. Grupa 3 dodatkowo uprawnia do projektowania. Wykonawca bez aktualnych uprawnień to sygnał ostrzegawczy, bo jego pomiary nie mają mocy prawnej. Ubezpieczyciel odmówi wypłaty nie tylko po pożarze, ale też po porażeniu prądem osoby trzeciej, jeśli instalacja nie była pod nadzorem osoby uprawnionej.

Uwaga: amatorska instalacja wykonana bez projektu i pomiarów odbiorczych może skutkować odmową wypłaty odszkodowania nawet w ramach polisy obejmującej „zdarzenia losowe". Ubezpieczyciel traktuje ją jako rażące niedbalstwo.

Kosztorys orientacyjny i czas prac

Cena wymiany instalacji elektrycznej w mieszkaniu 50 m² w bloku z lat 80. wynosi zwykle 8 000-15 000 zł za materiały i robociznę. Rozbijając ją na elementy: projekt 1200-2500 zł, rozdzielnica z osprzętem 2000-4000 zł, kable i peszle 1500-3000 zł, robocizna 4000-7000 zł. Cena za punkt elektryczny (gniazdo lub wypust oświetleniowy) waha się od 90 do 180 zł brutto, zależnie od regionu i stopnia skomplikowania. W Warszawie i Krakowie stawki są wyższe o 20-30% od średniej krajowej.

ElementCena orientacyjnaCzas realizacji
Projekt instalacji1200-2500 zł7-14 dni
Rozdzielnica 24 mod.2000-4000 zł1 dzień
Punkt elektryczny90-180 zł20-30 min
Pomiar odbiorczy300-600 zł2-3 godziny
Całość 50 m²8000-15 000 zł5-10 dni roboczych

Jak wybrać wykonawcę i nie żałować

Dobry elektryk zada pytania o przewidywane obciążenia i przyszłe potrzeby, nie tylko o liczbę gniazdek. Pyta o planowaną kuchnię indukcyjną, montaż klimatyzacji, ładowarkę do auta. Pyta o liczbę mieszkańców i ich nawyki, bo to wpływa na dobór mocy umownej. Jeśli wykonawca nie pyta o nic, tylko wycenia „metraż", istnieje ryzyko, że wykona instalację pod obecne potrzeby bez marginesu na przyszłość.

Czerwone flagi to: brak aktualnych uprawnień SEP, brak własnego sprzętu pomiarowego, odmowa podpisania umowy z zakresem prac i terminami. Kolejna flaga: wycena znacząco odbiegająca od średniej, zarówno w górę, jak i w dół. Zbyt niska cena zwykle oznacza oszczędności na materiałach lub pominięcie pomiarów. Zbyt wysoka bywa świadomym zawyżeniem, ale też rekompensatą za doświadczenie i jakość.

Dokumenty wymagane po zakończeniu prac to: protokół pomiarów odbiorczych, schemat jednokreskowy rozdzielnicy, oświadczenie kierownika budowy (jeśli wymagane) oraz certyfikaty zastosowanych materiałów. Bez tych dokumentów odbiór instalacji przez nadzór budowlany nie jest możliwy przy zmianie mocy, a ubezpieczenie lokalu nie obejmuje szkód wynikających z wadliwej instalacji.

Checklista formalna do spółdzielni i administracji

  • Zgłoszenie robót remontowych z zakresem prac i terminem
  • Warunki przyłączeniowe od zakładu energetycznego (przy zmianie mocy)
  • Projekt instalacji w 2 egzemplarzach do uzgodnienia
  • Klucze do rozdzielni głównej budynku (uzgodnienie terminu)
  • Oświadczenie o dopuszczeniu wykonawcy do prac w częściach wspólnych
  • Ubezpieczenie OC wykonawcy (kopia polisy)
  • Protokół odbioru po zakończeniu prac z uprawnionym elektrykiem

Najczęstsze pytania inwestorów

Czy trzeba wymieniać instalację przy montażu indukcji? Tak, jeśli obecny obwód jest aluminiowy lub ma przekrój poniżej 4 mm². Płyta indukcyjna 1-fazowa wymaga obwodu 3×4 mm² z zabezpieczeniem B32, a trójfazowa 3×2,5 mm² z B16 na każdą fazę. Bez wymiany kabla zabezpieczenie będzie wybijać przy każdym włączeniu.

Co z bojlerem w łazience? Bojler 2 kW pobiera prąd 9 A, co mieści się w limicie obwodu 16 A, ale wymaga osobnej linii. Obwód z RCD 30 mA jest obowiązkowy ze względu na bezpośredni kontakt z wodą. Bojler montuje się w strefie 3 lub poza strefami, ale przewód zasilający musi mieć podwyższony stopień ochrony IP44 przy wlocie do obudowy.

Czy smart home wymaga specjalnej instalacji? Systemy bezprzewodowe (Zigbee, Wi-Fi, Matter) działają na istniejącej instalacji 230 V, ale wymagają stabilnego zasilania i miejsca w puszce na moduły. Przewodowe systemy KNX lub Loxone potrzebują dodatkowego przewodu magistralnego, co komplikuje bruzdowanie i podnosi koszt projektu o 15-25%. Warto zaplanować ten scenariusz już na etapie projektu.

Źródła i podstawy prawne

Podstawą są normy PN-HD 60364 (Instalacje elektryczne niskiego napięcia), PN-EN 60529 (stopnie ochrony IP) oraz przepisy Prawa budowlanego (Dz.U. 1994 nr 89 poz. 414 z późn. zm.). Uprawnienia SEP reguluje ustawa Prawo energetyczne (Dz.U. 1997 nr 54 poz. 348 z późn. zm.). Szczegółowe wymagania dla stref w łazienkach zawiera norma PN-HD 60364-7-701. Aktualne dane o czasach pracy i stawkach pochodzą z raportów branżowych oraz cenników SEP z 2024 r.
