Ile naprawdę kosztuje wymiana instalacji wodnej w bloku? Konkrety na 2026

Nasza ekipa audytwodorowy Aktualizacja: 31 lipca 2026 r.

Wymiana instalacji wodnej w bloku kosztuje zwykle od 12 000 do 35 000 zł za mieszkanie 50-70 m², a cena potrafi wystrzelić powyżej 50 000 zł, gdy piony wymagają kucia w konstrukcji. Te widełki wynikają z realnych wycen materiałów, robocizny i zakresu prac, nie z marketingowych szacunków. Poniżej rozbito je na czynniki pierwsze, żeby łatwiej było zaplanować budżet i uniknąć niespodzianek w trakcie remontu.

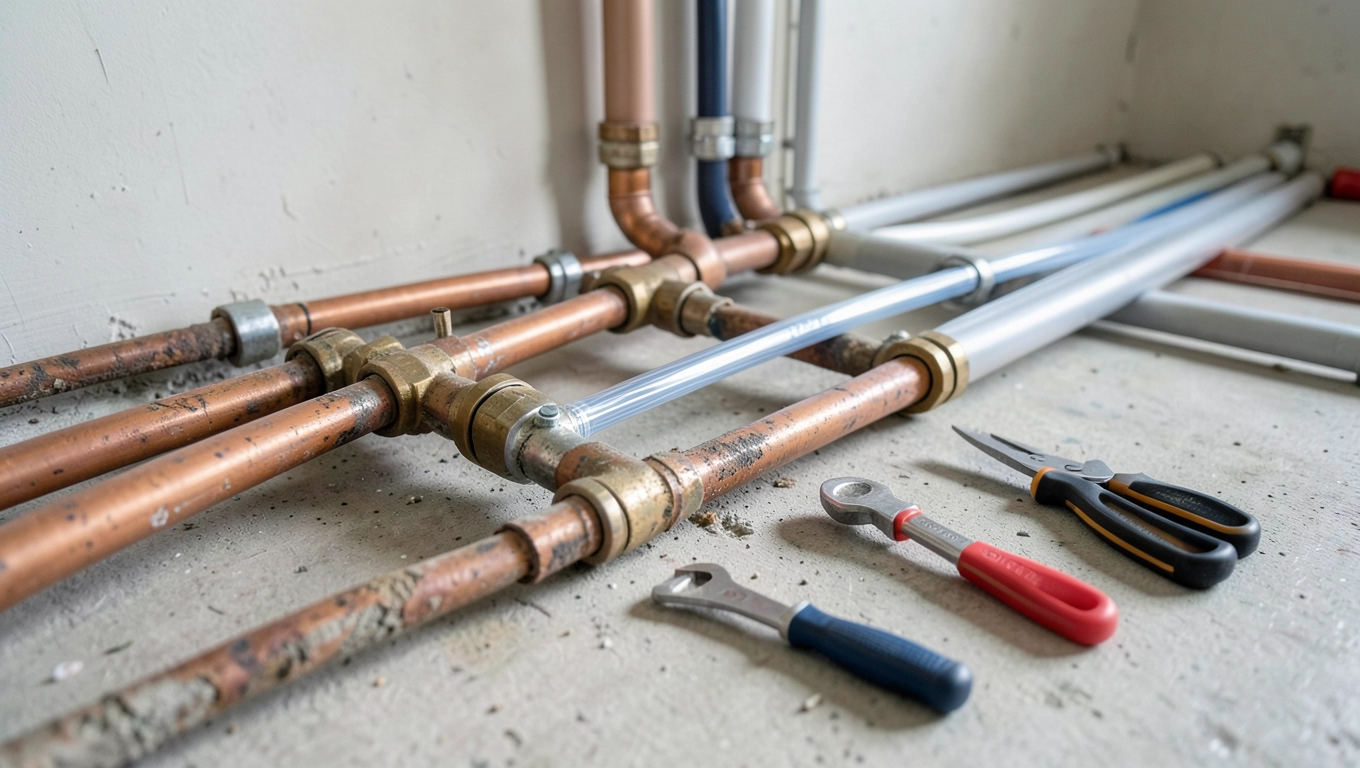

Wymiana instalacji wodnej w bloku koszt

Widełki cenowe za mieszkanie i za punkt poboru

Cena wymiany instalacji wodnej w bloku zależy od trzech zmiennych: liczby punktów poboru, metrażu mieszkania oraz technologii rur. Punkt poboru to każdy kran, spłuczka, pralka czy zmywarka, czyli miejsce, gdzie kończy się rura i zaczyna armatura.

Za sam materiał (rury PEX/PE-Xc/Al-PEX, rozdzielacze, skrzynki, izolacja, kształtki, zawory) trzeba zapłacić od 4 500 do 9 000 zł w mieszkaniu 50-70 m². Robocizna fachowca z doświadczeniem w budownictwie wielorodzinnym to koszt rzędu 7 500 do 22 000 zł, w zależności od regionu i stopnia skomplikowania tras.

Element kosztorysuMieszkanie 50-55 m²Mieszkanie 65-75 m²Mieszkanie 80-90 m²
Materiał (rury, rozdzielacze, skrzynki)4 500-7 000 zł6 000-9 000 zł8 000-12 000 zł
Robocizna (kucie, montaż, próby)7 500-14 000 zł11 000-18 000 zł14 000-22 000 zł
Wymiana pionów (współdzielenie z sąsiadami)2 000-5 000 zł2 500-6 000 zł3 000-7 000 zł
Odtwarzanie tynków i glazury3 000-6 000 zł4 000-8 000 zł5 000-10 000 zł
Razem17 000-32 000 zł23 500-41 000 zł30 000-51 000 zł

Cena za pojedynczy punkt poboru (tylko materiał + montaż bez kucia ścian) waha się od 450 do 900 zł. Skąd taka rozpiętość? Największy wpływ ma dostępność trasy rur, bo kucie żelbetowego stropu kosztuje czterokrotnie więcej niż prowadzenie instalacji w warstwie tynku na ścianie murowanej.

Przy wycenie robocizny ekipa często podaje stawkę za punkt poboru, ale ukryty koszt stanowi przygotowanie tras, czyli kucie, bruzdowanie, a potem zamykanie ścian. Warto żądać kosztorysu rozbitego na etapy, inaczej końcowa faktura rośnie o 20-30% względem wstępnej oferty.

Co dokładanie podnosi cenę?

Stalowe piony w starych blokach z wielkiej płyty wymagają często wymiany całego odcinka od piwnicy po dach, bo korozja punktowa zjada rury od wewnątrz. Pojedynczy pion w bloku 10-piętrowym to koszt 8 000-15 000 zł, dzielony między mieszkania, lecz w praktyce płaci ten, kto wymusza remont.

Kluczowe różnice regionalne: Śląsk i Dolny Śląsk mają stawki robocizny 15-20% niższe niż Warszawa czy Trójmiasto. W mniejszych miastach ekipa z prowincji policzy 280-350 zł za punkt poboru, w stolicach regionów 450-650 zł.

Kiedy wystarczy remont częściowy, a kiedy trzeba wymienić wszystko?

Częściowa wymiana instalacji wodnej w bloku ma sens przy remontach punktowych: wymiana baterii kuchennej, przesunięcie pralki do innego pomieszczenia, wymiana pojedynczego odcinka rury po awarii. Warunek jest jeden, bo reszta instalacji musi być spójna materiałowo i technicznie.

Mieszanie rur stalowych ocynkowanych z nowoczesnym PEX to proszenie się o kłopoty. Stal w złączach koroduje szybciej przy kontaktach galwanicznych z innymi metalami, a różnice w rozszerzalności cieplnej prowadzą do mikropęknięć. Normy PN-EN 12056-2 oraz PN-92/B-01706 wymagają spójności materiałowej całego pionu.

Pełna wymiana staje się konieczna w kilku sytuacjach: gdy ciśnienie w kranie spada poniżej 1,5 bara przy normalnym zużyciu (świadczy o zarastaniu rur), gdy na ścianach pojawiają się wykwity i zacieki, gdy mieszkanie ma ponad 30 lat i instalacja nigdy nie była modernizowana. Rury stalowe w blokach z lat 70. i 80. tracą nawet 40% przekroju przez korozję po 25 latach eksploatacji.

Diagnostyka przed podjęciem decyzji

Zanim hydraulik wyda wyrok, warto zlecić kamerowanie istniejącej instalacji (koszt 400-800 zł za pion). Inspekcja kamerą endoscopiczną pokazuje rzeczywisty stan rur od środka i pozwala podjąć decyzję opartą na faktach, nie domysłach.

Próba ciśnieniowa istniejącej instalacji to kolejny krok. Napompowanie rur do 0,6 MPa na 30 minut i obserwacja spadku manometrycznego wykrywa nieszczelności. Spadek ciśnienia o ponad 0,05 MPa oznacza aktywne wycieki. To badanie kosztuje 200-500 zł i trwa kilka godzin.

Częściowa wymiana

Koszt 3 000-8 000 zł, czas realizacji 2-4 dni, brak konieczności wymiany pionów. Sprawdza się, gdy reszta instalacji jest młodsza niż 15 lat i wykonana z jednorodnego materiału. Nie rozwiązuje problemów z niskim ciśnieniem ani rozszerzającą się korozją.

Pełna wymiana

Koszt 17 000-50 000 zł, czas realizacji 10-20 dni roboczych, konieczność uzgodnień ze wspólnotą. Rozwiązuje wszystkie problemy naraz, daje gwarancję szczelności na 25+ lat, pozwala zmienić rozmieszczenie punktów poboru. Wymaga projektu i decyzji o technologii.

Próg opłacalności pełnej wymiany przesuwa się, gdy mieszkanie przechodzi generalny remont łazienki i kuchni. Kucie ścian raz, a nie dwa razy, obniża koszty robocizny o 3 000-5 000 zł. Łączenie prac to najczęstszy sposób, w jaki rozsądni inwestorzy ciągną kosztorys w dół.

Technologia rozdzielaczowa kontra trójnikowa

Instalacja rozdzielaczowa oznacza, że każdy punkt poboru ma osobną rurę biegnącą od centralnej skrzynki z rozdzielaczem. Instalacja trójnikowa to tradycyjne rozgałęzienia, w których kilka punktów poboru dzieli jeden odcinek rury.

ParametrRozdzielaczowaTrójnikowa (tradycyjna)
Koszt materiału (50 m²)5 500-8 500 zł3 500-5 500 zł
Koszt robocizny9 000-15 000 zł7 000-12 000 zł
Liczba połączeń w ścianieMinimalna (tylko przy rozdzielaczu)Wiele (każdy trójnik)
Awaryjność w 20 lat5-8% punktów15-25% punktów
RemontowalnośćŁatwa (zamykasz obwód, reszta działa)Trudna (zamykasz cały pion)
Spadek ciśnienia przy 2 otwartych kranachPoniżej 0,2 bar0,5-1,2 bar
Czas montażu (mieszkanie 60 m²)6-9 dni4-7 dni
Estetyka (trasy widoczne)Ukryte w skrzynceCzęsto widoczne bruzdy

Rozdzielacze opłacają się w mieszkaniach powyżej 55 m² z co najmniej dwiema łazienkami lub dużą kuchnią. W kawalerkach i małych mieszkaniach trójnikowy układ bywa tańszy o 20-30% i w pełni wystarczający. Decyzja zależy od liczby punktów poboru: powyżej 8 warto myśleć o rozdzielaczach.

Nie warto układać rozdzielaczy w mieszkaniach z sufitami podwieszanymi na całej powierzchni, bo dostęp serwisowy do skrzynki wymaga demontażu płyt. W takich przypadkach skrzynka powinna trafić do przedścianki z klapką rewizyjną albo do szafy pod umywalką.

Najczęstsze błędy przy wymianie instalacji w bloku i ich koszty

Błąd numer jeden: brak projektu. Inwestorzy oszczędzają 1 500-3 000 zł na projektancie, lecz potem płacą 8 000-15 000 zł za przeróbki, gdy hydraulik trafia na niewykryte kolizje w stropie albo zapomina o podejściu do pralki. Projekt instalacji wodno-kanalizacyjnej w mieszkaniu 60 m² kosztuje 1 200-2 500 zł i zwraca się wielokrotnie.

Błąd numer dwa: zbyt mała skrzynka rozdzielcza. Standardowa skrzynka mieści 6-8 obwodów, ale w mieszkaniu z dwiema łazienkami potrzeba 10-14 obwodów (osobny obwód na każdy kran, pralkę, spłuczkę, zmywarkę, grzejnik drabinkowy). Za mała skrzynka to wymuszona przeróbka ściany po odbiorze instalacji, koszt 1 500-3 000 zł.

Lista najczęstszych wpadek

  • Mieszanie systemów w kanalizacji (PVC z HT bez zachowania spadku) skutkuje cofaniem się ścieków przy intensywnym spłukiwaniu.
  • Brak izolacji akustycznej na rurach kanalizacyjnych w ścianie sypialni, generuje hałas 45-55 dB przy spłukiwaniu.
  • Spadki kanalizacji poniżej 2% (norma PN-EN 12056-2) powodują osadzanie się tłuszczu i częste zatory w ciągu 3-5 lat.
  • Brak zaworu zwrotnego na podejściu do zmywarki, cofa pianę do zlewu przy intensywnym praniu.
  • Brak próby ciśnieniowej przed zalaniem bruzd, ukryte nieszczelności wychodzą po 2-3 miesiącach, kucie ponowne kosztuje 4 000-8 000 zł.
  • Nieoznaczenie tras rur na zdjęciach przed tynkowaniem, przewiercenie rury przy montażu szafki, koszt naprawy 1 500-4 000 zł.

Błąd numer trzy: brak uzgodnień ze wspólnotą przy wymianie pionów. Pion to część wspólna budynku, a jego modernizacja bez zgody zarządu wspólnoty może skutkować nakazem przywrócenia stanu pierwotnego na koszt inwestora. Formalność kosztuje 0 zł, lecz pominięcie jej to ryzyko prawne i finansowe.

Z doświadczenia ekip pracujących w wielkiej płycie: kucie bruzdy w stropie żelbetowym to nie tylko kwestia estetyki. Przecięcie zbrojenia nośnego na głębokość większą niż 1/3 jego średnicy wymaga ekspertyzy konstruktora i wzmocnienia. Bez niej strop może stracić nośność, a odszkodowanie od ubezpieczyciela nie zostanie wypłacone.

Próba szczelności, czyli obowiązkowy test przed tynkowaniem

Próba ciśnieniowa instalacji wodnej w bloku wygląda tak: rury napełnia się wodą, spręża do 0,6 MPa (6 barów) i obserwuje manometr przez 30 minut. Dopuszczalny spadek to 0,02 MPa. Każdy wynik powyżej oznacza nieszczelność wymagającą lokalizacji i naprawy.

Drugi test to próba kanalizacji: zalewanie pionów wodą z jednoczesnym sprawdzaniem połączeń. Norma wymaga 30 minut obserwacji przy pełnym napełnieniu. Dokumentacja z prób (zdjęcia manometrów, protokół podpisany przez kierownika budowy) trafia do akt odbioru mieszkania.

Kiedy dzwonić po projektanta, a kiedy wystarczy doświadczony wykonawca

Projektant instalacji sanitarnych jest niezbędny przy zmianach przebiegu pionów, przesuwaniu łazienki do innego pomieszczenia oraz łączeniu kilku mieszkań. W takich przypadkach koszt projektu 1 500-3 000 zł chroni przed kosztownymi przeróbkami i problemami z odbiorem budynku.

Doświadczony hydraulik z uprawnieniami wystarczy przy wymianie instalacji w obrębie istniejących tras, bez zmian lokalizacji pionów. Warunek: wykonawca ma referencje z wielorodzinnych bloków, zna normy i prowadzi dokumentację powykonawczą. Brak tych elementów to sygnał ostrzegawczy.

FAQ eksperckie sekcja poradnikowa

Czy wymiana instalacji wodnej w bloku podnosi wartość mieszkania? Tak, średnio o 4-7% wartości nieruchomości, a w przypadku mieszkań po generalnym remoncie nawet o 10%. Kupujący traktują nową instalację jako gwarancję spokoju na 20-25 lat, dlatego są skłonni zapłacić więcej.

Jaka żywotność rur PEX/Al-PEX w bloku? Rury PEX/Al-PEX (polietylen sieciowany ze wkładką aluminiową) mają żywotność projektową 50 lat przy temperaturze roboczej do 70°C i ciśnieniu do 10 bar. W rzeczywistości polskie instalacje działają bez problemów od 25 lat, a producenci dają gwarancję 25-30 lat.

Czy można układać PEX w posadzce bez izolacji? Tak, ale pod warunkiem, że producent dopuszcza takie rozwiązanie, a warstwa wylewki nad rurą ma minimum 30 mm. Izolacja termiczna (maty z pianki PE o grubości 6-9 mm) obniża jednak hałas przepływu o 8-12 dB i chroni przed kondensacją w strefach chłodnych.

Czy potrzebuję pozwolenia na wymianę instalacji w bloku? Wymiana wewnętrznej instalacji (bez naruszania pionów i konstrukcji) nie wymaga pozwolenia na budowę. Wystarczy zgłoszenie robót budowlanych lub sama wymiana, jeśli nie zmienia się układ pomieszczeń. Naruszenie pionów, stropów czy ścian nośnych wymaga pozwolenia i projektu budowlanego.

Kiedy lepiej wymienić pion w całym bloku, a kiedy tylko w swoim mieszkaniu? Wymiana pionu tylko w jednym mieszkaniu (odcinek od zaworu do zaworu) jest możliwa, ale ryzykowna. Stalowe rury powyżej i poniżej pozostają stare, korozja postępuje w miejscu łączenia. Pełna wymiana pionu we współpracy z sąsiadami eliminuje ten problem, choć wymaga uzgodnień.

Kalkulator orientacyjny: ile obwodów i ile zapłacisz?

Kalkulator pokazuje orientacyjne widełki na podstawie średnich stawek z 2024 i 2025 roku. Realna cena zależy od konkretnego bloku, stanu pionów i zakresu prac przygotowawczych. Wynik traktuj jako punkt wyjścia do rozmowy z wykonawcą, nie jako ostateczną wycenę.

Wymiana instalacji wodnej w bloku to inwestycja, która przy dobrym projekcie i sprawdzonym wykonawcy zwraca się przez dwie dekady spokojnego użytkowania. Kluczem jest transparentny kosztorys rozbity na materiał, robociznę i prace towarzyszące, próba ciśnieniowa wykonana przed tynkowaniem oraz dokumentacja zdjęciowa tras rur na wypadek przyszłych montaży. Te trzy elementy odróżniają udaną inwestycję od kosztownej lekcji hydrauliki.

Źródła danych: normy PN-EN 12056-2 (systemy kanalizacji grawitacyjnej wewnątrz budynków), PN-92/B-01706 (instalacje wodociągowe), wyceny SEKOCENBUD i EKK z 2024 roku, dane z ogólnopolskich cenników materiałów budowlanych oraz doświadczenia ekip wykonawczych specjalizujących się w budownictwie wielorodzinnym.
