Modernizacja instalacji elektrycznej w mieszkaniu bez stresu i papierologii

Nasza ekipa audytwodorowy Aktualizacja: 25 lipca 2026 r.

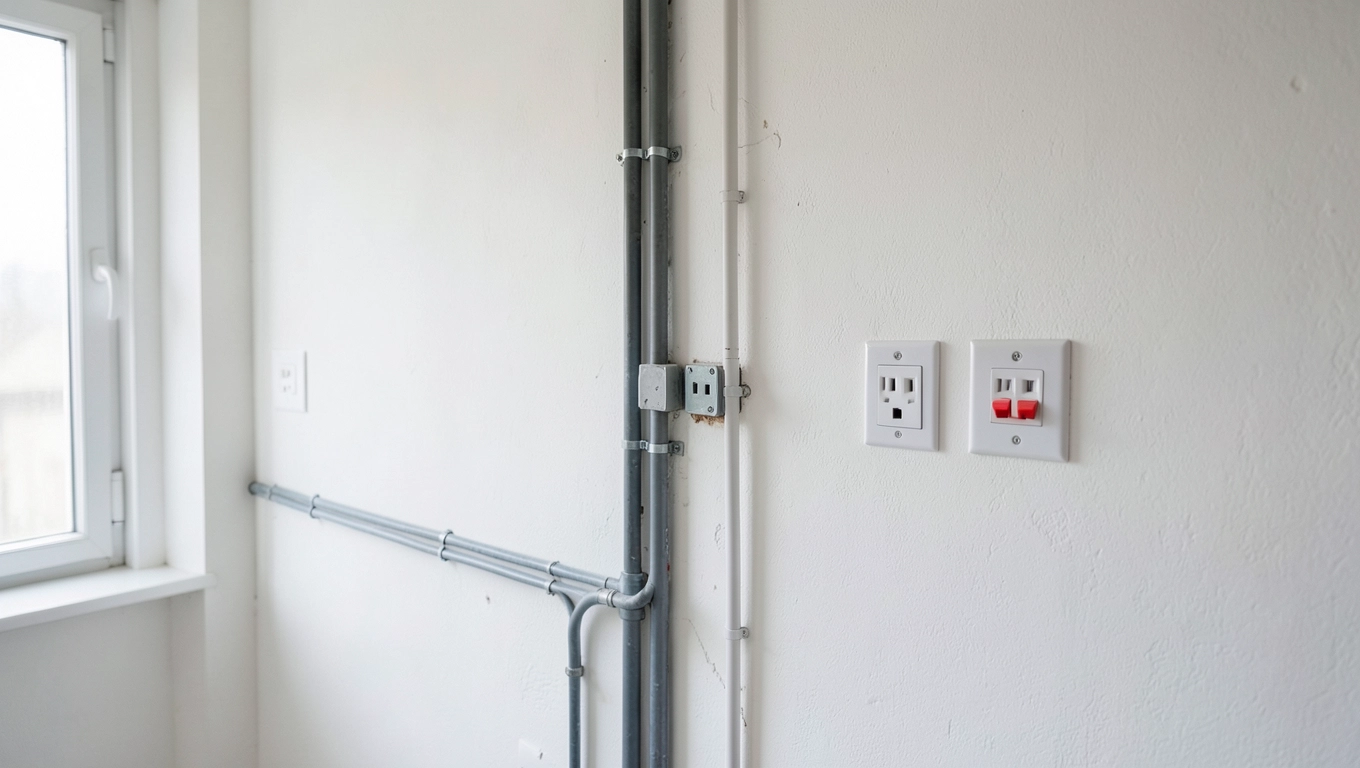

Wymiana starych kabli na nowe w bloku z wielkiej płyty budzi więcej obaw niż sam remont łazienki. Pytania krążą wokół tego samego: czy trzeba iść do urzędu, czy wystarczy zadzwonić po elektryka, ile to kosztuje i czy sąsiad z góry nie zablokuje prac. Tymczasem procedury związane z modernizacją instalacji elektrycznej w mieszkaniu są prostsze, niż się wydaje, pod warunkiem że rozróżnia się trzy pojęcia: remont, przebudowę i rozbudowę. Właśnie od tego zależy, czy potrzebne jest pozwolenie na budowę, czy jedynie zgłoszenie, a może w ogóle żadna formalność.

Modernizacja instalacji elektrycznej w mieszkaniu

Kiedy potrzebne jest pozwolenie, a kiedy wystarczy zgłoszenie

Klucz do całej procedury tkwi w art. 3 Prawa budowlanego, który definiuje roboty budowlane w podziale na trzy kategorie. Wymiana przewodów aluminiowych na miedziane bez zmiany trasy, przekroju i lokalizacji punktów odbioru to klasyczny remont w rozumieniu ustawy. Remont nie wymaga ani pozwolenia, ani zgłoszenia, o ile nie ingeruje się w elementy konstrukcyjne budynku ani w instalacje wspólne.

Jeśli jednak dochodzi do zwiększenia mocy przyłączeniowej, na przykład przez wymianę tablicy rozdzielczej z jednofazowej na trójfazową, mamy do czynienia z przebudową. Przebudowa wymaga co najmniej zgłoszenia do właściwego organu administracji architektoniczno-budowlanej z załączonym projektem budowlanym sporządzonym przez osobę z uprawnieniami. W praktyce dla pojedynczego lokalu w bloku rzadko dochodzi do takiej sytuacji, bo zmiana napięcia wymaga zgody zakładu energetycznego i dostosowania przyłącza.

Rozbudowa instalacji, czyli dodanie nowego obwodu, gniazda czy wydzielonej linii do kuchni indukcyjnej, także wymaga zgłoszenia. Chodzi o każdą ingerencję wykraczającą poza stan dotychczasowy. Wystarczy formularz zgłoszenia robót budowlanych niewymagających pozwolenia na budowę (PB-2a) wraz z oświadczeniem o prawie do dysponowania nieruchomością na cele budowlane oraz zaświadczeniem kierownika budowy o przejęciu obowiązków.

Wyjątkiem od tej reguły są budynki wpisane do rejestru zabytków lub objęte ochroną konserwatorską. W takim przypadku nawet zwykły remont instalacji może wymagać pozwolenia wojewódzkiego konserwatora zabytków, niezależnie od kwalifikacji robót w Prawie budowlanym. Dotyczy to zwłaszcza kamienic w centrach Warszawy, Krakowa czy Wrocławia, ale też niektórych modernistycznych budynków z lat 60. objętych gminną ewidencją zabytków.

Uwaga: mieszkanie w bloku zarządzanym przez wspólnotę oznacza dodatkowo obowiązek uzyskania zgody zarządu na prace naruszające części wspólne, na przykład przebicie stropu czy prowadzenie kabli przez klatkę schodową. Bez tej zgody nawet prawidłowo zgłoszona rozbudowa może zostać wstrzymana.

Schemat decyzyjny w trzech krokach

Krok pierwszy: zadaj sobie pytanie, czy wymieniasz kable 1:1 w tych samych miejscach. Jeśli tak, to remont i formalności kończą się na wyborze wykonawcy z uprawnieniami. Krok drugi: czy zmieniasz trasę, przekrój lub napięcie? Wtedy czeka cię zgłoszenie z projektem. Krok trzeci: czy budynek jest zabytkiem? Jeśli tak, sprawdź obowiązki wobec konserwatora przed rozpoczęciem jakichkolwiek prac.

Koszty wymiany instalacji w bloku w 2026 roku

Ceny robocizny przy wymianie instalacji elektrycznej rosną systematycznie od 2022 roku, głównie z powodu wzrostu kosztów pracy i coraz wyższych wymagań normatywnych. Dla mieszkania o powierzchni 50 m² z trzema pokojami i kuchnią orientacyjny koszt samej robocizny waha się od 9 000 do 14 000 złotych netto, w zależności od regionu i stopnia skomplikowania prac. W dużych miastach stawki są wyższe o około 20-30% niż w mniejszych miejscowościach.

Materiały stanowią zwykle 30-40% całego budżetu. Przewód miedziany YDYp 3×2,5 mm² kosztuje około 4,50-6,00 zł za metr bieżący, a YDYp 3×1,5 mm² około 3,00-4,00 zł. Nowoczesna rozdzielnica podtynkowa z wyłącznikami nadprądowymi, różnicowoprądowymi i rozłącznikiem głównym to wydatek rzędu 1 200-2 500 zł za komplet. Do tego dochodzą puszki, kanały kablowe, uchwyty i materiały wykończeniowe, które w sumie potrafią dołożyć kolejne 800-1 500 zł.

Zakres pracMieszkanie 50 m²Dom 120 m²Lokal usługowy 80 m²
Robocizna (netto)9 000-14 000 zł22 000-35 000 zł14 000-22 000 zł
Materiały4 000-6 000 zł10 000-16 000 zł6 000-9 000 zł
Pomiary i protokół400-700 zł600-1 000 zł500-800 zł
Projekt (jeśli wymagany)1 500-3 000 zł3 000-6 000 zł2 500-5 000 zł
Razem14 900-23 700 zł35 600-58 000 zł23 000-36 800 zł

Do powyższych kwot należy doliczyć koszty odtworzenia tynków i malowania, które po bruzdowaniu ścian są nieuniknione. Tynkarz bierze zwykle 25-40 zł za metr kwadratowy naprawy, a malarz 18-28 zł. Łącznie odtworzenie wykończenia w mieszkaniu 50 m² to dodatkowe 3 000-5 000 zł. Warto zaplanować te wydatki na samym początku, bo inwestorzy często zapominają o nich i kończą z niespodziewanym rachunkiem po zakończeniu prac elektrycznych.

Co skraca, a co wydłuża czas realizacji

Przy wymianie instalacji metodą tradycyjną, czyli z kucie bruzd w tynku, prace w mieszkaniu 50 m² trwają od 5 do 8 dni roboczych. Metoda podtynkowa w karton-gipsie jest szybsza o 2-3 dni, ale zabiera cenne centymetry od powierzchni użytkowej. Przygotowanie projektu i zgłoszenia to dodatkowe 2-4 tygodnie przed rozpoczęciem prac, jeśli rozbudowa tego wymaga.

Pomiary odbiorcze wykonuje się po zakończeniu montażu, ale przed zamknięciem ścian. Sprawdza się rezystancję izolacji, skuteczność ochrony przeciwporażeniowej, działanie wyłączników różnicowoprądowych oraz ciągłość przewodów ochronnych. Bez pozytywnego wyniku pomiarów instalacja nie może zostać formalnie przekazana do użytkowania, a ubezpieczyciel może odmówić wypłaty odszkodowania w razie pożaru czy porażenia.

Uprawnienia elektryka i zakres prac bez projektu

Uprawnienia SEP (Stowarzyszenie Elektryków Polskich) dzielą się na dwie główne grupy: Grupa 1 to eksploatacja, a Grupa 2 to dozór. Do prac remontowych i montażowych wystarczy uprawnienie E1 (eksploatacja urządzeń, instalacji i sieci elektroenergetycznych o napięciu do 1 kV). Uprawnienie D1 daje prawo do nadzorowania takich prac i wystawiania protokołów pomiarowych.

Elektryk z samymi uprawnieniami E może wykonać instalację, ale pomiary odbiorcze musi wykonać osoba z uprawnieniami D lub firma posiadająca własne laboratorium pomiarowe. W praktyce większość ekip montażowych zatrudnia przynajmniej jednego pracownika z pełnym zakresem, więc całość załatwia jeden wykonawca od A do Z.

Pytania, które warto zadać przed podpisaniem umowy

  • Czy elektryk posiada aktualne uprawnienia SEP E i D z wpisem do rejestru?
  • Czy wystawi protokół pomiarów zgodny z normą PN-HD 60364-6?
  • Jakie zabezpieczenia przeciwprzepięciowe zamontuje i dlaczego akurat takie?
  • Czy ubezpieczenie OC wykonawcy obejmuje szkody wynikłe z wad montażowych?
  • Jaką gwarancję daje na wykonane prace i w jakiej formie dokumenty?

Prawidłowo wykonana instalacja powinna zawierać wyłączniki nadprądowe o charakterystyce B dla obwodów oświetleniowych i C dla gniazd, a każdy obwód gniazdowy zabezpiecza się dodatkowo wyłącznikiem różnicowoprądowym 30 mA. Norma PN-EN 60364 zakłada też stosowanie ochrony przeciwprzepięciowej typu 1+2 w budynkach z instalacją odgromową oraz typu 2 w pozostałych, co znacząco zmniejsza ryzyko uszkodzenia sprzętu RTV i AGD podczas wyładowań atmosferycznych.

Kiedy samowolna wymiana kończy się problemami

Brak zgłoszenia rozbudowy nie jest wykroczeniem teoretycznym. Inspekcja nadzoru budowlanego może nakazać wstrzymanie prac, a nawet przywrócenie stanu poprzedniego na koszt inwestora. Przy sprzedaży mieszkania notariusz żąda oświadczenia o stanie prawnym nieruchomości, a nielegalna rozbudowa może opóźnić transakcję lub obniżyć wartość lokalu. Najpoważniejszą konsekwencją jest jednak odmowa wypłaty odszkodowania przez ubezpieczyciela, jeśli pożar lub porażenie prądem wynika z nieudokumentowanej ingerencji w instalację.

Protokół pomiarowy i dziennik montażu to dwa dokumenty, które ubezpieczyciel sprawdza w pierwszej kolejności. Bez nich likwidacja szkody zamienia się w długą walkę z rzeczoznawcą, a w najgorszym razie kończy się odmową wypłaty. Koszt pomiarów i dokumentacji to ułamek całej inwestycji, a stanowi polisę na wypadek awarii.

Najczęstsze błędy inwestorów i sposoby ich unikania

Pięć powtarzających się błędów odpowiada za większość problemów związanych z modernizacją instalacji. Pierwszy to traktowanie wymiany instalacji jako okazji do samodzielnego dorzucenia obwodu bez zgłoszenia. Drugi to oszczędzanie na rozdzielnicy, czyli montaż tanich wyłączników bez certyfikatu CE. Trzeci to rezygnacja z pomiarów ochronnych po zakończeniu prac, bo przecież wszystko działa. Czwarty to prowadzenie kabli bez peszel w podłodze lub ścianie, co narusza normy i utrudnia ewentualną wymianę w przyszłości. Piąty to brak dokumentacji przekazanej po zakończeniu prac.

Każdy z tych błędów da się uniknąć dzięki prostej checkliście. Przed rozpoczęciem prac warto ustalić z wykonawcą szczegółowy zakres, poprosić o kopię uprawnień SEP, ustalić termin pomiarów odbiorczych i zarezerwować w budżecie 10% rezerwy na nieprzewidziane wydatki. Dokumentację zdjęciową bruzd przed tynkowaniem przechowuje się przez cały okres użytkowania instalacji, bo ułatwia późniejsze prace i jest dowodem w razie sporu.

Checklista przed rozpoczęciem prac

  • Ustal, czy planujesz remont, przebudowę czy rozbudowę
  • Sprawdź, czy budynek jest wpisany do rejestru zabytków lub gminnej ewidencji
  • Uzyskaj zgodę wspólnoty lub spółdzielni, jeśli prace naruszają części wspólne
  • Zweryfikuj uprawnienia SEP wykonawcy (E i D z aktualnym terminem ważności)
  • Poproś o kosztorys z podziałem na robociznę, materiały i pomiary
  • Zarezerwuj 10% budżetu na wydatki nieprzewidziane
  • Ustal termin pomiarów odbiorczych przed odbiorem ścian
  • Przechowuj dokumentację zdjęciową bruzd i protokoły pomiarowe

Modernizacja pod kątem przyszłych potrzeb

Wymiana instalacji elektrycznej to decyzja na 25-30 lat, dlatego warto przewidzieć rezerwy mocy i dodatkowe obwody już na etapie projektowania. Kuchnia indukcyjna pobiera od 7 do 11 kW, pompa ciepła od 3 do 7 kW, a ładowarka samochodu elektrycznego od 3,7 do 11 kW. Sumowanie tych obciążeń prowadzi do sytuacji, w której standardowe przyłącze jednofazowe 5 kW przestaje wystarczać i trzeba zabiegać o zwiększenie mocy u zakładu energetycznego.

Planując modernizację, warto poprowadzić w ścianach puste peszle z zapasem przewodu, na przykład do późniejszego montażu rolet, klimatyzacji czy stacji ładowania. Taki peszel kosztuje kilka złotych za metr, a oszczędza kucie ścian za kilka lat. Norma PN-HD 60364 dopuszcza prowadzenie kabli w peszlach pod tynkiem pod warunkiem, że są one wymienne, co oznacza brak ostrych zagięć i odpowiednią średnicę rury.

Coraz częściej inwestorzy decydują się na magistralną szynę komunikacyjną, na przykład KNX lub DALI, która integruje oświetlenie, ogrzewanie i zasłony w jeden system. Koszt wdrożenia takiej instalacji jest od 30 do 50% wyższy niż tradycyjnej, ale zwraca się w ciągu kilku lat przez niższe rachunki za energię i wyższy komfort. W mieszkaniu 50 m² KNX oznacza wydatek dodatkowy rzędu 8 000-12 000 zł w porównaniu ze standardową instalacją.

Kiedy warto, a kiedy nie warto modernizować

Modernizacja instalacji ma sens przy generalnym remoncie mieszkania, zmianie układu ścian, wymianie kuchni na indukcyjną lub montażu klimatyzacji. Nie ma sensu przy drobnych naprawach, na przykład wymianie pojedynczego gniazdka, bo w takim wypadku wystarczy elektryk z uprawnieniami E i krótka wizyta. Warto też rozważyć etapowanie prac, jeśli budżet jest ograniczony, na przykład najpierw kuchnia i łazienka, a za rok pokoje.

Wspólnoty mieszkaniowe coraz częściej finansują wymianę instalacji w częściach wspólnych, na przykład w klatkach schodowych i piwnicach. W takim przypadku indywidualny inwestor może podłączyć się do nowej rozdzielni głównej bez dodatkowych formalności, o ile uzyska zgodę zarządu i wykonawca zachowa spójność zabezpieczeń. To dobra okazja, by zsynchronizować prace i obniżyć koszt jednostkowy.

Mini-FAQ

Kto może wymienić instalację elektryczną?

Instalację może wykonać elektryk z uprawnieniami SEP E1 do 1 kV. Pomiary odbiorcze musi wykonać osoba z uprawnieniami D1. W praktyce oba uprawnienia posiada ta sama osoba lub współpracujący wykonawca. Brak uprawnień wyklucza legalne wykonanie prac.

Ile trwa wymiana instalacji w mieszkaniu 50 m²?

Standardowa wymiana metodą tradycyjną trwa od 5 do 8 dni roboczych. Do tego dochodzi 1-2 dni na pomiary i odbiory oraz odtworzenie tynków, co wydłuża całość do 2-3 tygodni łącznie z bałaganem.

Co z licznikiem energii podczas wymiany?

Licznik pozostaje na miejscu i jest plombowany przez zakład energetyczny. Demontaż lub wymianę licznika wykonuje wyłącznie pracownik zakładu energetycznego po wcześniejszym zgłoszeniu. Ingerencja w licznik grozi utratą ważności umowy na dostawę energii.

Czy potrzebny jest projekt przy wymianie instalacji?

Remont 1:1 nie wymaga projektu. Przebudowa i rozbudowa wymagają projektu budowlanego oraz zgłoszenia. Koszt projektu to zwykle 1 500-3 000 zł dla mieszkania i stanowi osobną pozycję w budżecie inwestora.

Czy mogę wymienić instalację samodzielnie?

Teoretycznie prace można wykonywać samodzielnie w zakresie remontu własnego mieszkania, ale pomiary ochronne musi wykonać osoba z uprawnieniami. W praktyce samodzielna wymiana instalacji w bloku rzadko kończy się sukcesem, bo wymaga znajomości norm i praktyki, których przeciętny inwestor nie posiada.

Stan prawny zweryfikowano na początku 2026 roku. Źródła: Ustawa z dnia 7 lipca 1994 r. Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), Rozporządzenie Ministra Infrastruktury i Budownictwa z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), norma PN-HD 60364 Instalacje elektryczne niskiego napięcia, dane GUS dotyczące stawek robocizny w budownictwie (stat.gov.pl), raporty cenowe portali branżowych (kb.pl, elektro.info.pl, elektrika.pl).
